タスク管理表テンプレート無料配布!作り方と続く運用のコツ

タスク管理表は、「誰が・何を・いつまでに・今どうなっているか」を1行にまとめた一覧表です。

「今すぐ使ってみたい」という方は、この記事のテンプレートをダウンロードして、自分の仕事を数件入れてみてください。

この記事では、個人用・チーム用・プロジェクト用の3種類のテンプレートを無料で配布し(コピペ用CSVとエクセルダウンロードの両方)、入れるべき項目、エクセル/スプレッドシートでの作り方、そして更新が続く運用のコツまでを図解でまとめました。

あわせて、チームで複数人が使い出したときにどこで限界が来るのか、その切り替えの目安も、タスク管理ツールを実際に開発・運営する立場から整理しています。

目次

目次

タスク管理表とは?テンプレートで何が変わるか

タスク管理表は「やるべき仕事の一覧」を、担当・期限・状態などの列で構造化したものです。
テンプレートを使えば、項目を考える手間なく、その日から埋めるだけで運用を始められます

タスク管理表は、頭の中やメモ帳に散らばっているやるべきことを、1つの表に集めて「見える化」する道具。

タスク名だけを縦に並べたToDoリストと違い、担当・期限・状態・優先度といった列を持つことで、「今どれを・誰が・いつまでにやるのか」がひと目で分かります。

とはいえ、白紙の表から列を設計するのは意外と面倒で、ここでつまずいて放置される表も少なくありません。

だからこそ、完成された項目が入ったテンプレートから始めるのが失敗の少ないやり方です。

タスク管理表とToDoリストの違い

ToDoリストは「やることの箇条書き」、タスク管理表は「それを担当・期限・状態で管理する表」。
人数や期間が増えるほど、表の形式が効果的になります。

両者は似ていますが、扱える情報量と用途が異なります。

1人の短期的な作業ならToDoリストで十分ですが、複数のタスクを並行し、期限や担当を管理する段階になると、列を持つ表のほうが破綻しにくくなります。

下の表で違いを整理します。

→ 表は横にスクロールできます

観点ToDoリストタスク管理表
形式タスク名の箇条書き担当・期限・状態などの列を持つ表
向く場面個人・短期・少数のタスク複数タスクの並行・期限や担当の管理
優先順位つけにくい優先度列で並べ替えできる
進捗チェックの有無だけ未着手/進行中/完了で段階管理
共有個人向きチームで同じ状況を共有しやすい

ToDoリストからタスク管理表への切り替えは、難しく考える必要はありません。

いつものToDoに「担当」「期限」「状態」の列を足すだけで、それはもうタスク管理表です。

まずはToDoを表の形に置き換えてみるところから始めれば、無理なく移行できます。

テンプレートから始める3つのメリット

テンプレートを使う価値は「時短」だけではありません。
項目の抜け漏れを防ぎ、運用の型がそろうことが本当のメリットです。

ゼロから表を作ると、後から「担当列を入れ忘れていた」「状態の書き方が人によってバラバラ」といった手戻りが起きがち。

あらかじめ設計されたテンプレートは、こうしたつまずきを先回りで防いでくれます。

時短:列を考える必要がなく、ダウンロードしてすぐ埋め始められる。

抜け漏れ防止:担当・期限・状態など、管理に必要な項目が最初からそろっている。

型がそろう:状態や優先度の書き方が統一され、並べ替え・色分け・共有がしやすくなる

【無料配布】タスク管理表テンプレート3種(コピペ+エクセル)

まずは使ってみるのが一番です。用途別に3種類を用意しました。
コピペ用のCSVと、そのまま開けるエクセルファイルの両方で配布しているので、エクセル・スプレッドシートのどちらでも使えます。

下のテンプレートは、コード部分をコピーして「◯◯.csv」として保存すればエクセルやスプレッドシートで開けますし、エクセルダウンロードのボタンからは書式を整えた.xlsxファイルをそのまま入手できます。

迷ったら、まずは個人・少人数向けのシンプル版から始めるのがおすすめ。

① 個人・少人数向け|シンプルなタスク管理表

必要最小限の5列だけ。
まず「続けられること」を最優先にした、いちばん軽いテンプレートです。

列が多い表は高機能に見えますが、入力が面倒で長続きしません。

個人や数人で使うなら、タスク名・期限・優先度・状態・メモの5列で十分に機能します。

まずはこの形から始め、物足りなくなったら列を足していきましょう。

このシンプル版は、担当列すらあえて外しています。

自分一人、あるいは役割が決まっている少人数なら、誰がやるかは自明だからです。

使わない列を最初から持たないことが、続けるうえでの一番の工夫になります。

タスク名,期限,優先度,状態,メモ
提案書のドラフト作成,2026/09/03,高,進行中,先方フォーマットに合わせる
見積もりの社内確認,2026/09/02,高,未着手,上長の承認が必要
議事録の共有,2026/09/04,中,未着手,
請求データの整理,2026/09/08,低,未着手,月末までに
先方への御礼メール,2026/09/01,中,完了,

↑をコピーして「task-kanri-hyo-simple.csv」として保存し、エクセル/スプレッドシートで開けばそのまま使えます(文字化けする場合は文字コードを UTF-8 で開く)。優先度と状態は、あとで並べ替えや色分けに使うので表記を統一しておくと便利です。

② チーム向け|担当・優先度つきのタスク管理表

誰が何を持っているかを見える化する、チーム運用の基本形。
担当列と番号(No)を足すのがポイントです。

複数人で使うなら、担当列で「誰のタスクか」を明確にします。

番号(No)を振っておくと、会議で「3番のタスク」と口頭で指せて便利です。

完成イメージは次のようになります。

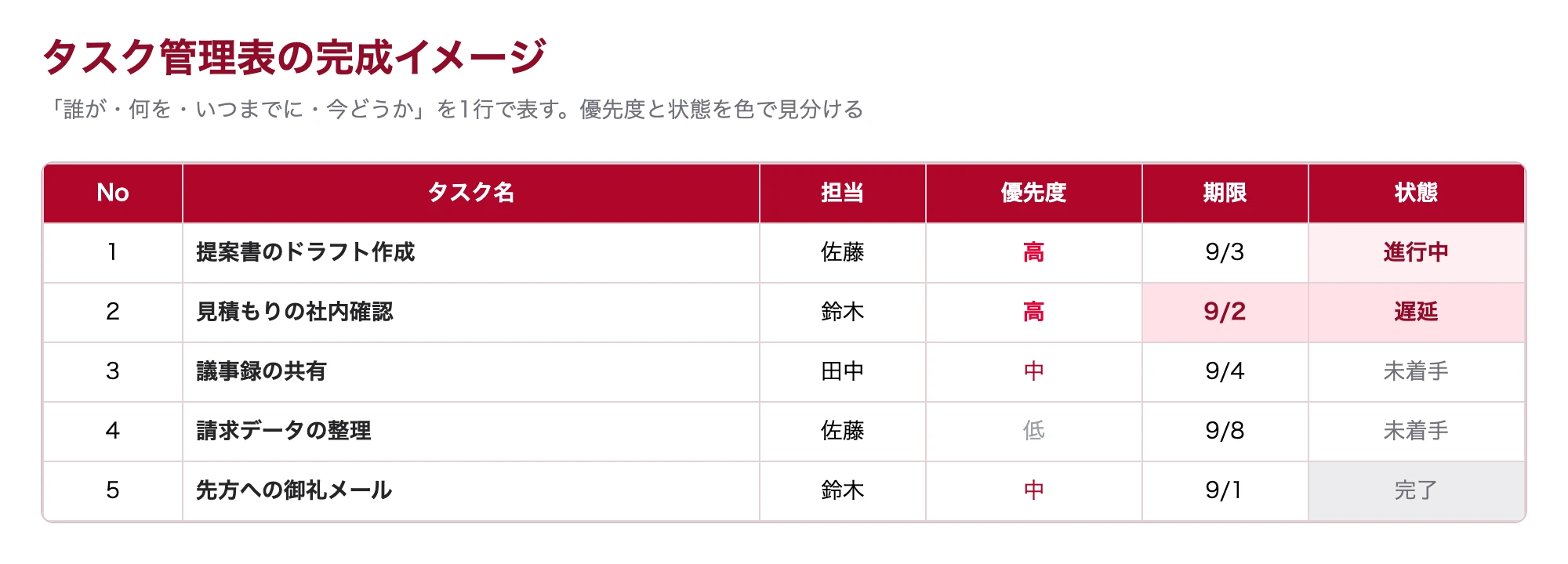

タスク管理表の完成イメージ(No・タスク名・担当・優先度・期限・状態の列に色分けがついた状態)
図:優先度は高=赤系で強調、状態は完了=グレー・遅延=濃い赤で色分けすると、手を打つべきタスクが一目で分かる。
No,タスク名,担当,優先度,期限,状態,メモ
1,提案書のドラフト作成,佐藤,高,2026/09/03,進行中,先方フォーマットに合わせる
2,見積もりの社内確認,鈴木,高,2026/09/02,遅延,上長の承認待ち
3,議事録の共有,田中,中,2026/09/04,未着手,
4,請求データの整理,佐藤,低,2026/09/08,未着手,月末までに
5,先方への御礼メール,鈴木,中,2026/09/01,完了,

↑をコピーして「task-kanri-hyo-team.csv」として保存し、エクセル/スプレッドシートで開けばそのまま使えます(文字化けする場合は文字コードを UTF-8 で開く)。担当は1タスク1人に絞るのが基本。共同作業でも「最終責任を持つ1人」を決めると、抜け漏れが減ります。

③ プロジェクト向け|期限・工数まで管理する表

案件や工程が絡むプロジェクト用。
カテゴリ・着手日・見積/実績工数・進捗率まで足した、いちばん詳細な形です。

プロジェクトでは、タスクをカテゴリ(工程)で分類し、工数や進捗率まで管理したい場面が出てきます。

ただし列が増えるほど更新は重くなるので、本当に使う項目だけを残すのが長続きのコツです。

No,タスク名,担当,カテゴリ,着手日,期限,見積工数(h),状態,進捗率,メモ
1,要件のヒアリング,佐藤,企画,2026/09/01,2026/09/03,6,完了,100%,
2,画面設計,田中,設計,2026/09/03,2026/09/09,16,進行中,50%,レビュー要
3,開発(機能A),鈴木,開発,2026/09/10,2026/09/20,40,未着手,0%,設計完了後に着手
4,テスト,田中,検証,,2026/09/25,12,未着手,0%,

↑をコピーして「task-kanri-hyo-project.csv」として保存し、エクセル/スプレッドシートで開けばそのまま使えます(文字化けする場合は文字コードを UTF-8 で開く)。見積工数と実績(進捗率)を残すと、次の似た案件の見積もり精度が上がります。

タスク管理表に入れるべき項目(列)

項目は「多ければ良い」わけではありません。
まずは必須の5列だけで始め、足りなくなったら足すのが、続けるための鉄則です。

テンプレートをそのまま使ってもよいですが、自分の仕事に合わせて列を調整したい場合もあります。

ここでは、どんなタスク管理表にも共通して必要な項目と、あると便利な項目を整理します。

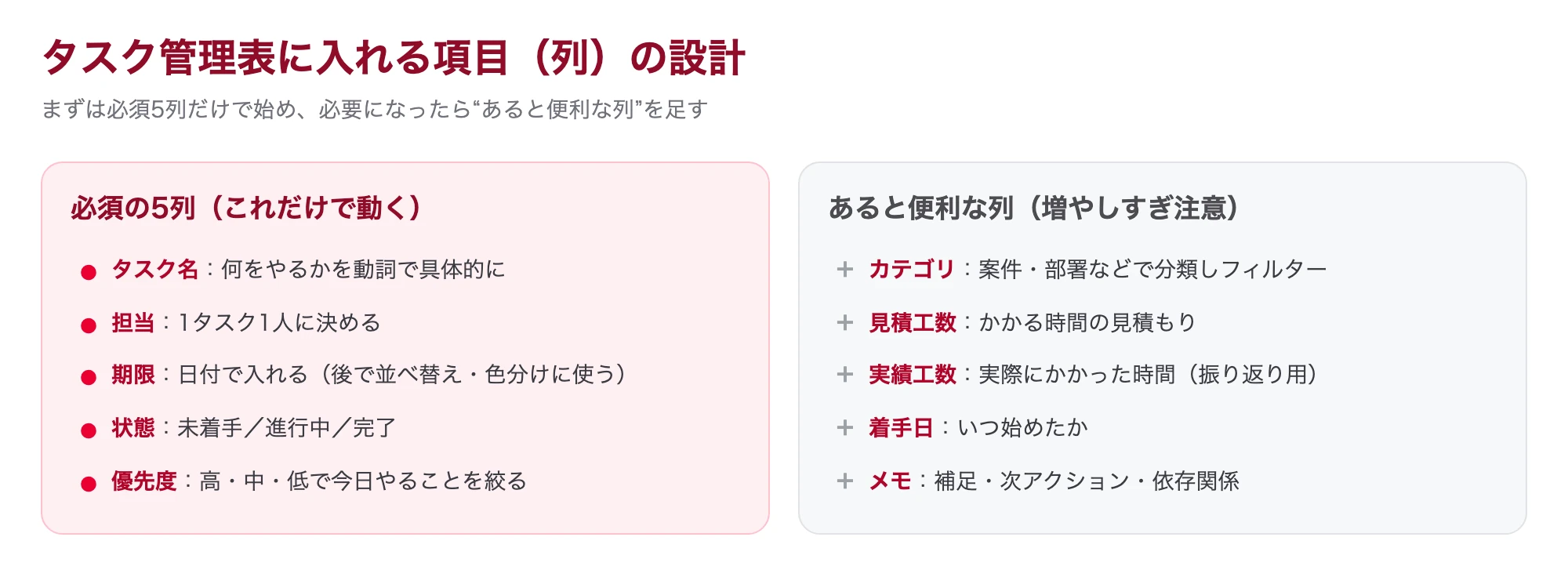

タスク管理表に入れる項目(列)の設計早見図
図:必須の5列だけで表は機能する。カテゴリ・工数などは必要になってから足す。

まず入れる5つの必須項目

タスク名・担当・期限・状態・優先度
この5つがそろえば、タスク管理表は最低限の役割を果たします。

最初にそろえるべきは次の5列です。

とくに状態と優先度は、後で並べ替えや色分けに使うため、表記をそろえておくことが大切です。

  • タスク名:「資料を作る」ではなく「提案書のドラフトを作る」のように、動詞で具体的に書く。
  • 担当:1タスクに1人を決める。空欄のタスクは進まないタスクになりがち。
  • 期限:日付として入れる(後の並べ替え・色分けに使う)。
  • 状態:未着手/進行中/完了の3段階で十分。
  • 優先度:高・中・低。今日やることを絞るための軸。

状態や優先度は、手入力だと表記がぶれます。
セルにドロップダウンリストを使ってドロップダウンで選べるようにすると、表記がそろって並べ替え・集計がしやすくなります。

あると便利な項目

必須ではないものの、用途によっては効果的な項目です。
ただし増やすほど更新は重くなるので、実際に使うものだけを選びましょう

チームやプロジェクトの規模が大きくなると、分類や工数の情報が欲しくなります。

代表的な追加項目を、使いどころとあわせて整理しました。

→ 表は横にスクロールできます

項目何に使うか向いている場面
カテゴリ案件・部署などで分類しフィルターする複数案件を横断して管理したい
見積工数そのタスクにかかる時間の見積もり負荷の偏りを見たい・計画を立てたい
実績工数実際にかかった時間を記録振り返り・次回の見積もり精度向上
着手日いつ始めたかを記録リードタイムや停滞を把握したい
メモ補足・次アクション・依存関係口頭連絡を減らし引き継ぎやすくする

項目を増やしすぎないコツ

列が多い表ほど「入力が面倒」で放置されます。
判断基準は「その列を毎回埋めるか」です。

あれもこれもと列を足すと、一見すると立派な表になりますが、更新のたびに埋める負担が増え、結局は空欄だらけになります。

毎回は埋めない列は、思い切って削るのが正解。

分類や集計が本当に必要になってから足しても遅くありません。

「あとで使うかも」で列を残さない。
使っていない列は、次に表を開いたときの心理的なハードルになります。

エクセル/スプレッドシートでの作り方【手順】

難しい関数は不要です。
列を作る→入力規則→テーブル化→色分け→共有の5ステップで、毎日使える表になります。

ここではエクセルを例に作り方を解説しますが、スプレッドシートでもほぼ同じ手順で作れます。

テンプレートを使う場合も、色分けや入力規則の仕組みを知っておくと、自分好みに調整できます。

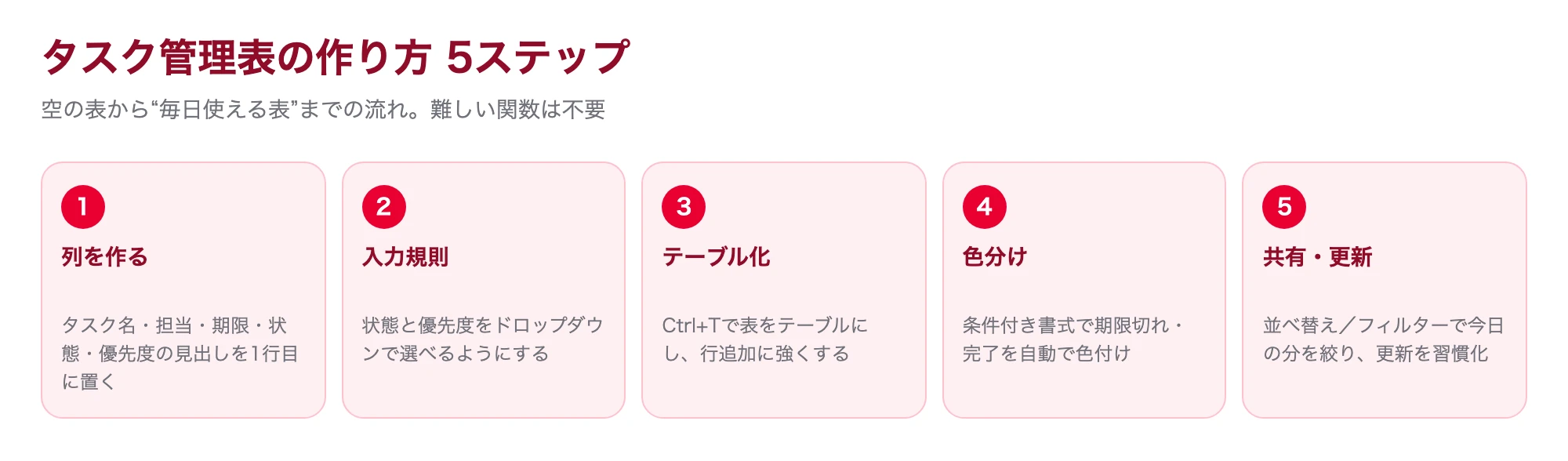

タスク管理表の作り方5ステップのフロー図
図:空の表から毎日使える表までの流れ。関数を覚えなくても、標準機能だけで作れる。

基本の作成ステップ

まずは列の見出しを作り、表をテーブルにするところまで。
ここまでで並べ替え・フィルターが使えるようになります。

最初の土台づくりです。

見出しを作ったら、表を「テーブル」にしておくと、行を追加しても書式や数式が自動で追従して崩れにくくなります。

  1. 列の見出しを作る:1行目にタスク名・担当・優先度・期限・状態・メモを入力する。
  2. サンプルを1〜2行入れる:実際のタスクを入れて、列幅や見た目を整える。
  3. 表をテーブル化する:表を選んで Ctrl+T。行追加に強くなる。
  4. 並べ替え・フィルターを確認:見出しの▼からフィルターで、担当や状態で絞り込めるようにする。

テーブル化をおすすめするのには理由があります。

ふつうの表のまま条件付き書式や数式を設定すると、行を追加したときに設定範囲が追従せず表が崩れがち。

テーブルにしておくと、行を足しても書式や絞り込みが自動で広がるため、日々タスクが増える運用に強くなります。

状態・優先度をドロップダウンにする

手入力だと「完了」「済」「done」など表記がぶれます。
ドロップダウンで選ぶ形にすると、表記が統一され集計もしやすくなります。

状態と優先度は、選択肢が決まっている列です。

データの入力規則でドロップダウンにしておくと、入力が速くなり、表記のぶれもなくなります。

  1. 列を選ぶ:状態の列(見出しを除く)をまとめて選択する。
  2. 入力規則を開く:「データ」→「データの入力規則」を選ぶ(Microsoft サポート:セルにドロップダウンリストを作成する)。
  3. リストを設定:入力値の種類を「リスト」にし、未着手,進行中,完了 のようにカンマ区切りで入力する。
  4. 優先度も同様に高,中,低 でもう1つドロップダウンを作る。

選択肢は3つ程度に絞るのがコツ。
状態を細かく分けすぎると、どれを選ぶか迷って更新が止まります。

期限が近い・過ぎたタスクに自動で色をつける

条件付き書式を使えば、期限切れのタスクを自動で赤くできます。
手を打つべきタスクが、色で浮かび上がります。

最後に、見た瞬間に危険なタスクが分かるように色分けをします。

手で塗るのではなく、条件付き書式で「期限が過ぎて未完了なら赤」といったルールを設定すると、更新のたびに自動で色が変わります。

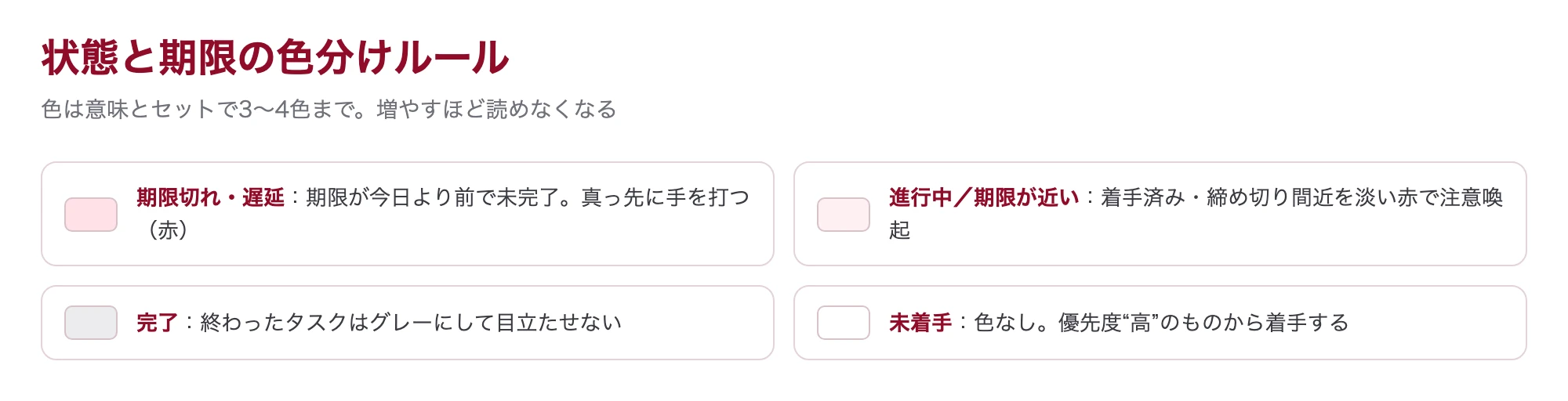

タスクの状態と期限の色分けルールを示した凡例図
図:色は意味とセットで3〜4色まで。増やすと逆に読めなくなる。

たとえば期限の列に対して、条件付き書式で「セルの値が今日より前」かつ状態が完了でない、という条件を作り、赤い塗りつぶしを設定します。

今日の判定にはTODAY関数=TODAY())を使うと、ファイルを開くたびに基準日が自動で更新されます。

色は「遅延=赤/進行中・期限間近=淡い赤/完了=グレー」のように、意味を決めてから割り当てます。完了タスクをグレーに沈めると、残っているタスクだけが自然に目立ちます。

続くタスク管理表にする運用のコツ

タスク管理表は「作る」より「更新し続ける」ほうが難しいもの。
続けるための具体的なコツを、効果の高い順に紹介します。

どんなに立派なテンプレートも、更新が止まれば現実とずれ、やがて誰も見なくなります。

ここからは、表を「作って終わり」にしないための運用の工夫を、個人・チームの両面から難易度・効果別に見ていきます。

優先度で並べ替えて「今日やること」を絞る(難易度 ★☆☆ / 効果 ◎)

タスクを全部並べただけの表は、結局どれから手を付けるか分からず放置されます。
優先度列で並べ替え、上位数件だけを今日の対象にするのがコツです。

タスク管理表がうまく回らない最大の原因は「量が多く見えすぎて動けない」こと。

優先度(高・中・低)の列を作り、フィルターや並べ替えで“高”を上に集めれば、表を開いた瞬間に着手すべきタスクが決まります。

すべてを今日やろうとせず、上位3〜5件に絞ると、表が「眺めるもの」から「動くための道具」に変わります。

優先度は緊急度と重要度の2軸で決めると、目先の締め切りに振り回されにくくなります。

  1. 優先度の列を作り、「高・中・低」を入力規則(ドロップダウン)で選べるようにする
  2. 並べ替え、またはフィルターで「高」を上に集める
  3. 上位3〜5件だけを「今日やる」として色付けやマークで区別する
  4. 終わったら状態を更新し、翌朝また優先度順に並べ替える
  • コツ:優先度は毎日つけ直してよい。昨日の“高”が今日は“中”になるのが普通で、固定しないほうが続く。
  • 向いているのは、タスクが常時20件以上あって「タスク量が多すぎて手が止まる」人。個人でもチームでも効く基本の運用。

更新のタイミングを決めて習慣にする(難易度 ★☆☆ / 効果 ◎)

タスク管理表は「作る」より「更新し続ける」ほうが難しいもの。
朝と終業の1日2回など、更新するタイミングを固定すると形骸化を防げます。

多くのタスク管理表は、作った直後は完璧でも、数日で更新が止まって現実とずれ、やがて誰も見なくなります。

防ぐコツは、意志ではなく“仕組み”で更新すること

始業時に今日の対象を確認し、終業時に状態を更新する——このように既存の習慣(出社・退勤)に更新を紐づけると、忘れにくくなります。

  1. 「いつ更新するか」を具体的な時刻・タイミングで決める(例:始業直後と終業前)
  2. 更新する内容を絞る(状態の変更と、新規タスクの追加だけでよい)
  3. 既存の習慣や会議に紐づけて、単独の作業にしない
  4. 1週間続けて、続かない原因(項目が多すぎる等)があれば表を簡素化する
  • コツ:更新のハードルは「項目の少なさ」に比例する。続かないなら列を減らすのが先。
  • 向いているのは、「表を作っても3日で見なくなる」を繰り返している人。習慣化が最大の課題という人。

完了タスクは消さずにアーカイブする(難易度 ★☆☆ / 効果 ○)

完了したタスクをすぐ削除すると、表がスッキリする一方で「何をやったか」の記録が消えます。
完了列で分けるか別シートに退避するのがおすすめ。

完了タスクを行ごと削除すると、後から「あの作業いつ終わった?」「誰がやった?」を振り返れなくなります。

状態列に「完了」を用意してフィルターで隠す、あるいは月ごとに別シートへ移す運用にすると、表は見やすく保ちつつ実績も残ります。

実績が残ると、次の似た仕事の見積もりや、チームの棚卸し・振り返りに使えます。

削除ではなく“見えなくする”を基本にしましょう。

  1. 状態列に「完了」を用意し、終わったタスクはまず状態を「完了」にする
  2. フィルターで「未完了」だけを表示し、普段の画面から完了を隠す
  3. 月末などの区切りで、完了タスクを別シート(アーカイブ)へ移す
  4. アーカイブは振り返り・見積もりの材料として残しておく
  • コツ:「削除」ボタンは押さない。実績はあとで役に立つ資産になる。
  • 相性がいいのは、同じような仕事を繰り返すチーム。工数の見積もりや振り返りを重視したい人

定例で全員一緒に棚卸しする(チーム)(難易度 ★★☆ / 効果 ◎)

個人の表は自分が見れば済みますが、チームの表は「みんなで見る時間」を作らないと更新も認識もずれます。週1の短い棚卸しが効きます。

チームでタスク管理表を使うと、更新の抜けや認識のズレが起きがち。

これを毎週の短い定例で棚卸しすると、抜け漏れや遅延を早い段階で拾えます

会議では、表を画面に映して「遅れているタスク」「今週の締め切り」「止まっているタスク」の3点だけ確認すれば十分。

長時間の報告会にする必要はありません。

表を“共通の現在地”として全員で見ることが、チームのタスク管理の出発点になります。

  1. 週に1回、15〜30分の短い棚卸しの時間を決める
  2. 表を画面共有し、遅延・今週締め切り・停滞の3点に絞って確認する
  3. 止まっているタスクは、担当・次アクション・期限をその場で更新する
  4. 決まったことは表に反映し、口頭で終わらせない
  • コツ:棚卸しは「詰める場」ではなく「次を考える場」。原因より次の一手を決めることに時間を使う。
  • 相性がいいのは、複数人でタスク管理表を共有しているチーム。更新のズレや抜け漏れに悩む組織。

つまずきやすいポイントと対策

タスク管理表でつまずくのは「更新が続かない」「複数人で壊れる」の2点がほとんど。
先回りで対策しておきましょう。

多くの表が同じ場所で行き詰まります。

原因を知っていれば大半は防げるので、症状から逆引きできるように整理しました。

まずは、続く表と続かない表の違いを見比べてみてください。

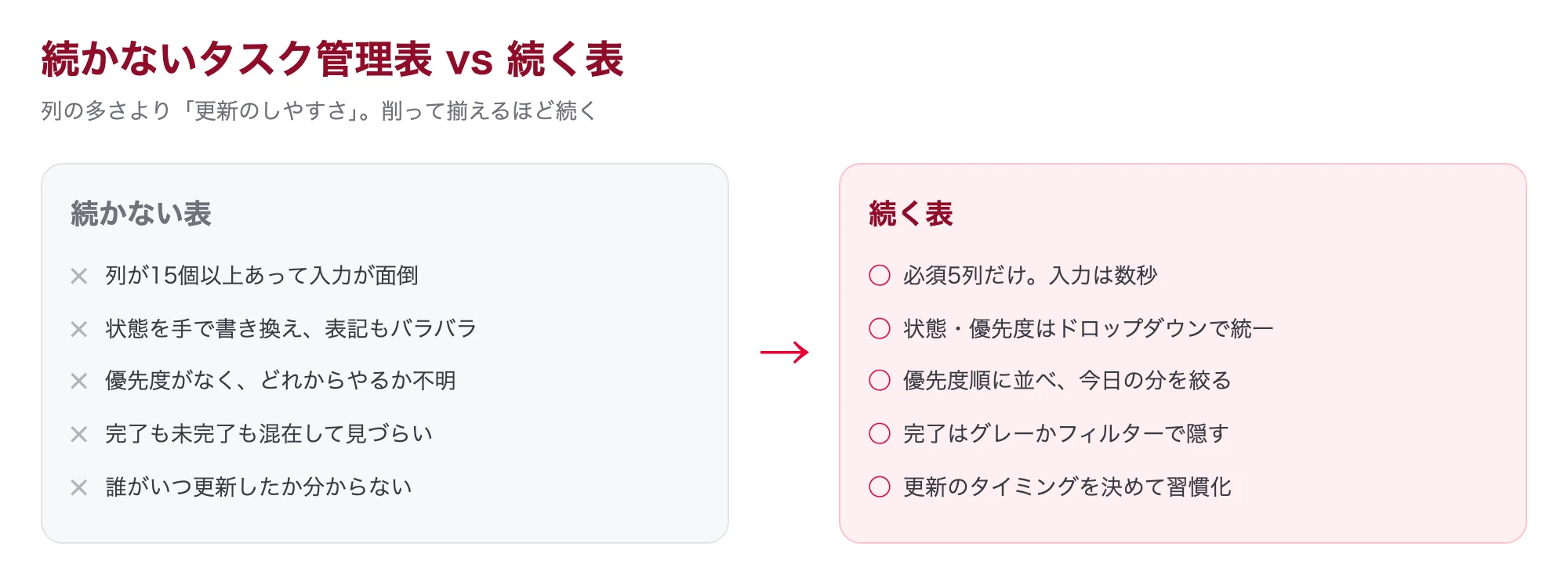

続かないタスク管理表と続く表を比較した図
図:列の多さより「更新のしやすさ」。削って揃えるほど続く。

更新が続かない・表が形骸化する

原因のほとんどは「項目が多すぎる」か「更新のタイミングが決まっていない」。
表をシンプルにし、更新を習慣に紐づけるのが対策です。

更新が止まる表には共通点があります。

入力の負担が大きく、いつ更新するか決まっていないのです。

症状ごとの対策を整理しました。

→ 表は横にスクロールできます

症状原因対策
数日で更新が止まる更新のタイミングが決まっていない始業・終業など既存の習慣に更新を紐づける
空欄の列が増える項目(列)が多すぎる毎回埋めない列を削り、必須5列に絞る
表と現実がずれる完了タスクが混在して見づらい完了はグレー化かフィルターで隠し、未完了だけ表示

共通するのは、更新のハードルが高い表ほど形骸化するという点。

裏を返せば、入力を軽くして更新の負担を下げれば、たいていの表は続きます。

列を減らす、選択肢はドロップダウンで選ぶ、更新は決まった時間にまとめて行う——この3つを押さえるだけで、放置される表はぐっと減ります。

複数人で使うと壊れる・最新版が分からない

ファイルを配り合う運用は、同時編集の競合と最新版がわからなくなる問題を生みがち。
共有の仕組みを一本化するのが基本です。

個人の表をそのままチームに広げると、メール添付でファイルを配り合うことになり、誰かが数式を壊す・最新版が分からなくなるといった事故が起きます。

少なくとも、全員が同じ1つのファイルを見る形(クラウド上での共同編集)に一本化しましょう。

  • ファイルは1つに:コピーを配らず、クラウド上の同じファイルを全員で開く。
  • 編集ルールを決める:自分の担当行だけ更新する、状態列は勝手に消さない、など。
  • バックアップを取る:週次でコピーを残し、壊れても戻せるようにする。

それでも、同時編集の競合や権限管理はスプレッドシートの苦手分野です。
中小企業のIT活用の課題は情報処理推進機構(IPA)総務省『情報通信白書』でも指摘されており、人数が増えたらチーム専用のツールを検討するのが現実的です。

個人の表からチームのタスク管理へ

タスク管理表は、個人が短期で使う分には十分。
人数と期間が増えると、共有と更新でやがて限界が来ます。

ここまでの方法で、個人や少人数のタスク管理表は十分に作れます。

一方で、関係者が増えてくると「表を作ること」より「全員で更新し続けること」が難しくなります。

これは、個人の生産性ではなく、組織の生産性の話です。

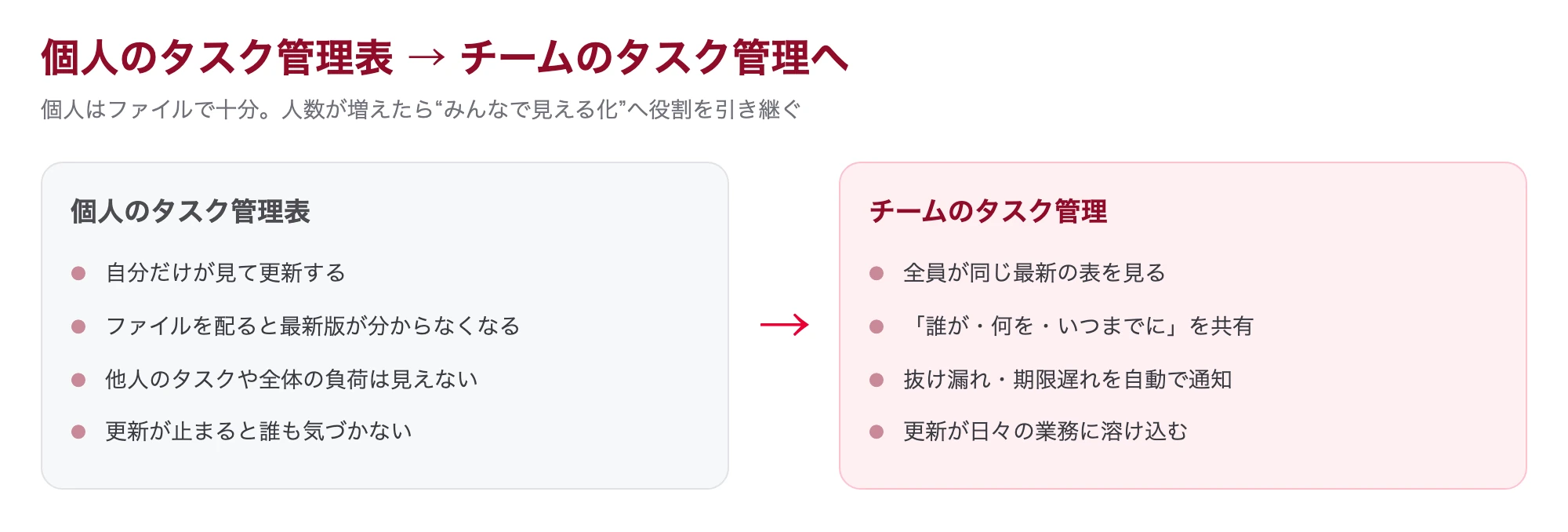

個人のタスク管理表からチームのタスク管理への移行を示した図
図:個人はファイルで十分。人数が増えたら見える化するツールへ役割を引き継ぐ。

「見える化」が生産性向上のはじまり

個人のToDoをチームで共有できる状態にすることが、抜け漏れや遅れをなくす第一歩になります。

チームの生産性向上の土台には「チームのタスク管理」と「タスクの見える化」が欠かせません。

個人の頭の中にあるタスクを、チーム全員が見られる状態にすることが、改善のはじまりだという考え方です。

日本の労働生産性は主要国の中でも低い水準にあり(公益財団法人 日本生産性本部)、その多くを占める中小企業(中小企業庁)では、限られた人数で成果を上げる仕組みづくりが課題です。

タスク管理表からチームのタスク管理へと運用を引き上げることは、その具体的な一歩になります。

ツールで仕組み化する目安

次のようなサインが出てきたら、エクセルファイルでの管理から、チーム向けのツールへの切り替えを検討する目安です。

切り替えは早すぎても定着しませんが、遅すぎると事故が増えます。

次の目安に複数当てはまるなら、検討のタイミングです。

ツール移行を考える目安
  • 関係者が5名以上になった
  • 毎週以上の頻度で更新が発生する
  • 複数のプロジェクトが並行している
  • 「あのファイル、最新どれ?」が口ぐせになってきた
  • 期限の抜け漏れが実害につながり始めた

タスク管理表を「ファイルの配り合い」ではなく、チームで仕組み化したい——そう感じたときが、ツールを検討するタイミングです。

チームのタスク管理を“続く形”にするなら『スーツアップ』

私たちが開発・運営するスーツアップは、表計算ソフトのような操作で、チームの「タスクの見える化」をして、タスクの抜け漏れや期限遅れを防ぐツールです。

エクセルのような操作感はそのままに、「誰が・どのようなタスクを・いつまでに」の3つに絞って、全員が同じ最新を見られるようにします。エクセルの感覚のまま、同時編集の競合や「最新版どれ?」問題、期限の抜け漏れだけを解消したいチームに向いています。

・表計算感覚の操作で、チーム全員が同じ最新を見られる
・自動の期限通知で抜け漏れ・期限遅れを防ぐ
・定型タスクやAIのサポートで入力の手間も最小限に

※ 株式会社スーツ(2014年12月設立。代表取締役社長CEO 小松裕介)。無料トライアルあり(最新の料金・機能は公式サイトでご確認ください)

よくある質問(FAQ)

タスク管理表のテンプレートや運用について、よく寄せられる質問をまとめました。

タスク管理表のテンプレートは無料で使えますか?

はい、この記事のテンプレートはすべて無料で使えます。コピペ用のCSVと、書式を整えたエクセルファイル(.xlsx)の両方を配布しているので、エクセル・スプレッドシートのどちらでもそのまま利用できます。

エクセルとスプレッドシート、どちらで作るのがよいですか?

1人で使うならどちらでも大きな差はありません。複数人で同時に編集したい場合は、クラウドで共同編集しやすいスプレッドシートのほうが扱いやすいことが多いです。ただし、人数が増えると同時編集の競合や権限管理が課題になるため、その段階ではチーム専用のツールも選択肢になります。

タスク管理表に最低限入れるべき項目は?

タスク名・担当・期限・状態・優先度の5つがあれば、表として機能します。まずはこの5列で始め、カテゴリや工数などは必要になってから足すのがおすすめです。列を増やしすぎると更新が面倒になり、長続きしません。

状態や優先度の表記がバラバラになってしまいます。

データの入力規則でドロップダウン(リスト)にすると、決まった選択肢からしか選べなくなり、表記が統一されます。状態は「未着手・進行中・完了」、優先度は「高・中・低」のように、3つ程度に絞るのがコツです。

期限が過ぎたタスクを自動で目立たせるには?

条件付き書式を使います。期限の列に対して「セルの値が今日より前」かつ状態が完了でない、という条件を作り、赤い塗りつぶしを設定します。今日の判定にはTODAY関数を使うと、開くたびに基準日が自動で更新されます。

タスク管理表が続かず、すぐ見なくなってしまいます。

原因の多くは「項目が多すぎる」か「更新のタイミングが決まっていない」ことです。列を必須5つに絞って入力を軽くし、始業・終業など既存の習慣に更新を紐づけると続きやすくなります。それでも複数人で回らない場合は、更新が業務に溶け込むチーム向けツールの検討が有効です。

チームで共有すると壊れたり、最新版が分からなくなります。

ファイルをメールで配り合うのをやめ、クラウド上の同じ1ファイルを全員で開く形に一本化するのが基本です。それでも同時編集の競合や権限管理はスプレッドシートの苦手分野なので、関係者が増えたら、全員が同じ最新を見て抜け漏れを自動で防げるチームのタスク管理ツールへの切り替えを検討しましょう。

まとめ:タスク管理表はテンプレートから始めて、続く形に育てる

タスク管理表は、テンプレートを使えばその日から始められます。

大切なのは、立派な表を作ることではなく、更新を続けて「チームの現在地」を映し続けること。

最後にチェックリストで振り返りましょう。

タスク管理表チェックリスト
  • 用途に合ったテンプレート(個人/チーム/プロジェクト)を選んだ
  • タスク名・担当・期限・状態・優先度の5列がそろっている
  • 状態・優先度はドロップダウンで表記を統一している
  • 期限切れ・完了が色分けで一目で分かる
  • 更新のタイミング(始業・終業・定例)を決めた
  • 関係者が増えたら、チーム向けツールへの移行を検討する

覚えておきたいのは、タスク管理表のゴールは「きれいな表」ではなく「計画どおりに仕事を進めること」だという点です。

個人で完結する間はテンプレートで、チームで回す段階になったら見える化に特化したツールへ——役割を引き継ぐ発想で、無理なく続く管理を目指しましょう。

参考文献・出典

チームのタスク管理 / プロジェクト管理でこのようなお悩みはありませんか?

そうなりますよね。私も以前はそうでした。タスク管理ツールを導入しても面倒で使ってくれないし、結局意味なくなる。

じゃあどうしたらいいのか?そこで生まれたのがスーツアップです。

これ、エクセル管理みたいでしょ?そうなんです。手慣れた操作でチームのタスク管理ができるんです!

見た目がエクセルだからといって侮るなかれ。エクセルみたいに入力するだけで、こんなことも

こんなことも

こんなことまでできちゃうんです。

エクセル感覚でみんなでタスク管理。
まずは以下よりお試しいただき、どれだけ簡単か体験してみてください。

今話題のシンプル・超簡単操作の
タスク管理ツール、もう試しましたか?

スーツアップを詳しく見てみる
