プロジェクトが失敗する7つの原因と対策|兆候チェックと立て直し方

プロジェクトが失敗する原因の多くは、着手前の「目的・範囲・役割」の決め方と、進行中の「見える化」が不十分なことにあります。

だからこそ、最優先でやるべきことは2つです。

目的と完了の定義を関係者で合意すること、そしてタスクと進捗をチーム全員が見られる状態にすること。

本記事では、失敗の7つの原因と危険な兆候のチェックリスト、優先度順の対策7選、失敗しかけたプロジェクトの立て直し方と振り返りの方法まで、チームのタスク管理ツールを開発・運営する立場から実務目線で整理しました。

目次

目次

【結論】プロジェクトが失敗する原因と対策の早見表

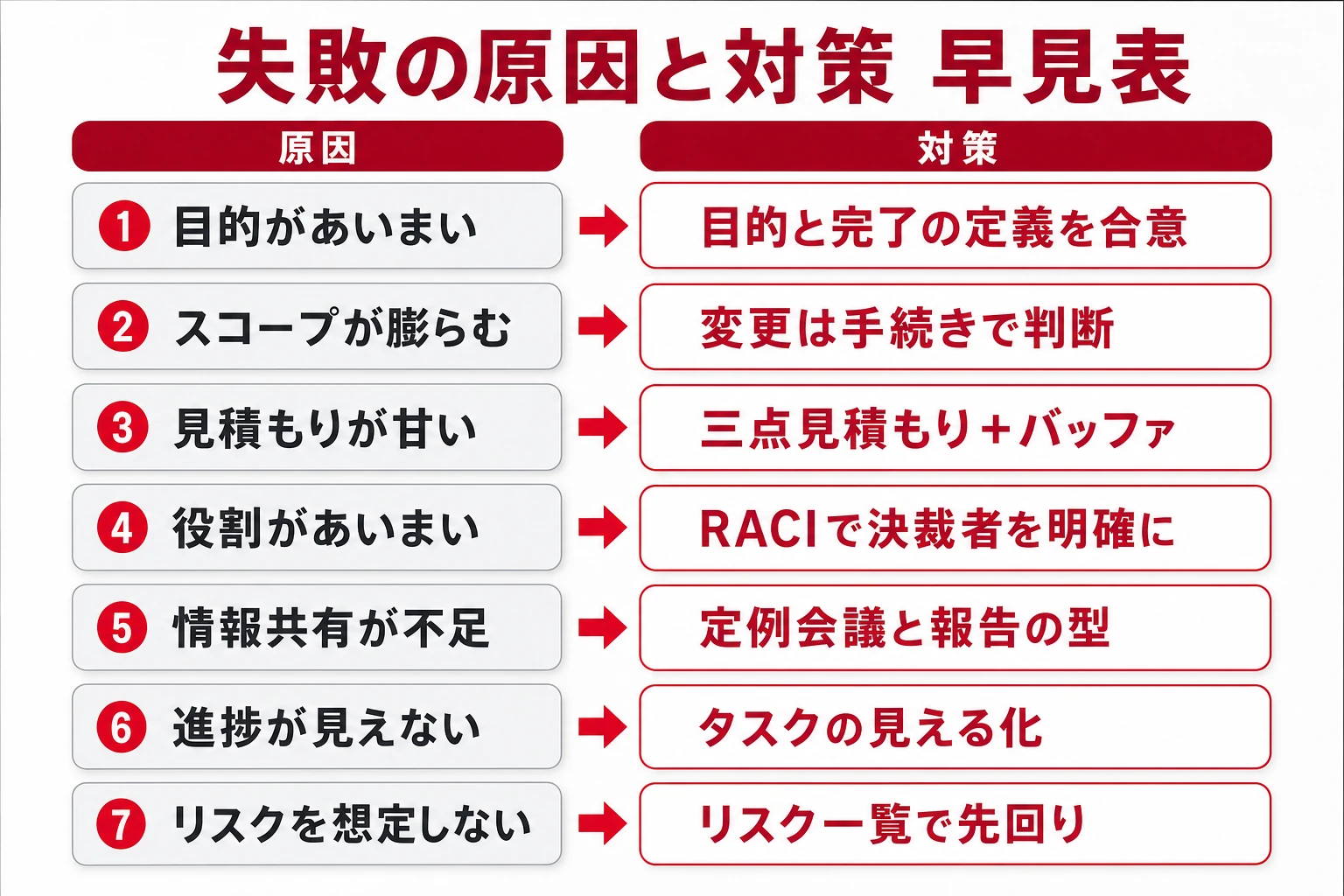

プロジェクトが失敗する7つの原因と、それぞれに対応する対策の早見表

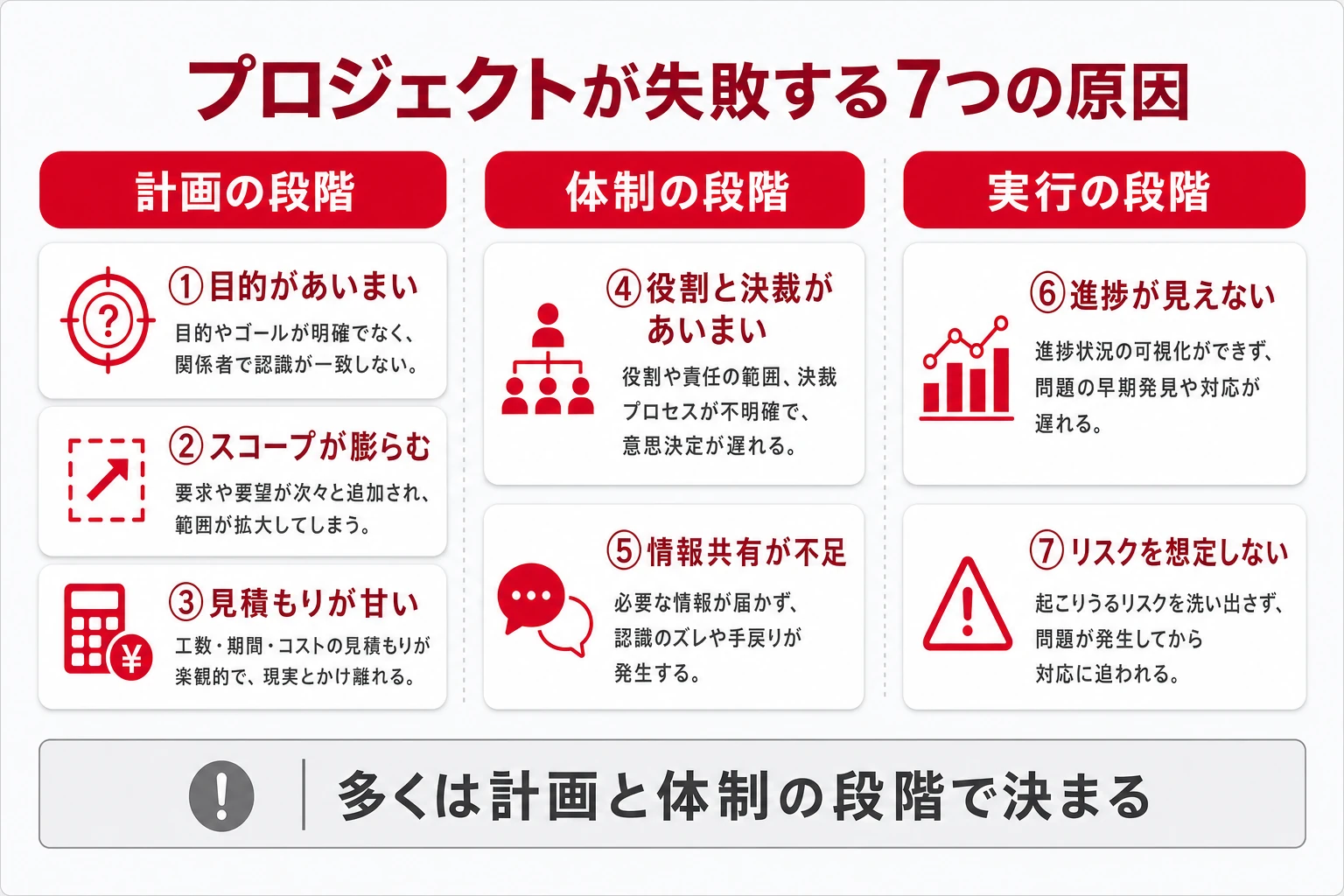

図1:失敗の原因は7つに整理でき、それぞれに打つべき対策がある。

プロジェクトの失敗は、上記の7つの原因のどれか(多くは複数)が放置された結果として起こります。

裏を返せば、原因ごとに先回りの対策を打てば、失敗の確率は大きく下げられます。

まずプロジェクトの「失敗」の定義をそろえ、データで現状を確認したうえで、原因と対策の対応関係をつかみましょう。

プロジェクトの「失敗」とは?品質・コスト・納期と目的の4つで判断する

プロジェクトの失敗とは、品質・コスト・納期(QCD)のいずれかが計画から大きく外れるか、そもそもの目的を達成できなかった状態を指します。

プロジェクトの成否は、一般に品質(Quality)・コスト(Cost)・納期(Delivery)の3つで測られます。

頭文字をとってQCDと呼ばれ、どれか1つでも大きく崩れれば「失敗」と受け止められます。

ただし、QCDをすべて守っても安心はできません。

期限内・予算内にシステムを完成させたのに、現場で使われず業務が何も変わらなかった、というケースは珍しくないからです。

そのため本記事では、QCDに加えて「当初の目的を達成できたか」を4つ目の判断軸として扱います。

→ 表は横にスクロールできます

判断軸失敗の状態よくある例
品質求められる品質・仕様を満たせない不具合が多発する/必要な機能が足りない
コスト予算を大きく超える追加の人員や外注費がかさむ
納期期限に間に合わないリリースが何度も延期になる
目的完成しても狙った成果が出ない新しい仕組みが現場で使われない

データで見る現状|大規模なほど計画どおりに進みにくい

国内企業の調査では、システム開発のQCDは改善の兆しがあるものの全体では悪化・横ばいが続き、規模が大きいほど計画未達になりやすい傾向が示されています。

日本情報システム・ユーザー協会(JUAS)の『企業IT動向調査2026』報告発表資料は、システム開発についてQCDに改善の可能性がみられるものの、全体の傾向は引き続き悪化・横ばいとまとめています。

同資料では、品質が予定どおりにならなかった要因として計画時の考慮不足・仕様変更の多発・想定以上の現行業務・システムの複雑さ、社員やベンダーのスキル不足、開発体制のリソース不足などが挙げられています。

注目したいのは、これらの多くが技術の問題ではなく、計画と体制、つまりマネジメントの問題だという点。

同資料は、内製化を進めるうえでの課題として、開発人材と並んでプロジェクトマネジメント人材の不足も挙げています。

失敗は珍しいことではない:計画どおりに進まないプロジェクトは、規模を問わず一定の割合で発生している。

原因はマネジメントに集中する:計画時の考慮不足や仕様変更など、進め方で防げる要因が上位に並ぶ。

原因と対策の対応表

7つの原因には、それぞれ対応する対策があります。
自分のプロジェクトで当てはまる原因から手を打ちましょう。

下の表は、本記事で解説する原因と対策の対応をまとめたものです。

→ 表は横にスクロールできます

原因起きること対策(優先度順)
①目的があいまい判断がぶれ、手戻りが増える対策1:目的と完了の定義を1枚で合意
②スコープが膨らむ作業が増え続け、終わらない対策2:WBSで分解/対策7:変更管理
③見積もりが甘い最初から無理な計画になる対策3:三点見積もりとバッファ
④役割と決裁があいまい判断待ちで止まる・押し付け合う対策4:RACIで役割を明確化
⑤情報共有が不足認識のズレ・悪い報告の遅れ対策5:定例会議と報告の型
⑥進捗が見えない遅れに気づくのが直前になる対策6:タスクと進捗の見える化
⑦リスクを想定しない想定外のトラブルで崩れる対策7:リスクと変更の登録管理

すべてを一度にやる必要はなく、まずは対策1(目的の合意)と対策6(タスクの見える化)から始めるのが効果的。

対策1と対策6を最優先にしているのは、この2つが他の原因にも効くからです。

目的が合意されていればスコープの膨張を止めやすくなり、タスクが見えていれば見積もりのずれや役割の偏り、リスクの兆しにも早く気づけます。

プロジェクトが失敗する7つの原因

プロジェクトが失敗する7つの原因を計画・体制・実行の3段階に分けた図
図2:7つの原因は「計画・体制・実行」の3段階に分けられる。多くは計画と体制の段階で決まる。

失敗の原因は、計画・体制・実行の3つに分けて考えると整理しやすくなります。

実行段階で表に出るトラブルも、たどっていくと計画や体制の段階に原因があることがほとんど。

ここでは原因ごとに、何が起きるのか、なぜ起きるのかを具体的に見ていきましょう。

① 目的・ゴールがあいまいなまま始めている

「何のために・何ができたら完了か」が関係者でそろっていないと、途中の判断がぶれて手戻りが積み重なります。

最も根深い原因が、目的のあいまいさ。

「業務を効率化する」「新しいシステムを入れる」といった言葉だけで走り出すと、人によって思い描くゴールが違うまま作業が進みます。

その結果、途中のレビューで「思っていたのと違う」という指摘が出て、作り直しが発生します。

どこまでやれば終わりなのかが決まっていないため、改善要望が出るたびに対応してしまい、いつまでも完了しません。

よくあるパターン:依頼者は「入力の手間を減らしたい」、開発側は「機能を充実させたい」と考えていて、完成直前にお互いの期待のズレが表面化する。

② 要件が固まらず、スコープが膨らみ続ける

合意していない要望が少しずつ追加される「スコープクリープ」は、遅延と予算超過の典型的な原因です。

プロジェクトの範囲(スコープ)が途中で少しずつ広がっていく現象を、スコープクリープと呼びます。

1つひとつは「ついでにこれも」という小さな追加でも、積み重なると当初の計画では到底終わらない量になります。

JUASの調査でも、品質が予定どおりにならなかった要因として「仕様変更の多発」が挙がっています。

要件定義の段階で範囲を言葉にしておらず、追加や変更を判断するルールがないことが根本の原因です。

外部に開発を委託する場合は、要件の決め方や役割分担が契約上もあいまいになりがち。

IPA『情報システム・モデル取引・契約書』のように、工程ごとに発注者と受注者の役割を整理しておく考え方が参考になります。

③ 見積もりが甘く、最初から無理な計画になっている

作業量や期間を楽観的に見積もると、計画の時点ですでに失敗が決まってしまいます。

見積もりの甘さは、多くの場合「早く終わらせたい」という期待や、上からの期限に合わせた逆算から生まれます。

確認・調整・手戻り・休暇といった、作業以外に必要な時間が抜け落ちやすいのも特徴です。

さらに、作業の全体像が分解されていないと、そもそも何の作業が必要かが見えていないことも。

「思ったより作業が多かった」は見積もりの失敗であると同時に、作業分解の失敗でもあります。

→ 表は横にスクロールできます

見積もりで抜けやすい時間具体例
確認・承認待ち上長や顧客のレビュー、社内の決裁
調整・コミュニケーション関係部署との打ち合わせ、仕様の問い合わせ
手戻り・修正レビュー指摘への対応、テストで見つかった不具合の修正
稼働できない日休暇・研修・他業務との兼務

④ 役割と決裁権限があいまいで、判断が止まる

誰が決めるのかが決まっていないと、判断待ちで作業が止まり、問題が起きても押し付け合いになってしまいます。

「誰に聞けば決まるのか分からない」「決める人が会議にいない」という状態では、どんなに優秀なメンバーがそろっていても進みません。

判断待ちの時間は、作業時間の見積もりにはまず入っていないため、そのまま遅延になります。

また、責任の所在があいまいだと、問題が起きたときに「それは担当外」と押し付け合いが起こります。

経営層や依頼者が関与せず、現場のリーダーに決裁権限がないことも、判断が止まる大きな理由です。

⑤ 情報共有が不足し、認識がずれる

必要な情報が必要な人に届かないと、認識のズレや作業の重複が生まれ、悪い報告ほど遅れて上がってきます。

仕様の変更がチャットの一部の人にしか伝わっていない、会議で決まったことが記録されていない、といった小さな情報伝達の取りこぼしから認識のズレは生まれます。

特に「遅れている」「困っている」という悪い報告ほど上がりにくいのがやっかいなポイント。

情報共有の不足は、メンバーのやる気や性格の問題として片づけられがちです。

しかし実際には、いつ・誰が・何を報告するかという仕組みがないことが原因である場合がほとんどです。

よくあるパターン:定例では毎回「順調です」と報告されていたのに、期限の1週間前になって「実は終わりません」と相談される。もっと早く分かっていれば、人を足すこともできた。

⑥ 進捗とタスクが見えず、遅れに気づけない

誰がどのタスクをどこまで進めているかが見えないと、遅れが表に出たときにはもう取り返せません。

進捗が担当者の頭の中や個人のメモにしかない状態を、ブラックボックス化と呼びます。

リーダーは状況を知るために一人ずつ聞いて回るしかなく、確認の手間がかかるうえに、聞いた時点の情報しか分かりません。

IPA(情報処理推進機構)は、プロジェクトの状態を関係者が把握できるようにする「見える化」の方法を、『ITプロジェクトの「見える化」上流工程編』や『ITプロジェクトの「見える化」下流工程編』としてまとめています。

見えないものは管理できないという考え方は、ITに限らずあらゆるプロジェクトに当てはまります。

⑦ リスクを想定せず、トラブルが起きてから対応している

起こりうる問題を事前に洗い出していないと、トラブルのたびに場当たり的な対応に追われ、計画が崩れていきます。

キーパーソンの退職や病欠、取引先の遅れ、想定外の仕様の複雑さなど、プロジェクトには不確実な要素がつきもの。

リスクをゼロにすることはできませんが、備えておくことはできます。

事前に洗い出していれば、予防策を打ったり、起きたときの対応を決めておいたりできます。

想定していないと、トラブルのたびに会議を開いて対応を考えることになり、その間も作業は止まります。

国や自治体の情報システムでも、プロジェクトの進め方やリスクへの備えはデジタル庁『デジタル社会推進標準ガイドライン』として標準化されています。

規模の小さいプロジェクトでも、考え方はそのまま参考にできます。

失敗しやすいプロジェクトの兆候チェックリスト

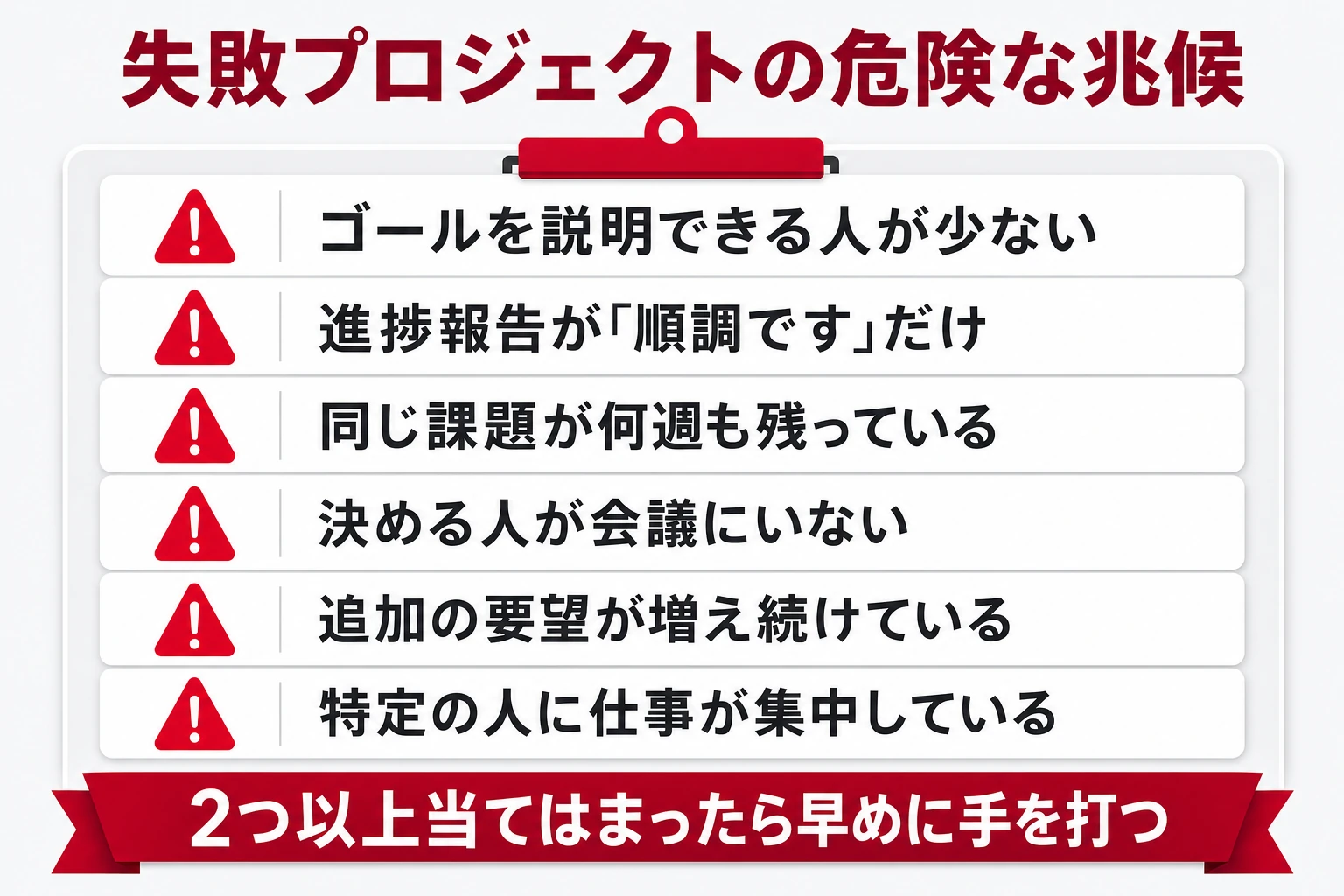

失敗プロジェクトの危険な兆候6つのチェックリスト
図3:危険な兆候が2つ以上当てはまったら、早めに手を打つ。

失敗するプロジェクトには、表面化する前に、多くの場合なんらかの兆候が出ています。

兆候の段階で気づければ、打てる手はたくさんあります。

計画・実行・チームの3つの場面に分けて、よく見られるサインを確認しましょう。

計画段階の兆候

着手の時点で、目的・範囲・期限の根拠を説明できないなら、それ自体が危険信号です。

計画段階の兆候は見逃されやすいものの、ここで気づけば最も少ないコストで修正できます。

キックオフの前に、次の項目を確認してみてください。

計画段階のチェック項目
  • プロジェクトの目的とゴールを、メンバー全員が同じ言葉で説明できない
  • 「今回はやらないこと」が決まっていない
  • 期限が「上から言われた日付」で、作業量からの見積もりの根拠がない
  • 作業の一覧(WBS)がなく、全体の作業量が分からない
  • 最終的に判断する人(決裁者)が決まっていない

どれか1つでも当てはまったら、着手を少し遅らせてでも計画を固めるほうが、結果的に早く終わります。

実行段階の兆候

進捗報告があいまいになり、同じ課題が残り続けるようになったら、遅れが水面下で進んでいる可能性があります。

実行段階では、報告の中身が具体的かどうかが最も分かりやすいサイン。

「順調です」「ほぼ終わっています」という言葉だけが続くときは、実態が見えていない可能性があります。

実行段階のチェック項目
  • 進捗報告が「順調です」「ほぼ終わっています」だけで、数字や状態がない
  • 同じ課題が何週も「対応中」のまま残っている
  • 期限を過ぎたタスクが、そのまま放置されている
  • 追加の要望や仕様変更が、決裁なしに増え続けている
  • 会議で決めたことが、誰の担当かはっきりしないまま終わっている

「ほぼ終わっている」は、残りの作業量が分からないという意味であることが少なくありません。

完了・未完了を二択で確認し、残っている作業を具体的に挙げてもらうと実態が見えてきます。

チームの兆候

特定の人への仕事の集中や、残業の増加、発言の減少は、チームが限界に近づいているサインです。

プロジェクトの失敗は、チームの疲弊としても表れます。

特定のメンバーに仕事が集中している状態は、その人が倒れた瞬間にプロジェクトが止まるという大きなリスク。

チームのチェック項目
  • 特定の人に仕事が集中し、その人がいないと何も進まない
  • 残業や休日対応が常態化している
  • 会議での発言が減り、リーダーばかりが話している
  • メンバーから「何を優先すればいいか分からない」という声が出ている

計画・実行・チームのチェック項目のうち、2つ以上当てはまったら、次の対策に着手するタイミング。

すでに遅れが表面化している場合は、後述する立て直しの4ステップから始めてください。

プロジェクトの失敗を防ぐ対策7選【優先度順】

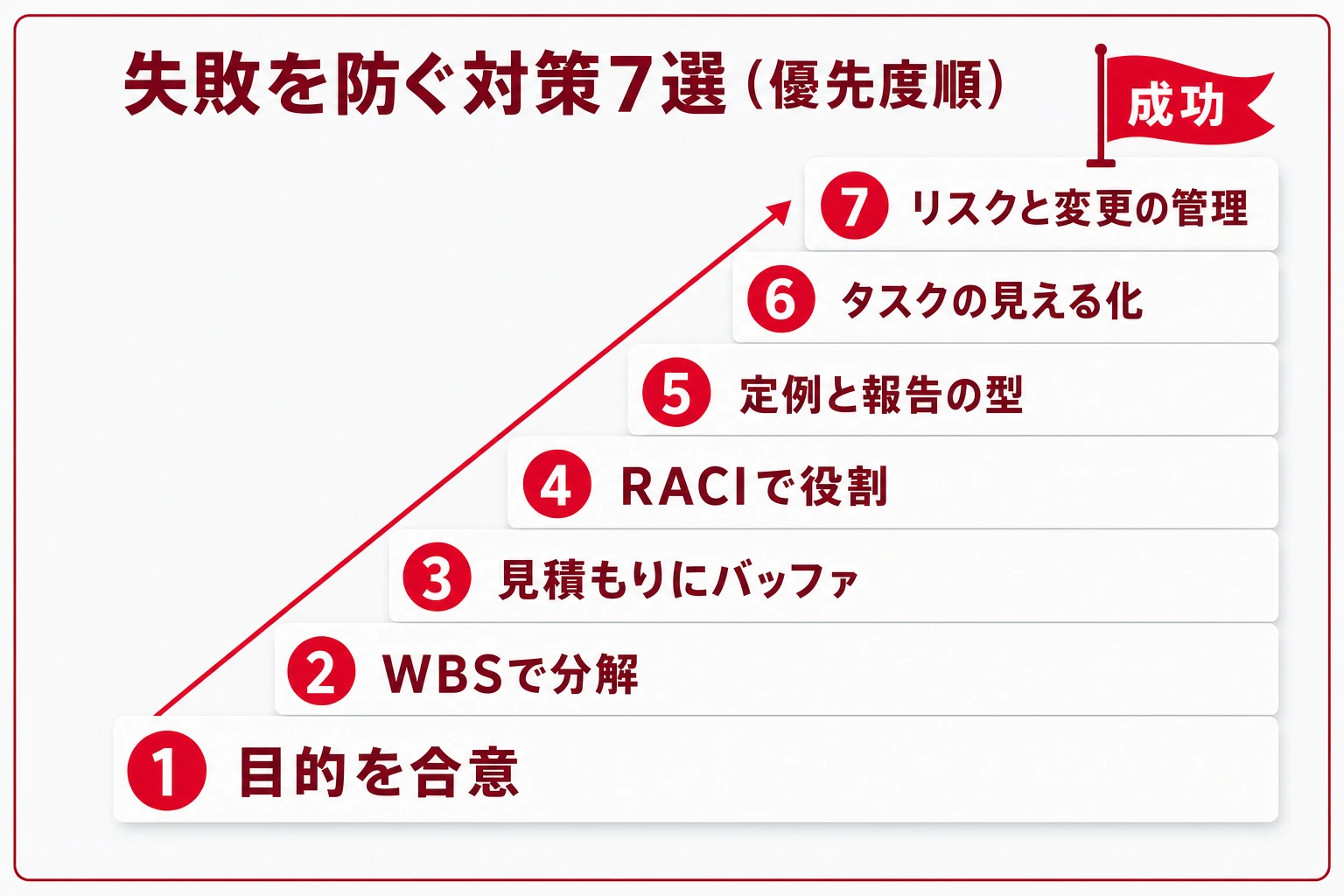

プロジェクトの失敗を防ぐ対策7選を優先度順に並べた階段図
図4:対策は優先度順に「目的の合意」から積み上げていく。

失敗を防ぐ対策は、次の7つ。上から順に取り組むのが理想ですが、すでに進行中のプロジェクトなら、兆候チェックで当てはまった原因に対応する対策から始めてもかまいません。

それぞれの手順とコツ、向いている状況を効果の大きさと着手のしやすさの順に紹介します。

対策1:目的と「完了の定義」を1枚にまとめて合意する(優先度1・効果大)

最初にやるべきは、プロジェクトの目的・ゴール・やらないことを1枚の紙にまとめ、関係者全員で合意することです。

目的があいまいなまま走り出すと、途中で判断に迷うたびに人によって答えが変わり、手戻りが積み重なります。

そこで着手前に、「なぜやるのか」「何ができたら完了か」「何はやらないか」を1枚にまとめた「プロジェクト憲章(企画書)」をつくります。

完了の定義は「新しい受注フローで月100件を処理できる状態」のように、第三者が見ても達成したかを判定できる表現にするのがポイント。

国際規格をもとにした日本産業標準調査会『プロジェクトマネジメントの手引』でも、プロジェクトの立ち上げ段階で目的や成果物を明確にすることが重視されています。

  1. プロジェクトの目的(なぜやるのか・誰のためか)を1〜2文で書く
  2. 完了の定義(何ができたら終わりか)を数字や状態で書く
  3. スコープ外(今回はやらないこと)を3つ以上書き出す
  4. 期限・予算・体制の前提条件を書く
  5. 依頼者・責任者・主要メンバーで読み合わせ、合意した日付を残す
  • コツ:「やらないこと」を書くのが一番効果的。後から「ついでにこれも」と言われたときに、合意済みの1枚を見せるだけで話が整理できます。
  • 相性がいいのは、これから始まるプロジェクト、または目的があいまいなまま進んでいて判断がぶれているプロジェクト
プロジェクト憲章(1枚)の記入項目
  • プロジェクト名・責任者・決裁者
  • 目的(なぜやるのか・誰のためか)
  • 完了の定義(何ができたら終わりか)
  • スコープ(やること)とスコープ外(やらないこと)
  • 期限・予算・体制の前提条件
  • 主なリスクと合意した日付

対策2:WBSで作業を分解し、抜け漏れと作業量を見える化する(優先度2・効果大)

成果物を作業単位まで分解(WBS)すると、抜け漏れが見つかり、必要な作業量と期間が現実的に見積もれるようになります。

WBS(Work Breakdown Structure)は、プロジェクトの成果物を大きな単位から小さな作業へと段階的に分解する手法です。

「システム導入」のような大きな塊のままでは、どれだけの作業が必要かが見えず、見積もりの甘さとタスクの抜け漏れが同時に起きます。

分解の目安は、1つの作業が1人で数日以内に終わる大きさになるまで。

PMI(米国プロジェクトマネジメント協会)が体系化した知識体系でも、スコープを作業に分解することは計画の基本とされています。

  1. 最終成果物を書き出し、3〜6個の大きな成果物に分ける
  2. それぞれを「誰かが着手できる作業」まで分解する
  3. 1作業が1人で数日以内に終わる大きさか確認する
  4. 作業ごとに担当者と所要日数を仮置きする
  5. 関係者にレビューしてもらい、抜けている作業を追加する
  • コツ:分解はメンバーと一緒に行うと精度が上がります。実際に手を動かす人ほど、見落とされがちな確認・調整・テストの作業に気づきます。
  • 相性がいいのは、作業の全体像がつかめていない、または「思ったより作業が多かった」と毎回反省するチーム

対策3:見積もりにバッファを持たせ、根拠を残す(優先度3・効果中)

見積もりは楽観に寄りやすいため、最頻値だけでなく最悪のケースも考え、バッファと根拠をセットで残します。

人は自分の作業時間を短めに見積もる傾向があり、これが積み重なるとスケジュール全体が最初から破綻した計画になります。

有効なのが三点見積もり。

楽観値・最頻値・悲観値の3つを出し、「(楽観値+最頻値×4+悲観値)÷6」で期待値を求めます。

たとえば楽観3日・最頻5日・悲観13日なら、期待値は(3+20+13)÷6=6日となり、最頻値の5日より現実的な数字になります。

あわせて見積もりの前提(誰が・どの範囲を・どの程度の品質で)を記録しておくと、前提が変わったときに見積もりを見直す根拠になります。

  1. WBSの作業ごとに楽観値・最頻値・悲観値を出す
  2. 三点見積もりの式で期待値を計算する
  3. 全体に10〜20%程度のバッファを別枠で確保する
  4. 見積もりの前提条件(範囲・品質・担当者)を書き残す
  5. 前提が変わったら、その時点で見積もりと期限を見直す
  • コツ:バッファは各作業に少しずつ上乗せするより、プロジェクト全体の終盤にまとめて置くほうが使い切られにくく、管理しやすくなります。
  • 相性がいいのは、毎回期限ぎりぎりになる、または途中で「間に合わない」が発覚するプロジェクト

対策4:役割と決裁権限をRACIで明確にする(優先度4・効果大)

「誰が実行し、誰が最終責任を持ち、誰に相談し、誰に報告するか」をRACIで決めると、判断待ちと押し付け合いが消えます。

プロジェクトが止まる典型が、誰が決めるのか分からず、判断待ちのまま時間だけが過ぎる状態。

RACI(レイシー)は、作業ごとにR(実行責任者)・A(説明責任者=最終決定者)・C(相談先)・I(報告先)を割り当てる表です。

ルールは、1つの作業にAは必ず1人だけにすること。

外部の開発会社に委託する場合は、発注者と受注者の役割分担を契約段階で明確にすることも重要で、IPA『情報システム・モデル取引・契約書』でも、要件定義などの工程ごとに双方の役割を整理する考え方が示されています。

  1. WBSの主要な作業を縦に、関係者を横に並べた表をつくる
  2. 作業ごとにR(実行)を割り当てる
  3. 作業ごとにA(最終決定者)を1人だけ決める
  4. C(相談先)とI(報告先)を必要最小限で割り当てる
  5. Aが不在・兼任しすぎの作業がないか確認し、関係者で合意する
  • コツ:Aが部長や役員に集中していたら要注意。判断が1人に集まるとボトルネックになるため、金額や影響範囲で決裁できる人を分けましょう。
  • 相性がいいのは、判断待ちで作業が止まりがち、または「それは聞いていない」というトラブルが起きるプロジェクト

→ 表は横にスクロールできます

作業部長リーダー担当A担当B
要件の決定ARCI
画面の設計IARC
テストIACR
本番切り替えの判断ARII

R=実行責任者、A=説明責任者(最終決定者)、C=相談先、I=報告先です。

表にすると、Aが1人の作業に集中していないか、誰にも割り当てられていない作業がないかがひと目で分かります。

対策5:定例会議と報告フォーマットで情報共有を仕組みにする(優先度5・効果中)

情報共有は個人の気配りに任せず、定例会議の頻度と報告の型を決めて「黙っていても情報が集まる」状態にします。

コミュニケーション不足は、メンバーの性格の問題ではなく情報が流れる仕組みがないことが原因である場合がほとんど。

週1回30分の定例会議と、全員が同じ項目で報告するフォーマットを決めるだけで、遅れや課題が早い段階で表に出てきます。

報告の項目は、「先週やったこと・今週やること・困っていること(判断してほしいこと)」の3つに絞ると続けやすくなります。

会議の場は進捗の読み上げではなく、困っていることの解決と意思決定に時間を使うのが理想。

  1. 定例会議の曜日・時間・参加者・時間(30分目安)を固定する
  2. 報告フォーマットを「やったこと・やること・困っていること」の3項目で統一する
  3. 報告は会議の前日までに書いておき、会議では困りごとから扱う
  4. 会議で決まったことは「誰が・何を・いつまでに」で記録する
  5. 次の会議の冒頭で、前回決めたことの完了状況を確認する
  • コツ:「困っていること」が空欄の報告が続いたら黄信号です。言い出しにくい雰囲気がないか、責めずに聞く場を別に設けましょう。
  • 相性がいいのは、メンバー間で認識のズレが起きる、悪い報告が直前まで上がってこないプロジェクト

対策6:タスクと進捗をチーム全員が見られる状態にする(優先度6・効果大)

「誰が・何を・いつまでに」をチーム全員が同じ画面で見られるようにすると、遅れに早く気づき、手を打てるようになります。

進捗が担当者の頭の中や個人のメモにしかないと、遅れが表に出たときにはもう取り返せないことが多くなります。

IPAの『ITプロジェクトの「見える化」』シリーズも、プロジェクトの状態を関係者が把握できるようにすることが失敗を防ぐ鍵だとして、工程ごとの見える化の方法をまとめています。

見える化の最小単位は、タスクごとに担当者・期限・状態(未着手/進行中/完了)を1行で持つ一覧。

これがチームで共有されていれば、期限を過ぎたタスクや担当が偏っている人がひと目で分かります。

  1. WBSの作業をタスク一覧に転記し、担当者と期限を入れる
  2. 状態を「未着手・進行中・完了」の3つで管理する
  3. 更新のタイミング(毎日の終業時など)をチームで決める
  4. 期限切れ・期限間近のタスクを毎朝確認する
  5. 遅れているタスクは、責めずに理由と必要な支援を確認する
  • コツ:最初から細かく管理しすぎると更新が続きません。項目は担当・期限・ステータスの3つから始め、慣れてから増やすのが定着のコツです。
  • 相性がいいのは、進捗確認のたびに個別に聞いて回っている、遅れが直前まで分からないプロジェクト

対策7:リスクと変更を「登録して管理」する(優先度7・効果中)

起こりうる問題を事前にリスト化して対応を決めておき、途中で出てくる追加要望は手続きを通して取り込むか判断します。

リスク管理といっても、難しい分析は必要ありません。

「起きたら困ること」を書き出し、起きる可能性と影響の大きさで優先順位をつけるだけで、慌てる場面は大きく減ります。

もう一つ大事なのが変更管理。

途中で要望が少しずつ追加されてスコープが膨らむ現象は「スコープクリープ」と呼ばれ、遅延や予算超過の大きな原因になります。

日本情報システム・ユーザー協会『企業IT動向調査2026』報告発表資料でも、品質が予定どおりにならなかった要因として「計画時の考慮不足」や「仕様変更の多発」が挙がっています。

追加の要望は、影響(期間・費用・他作業)を確認したうえで、決裁者が採否を判断するルールにしておきましょう。

  1. キックオフ前に、起きたら困ることを関係者で10個ほど書き出す
  2. 可能性(高・中・低)と影響(大・中・小)で優先度をつける
  3. 優先度の高いリスクに、予防策と起きたときの対応を決める
  4. 追加・変更の要望は、影響を見積もってから決裁者が採否を判断する
  5. 定例会議でリスクと変更の一覧を見直し、状態を更新する
  • コツ:リスク一覧は作って終わりにしがち。定例会議の最後の5分で「新しく増えたリスクはないか」を毎回聞くことを習慣化しましょう。
  • 相性がいいのは、想定外のトラブルが多い、または途中から要望が増え続けて終わりが見えないプロジェクト

リスクと変更を管理する一覧は、次のテンプレートをそのまま使えます。

可能性と影響の掛け合わせで優先度を決め、対応策と担当者・期限まで書くのがポイント。

No,種別,内容,可能性,影響,優先度,予防策・対応,担当,期限,状態
1,リスク,キーパーソンが急に休む,中,大,高,作業手順を共有し代わりの担当を決める,リーダー,2026/11/05,対応中
2,リスク,取引先からの資料提供が遅れる,高,中,高,提出期限を1週間前倒しで依頼する,担当A,2026/11/01,完了
3,変更,帳票に項目を1つ追加したい,-,小,中,工数2日。決裁者が採否を判断する,部長,2026/11/08,判断待ち
4,リスク,テスト環境の準備が間に合わない,低,大,中,早めに準備手順を確認しておく,担当B,2026/11/12,未着手

↑をコピーして「project-risk-register.csv」として保存し、エクセル/スプレッドシートで開けばそのまま使えます(文字化けする場合は文字コードを UTF-8 で開く)。

失敗しかけたプロジェクトを立て直す4ステップ

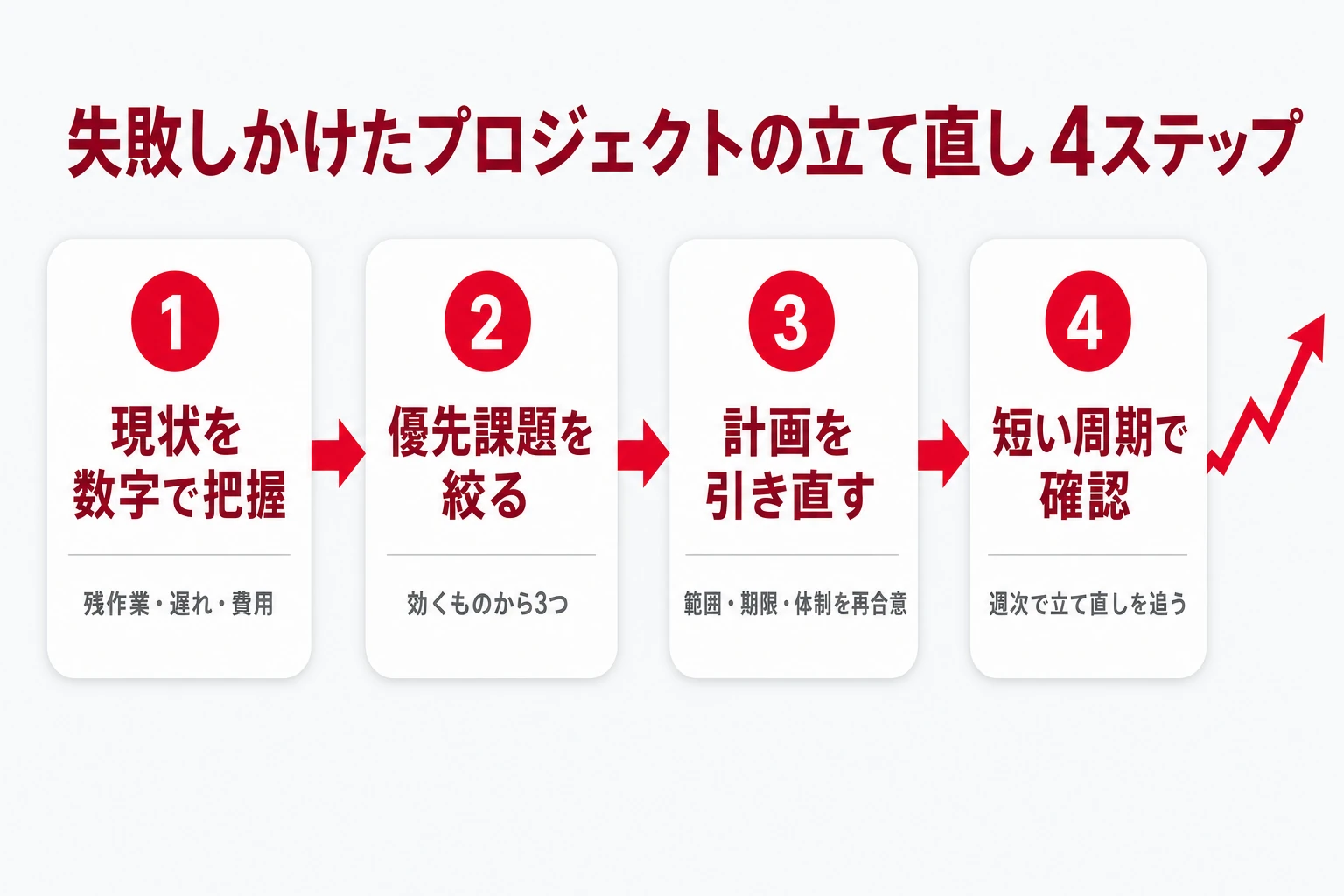

失敗しかけたプロジェクトを立て直す4ステップ(現状を数字で把握・優先課題を絞る・計画を引き直す・短い周期で確認)
図5:立て直しは「現状把握→課題を絞る→計画の引き直し→短い周期での確認」の順に進める。

すでに遅れや予算超過が出ているなら、現状を数字で把握し、計画そのものを立て直すことから始めましょう。

立て直しでやってはいけないのは、計画を変えずに「頑張って取り戻す」こと。

人を足したり残業を増やしたりするだけでは、根本の原因が残ったまま疲弊が進みます。

ステップ1:現状を数字で把握する

「どのくらい遅れているか」を感覚ではなく、残りの作業量・期間・費用の数字で把握します。

最初にやるのは、残っている作業をすべて洗い出し、終わるまでに必要な期間と費用を見積もり直すこと。

「8割終わっている」といった感覚的な報告は、いったん脇に置きましょう。

  1. 残っているタスクをすべて一覧にする(完了・未完了の二択で判定)
  2. 未完了タスクの所要日数を、担当者と一緒に見積もり直す
  3. 今の体制で終わる日付と、追加でかかる費用を計算する
  4. 当初の期限・予算との差を、関係者に事実として共有する

この段階では原因の追及や責任の話はしません。

目的は、正確な進捗をチーム全員で共有することです。

ステップ2:優先課題を3つに絞る

問題をすべて同時に解決しようとせず、遅れへの影響が大きいものから3つに絞って手を打ちます。

失敗しかけたプロジェクトでは、問題が山ほど見つかります。しかし、すべてに同時に手をつけると、どれも中途半端に終わります。

遅れや品質への影響が大きいものから3つに絞り込みましょう。

判断基準は「それが解決すれば、ほかの問題も一緒に解決するか」です。

たとえば、決裁者が決まっていないせいで5つの作業が止まっているなら、決裁者を決めることが最優先の課題になります。

コツ:課題を絞るときは、前章の7つの原因のどれに当たるかを考えると、打つべき対策が自然に決まります。

ステップ3:範囲・期限・体制を引き直して再合意する

品質を守るために、範囲を減らす・期限を延ばす・体制を変えるのどれを選ぶかを、決裁者と合意します。

計画を引き直すときの選択肢は、基本的に範囲を減らす・期限を延ばす・体制(人や予算)を増やすの3つ。

品質を下げて帳尻を合わせるのは、後で大きな手戻りを生むため避けましょう。

→ 表は横にスクロールできます

選択肢具体例注意点
範囲を減らす必須でない機能を次の段階に回す目的の達成に必要な範囲は残す
期限を延ばすリリースを2週間後ろにずらす延期は一度で済むよう現実的な日付にする
体制を増やす経験者を追加する・外部に一部を任せる人を増やした直後は教える手間で一時的に遅くなる

どれを選ぶかは現場だけで決めず、決裁者と依頼者を交えて合意します。

合意した内容は、対策1の1枚にまとめた資料を更新して残しておきましょう。

ステップ4:短い周期で進捗を確認する

立て直し中は、確認の周期を週1回以上に短くし、計画とのズレを早めに捉えましょう。

計画を引き直したら、確認の周期を通常より短くするのが鉄則。

月1回の報告では、ズレに気づいたときには次の1か月が失われています。

週1回の定例に加え、毎朝5分程度の短い確認を入れると、小さな遅れのうちに手を打てます。

タスクと進捗がチームで見える化されていれば、この確認は一覧を見るだけで済みます。

立て直しのチェックリスト
  • 残りの作業・期間・費用を数字で把握し、関係者に共有した
  • 優先して解決する課題を3つに絞った
  • 範囲・期限・体制の見直しを決裁者と合意した
  • 確認の周期を週1回以上に短くした

失敗を次に活かす振り返りの進め方

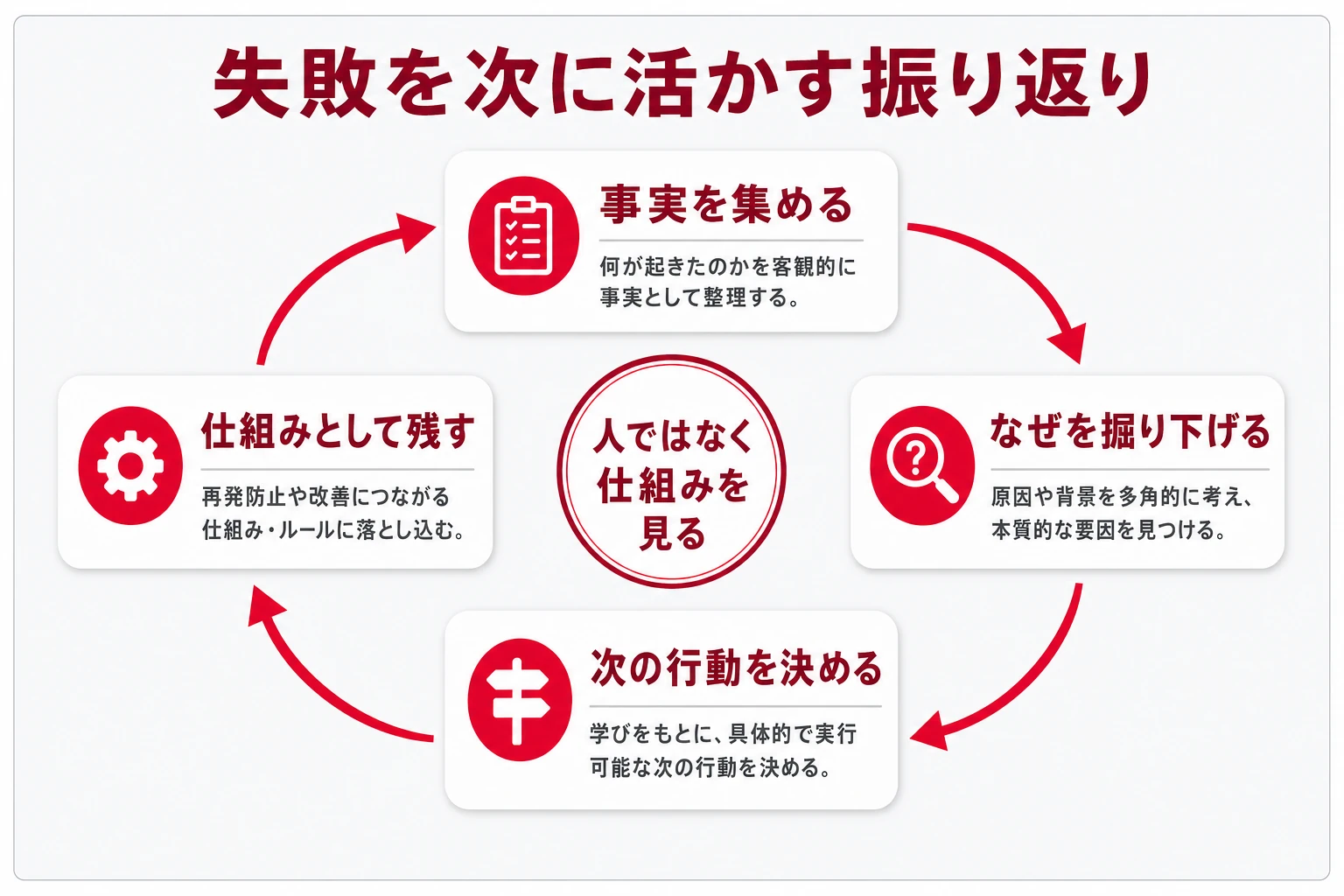

失敗を次に活かす振り返りのサイクル(事実を集める・なぜを掘り下げる・次の行動を決める・仕組みとして残す)
図6:振り返りは「事実→なぜ→次の行動→仕組み化」のサイクルで回し、人ではなく仕組みを見る。

プロジェクトが終わったら、成功・失敗にかかわらず振り返りを行い、学びを次のプロジェクトの仕組みに反映しましょう。

振り返りをしないと、同じ組織で同じ失敗が繰り返されます。

大切なのは、誰が悪かったかではなく、何が起きたか、どうすれば防げたかに焦点を当てることです。

人を責めず、仕組みに目を向ける

振り返りの場で個人を責めると、次から問題が隠されるようになります。
原因は人ではなく仕組みあるもの。メンバーを責めるのは厳禁です。

失敗の振り返りで最も大切なのは、個人の責任追及の場にしないこと。

責められると分かっていれば、メンバーは次から問題を報告しなくなり、失敗の兆候がさらに見えにくくなります。

「Aさんが確認を忘れた」ではなく、「確認を忘れても気づける仕組みがなかった」と捉え直すのがポイント。

進め方の冒頭で、このルールを全員で確認しておきましょう。

なぜなぜ分析で根本原因を掘り下げる

起きた問題に「なぜ」を繰り返し問いかけ、表面的な原因の奥にある仕組みの問題までたどり着きます。

なぜなぜ分析は、問題に対して「なぜ」を5回程度繰り返し、根本の原因を探る方法。

表面的な原因で止めると、対策も表面的になってしまいます。

  1. 問題:リリースが3週間遅れた
  2. なぜ?→テストで大量の不具合が見つかった
  3. なぜ?→仕様の変更がテスト担当に伝わっていなかった
  4. なぜ?→変更の内容がチャットでしか共有されていなかった
  5. なぜ?→仕様変更を記録して周知するルールがなかった

この例なら、対策は「テストを頑張る」ではなく「仕様変更を記録し、関係者に周知するルールをつくる」になります。

仕組みの問題までたどり着けば、次のプロジェクトでも同じ失敗を防げます。

KPTで次の行動を決める

Keep(続けること)・Problem(問題)・Try(次に試すこと)の3つで整理すると、振り返りが次の行動につながります。

振り返りの枠組みとしては、KPT(ケプト)が手軽で使いやすい方法。

良かったことも必ず書き出すことで、反省会で終わらず、成功の型を次に引き継げます。

→ 表は横にスクロールできます

枠書くこと記入例
Keepうまくいった・続けたいこと週1回の定例で困りごとから話した
Problemうまくいかなかった・困ったこと仕様変更がチャットでしか共有されなかった
Try次に試すこと(担当と期限つき)仕様変更はタスクのコメントに残す(リーダー・次回から)

Tryは「気をつける」のような心がけではなく、誰が見ても実行したかどうかが分かる行動にしましょう。

担当と期限を決め、次のプロジェクトのタスクとして登録しておくと確実です。

学びを次のプロジェクトのテンプレートに反映する

振り返りの結果は資料にして終わりではなく、計画書やチェックリスト、タスクのひな型に組み込んで使える形にしましょう。

振り返りの資料は、作っただけでは次のプロジェクトで読まれません。

学びを、次に使う計画書のひな型やチェックリストに直接書き足すのが最も効果的。

たとえば「確認待ちの時間を見積もっていなかった」という学びなら、見積もりのチェックリストに「確認・承認待ちの時間を入れたか」という項目を追加します。

こうして組織の仕組みが少しずつ改善されていくことが、振り返りの本当の成果です。

PMI日本支部(プロジェクトマネジメント協会)の知識体系をはじめ、プロジェクトマネジメントの国際的な考え方でも、終結時に教訓を整理して組織に残すことが重視されています。

根本対策:個人の頑張りからチームの仕組みへ

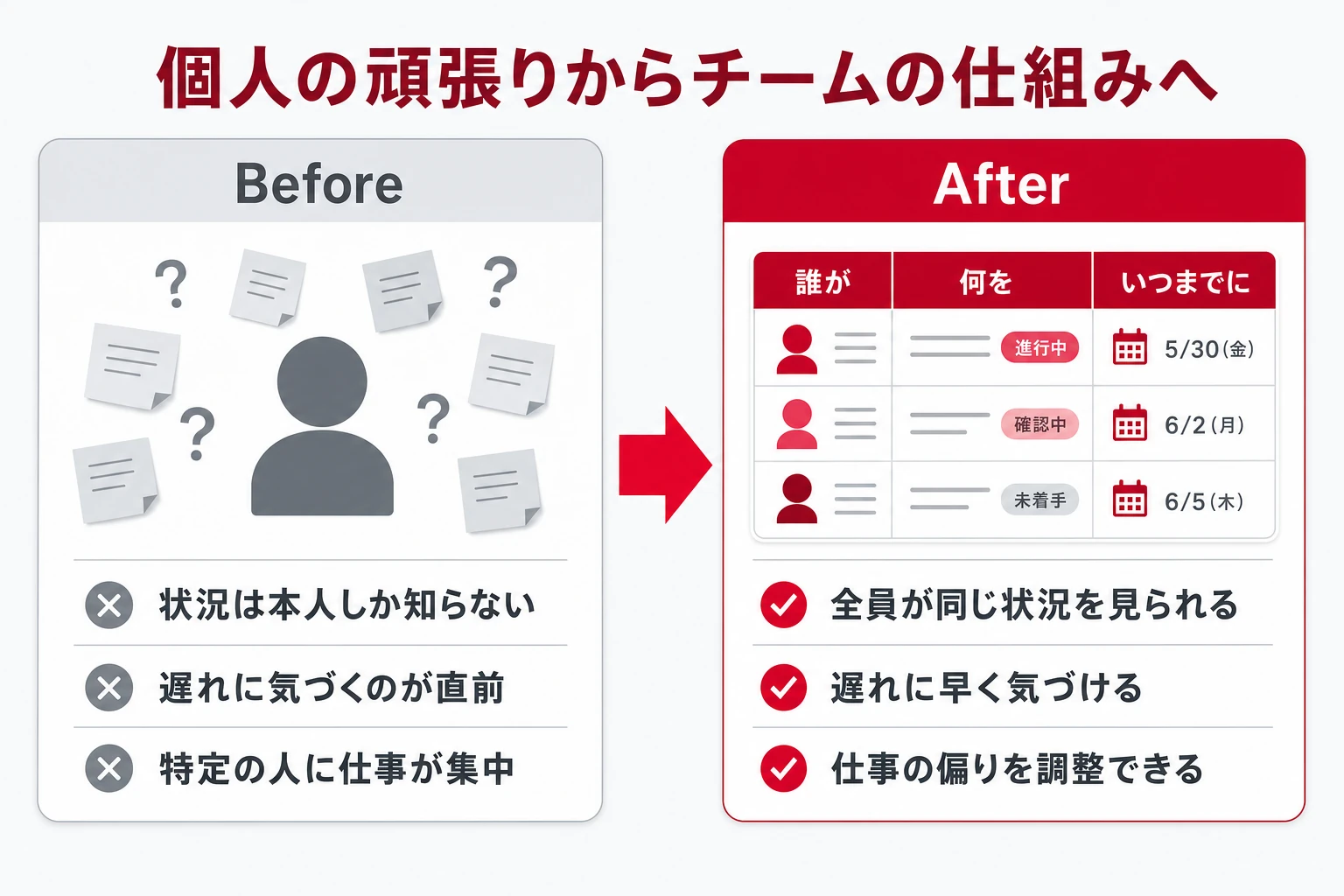

個人の頑張りに頼る状態から、誰が・何を・いつまでにをチームで見える化した状態への変化
図7:状況が本人にしか分からない状態から、全員が同じ情報を見られる状態へ移ると、遅れに早く気づける。

プロジェクトの失敗を繰り返さない根本対策は、リーダー個人の頑張りに頼らず、チームとして情報が見える仕組みをつくること。

ここまで紹介した対策の多くは、「誰が・何を・いつまでに」をチームで共有できていれば、自然に回るようになります。

逆に、それが個人の頭の中にある限り、どれだけ計画を立てても同じ失敗が起こります。

組織は「まわっている」のではなく「まわってしまっている」

過去から続くやり方を引き継ぐだけで、誰も仕組みを良くしようとしていない状態が、失敗の土壌になります。

現代の日本において、多くの組織は「まわっている」のではなく「まわってしまっている」状態にあります。

過去の仕事をそのまま引き継いでいるだけで、より良くするための働きかけ、つまり本来の意味でのマネジメントが行われていないという問題提起です。

プロジェクトの失敗も、多くはこの延長線上にあります。

組織の生産性向上には、「組織の構築」と「コミュニケーション」、そしてその土台としての「チームのタスク管理」が欠かせません。

組織の構築の具体例は、組織図・業務分掌規程・職務権限規程、コミュニケーションでは定例会議の設定・コミュニケーション・ツールの整備・報告フォーマットの整備です。

本記事の対策4(役割と決裁権限)は組織の構築に、対策5(定例会議と報告の型)はコミュニケーションの整備に、対策6(タスクの見える化)はチームのタスク管理に、それぞれ対応しています。

見える化が改善のはじまり

タスクが見えて初めて、遅れ・偏り・ムダに気づき、改善の手を打てるようになります。

組織が「まわってしまっている」状態から抜け出すためには、タスクの見える化から始めるのがおすすめ。

誰がどの仕事をどれだけ抱えているかが見えなければ、仕事の偏りも、遅れの兆しも、そもそも気づくことができません。

日本の労働生産性は、でOECD加盟38カ国中29位にとどまり、日本国内でも中小企業の労働生産性は大企業の半分以下というデータが出ています。

人手が限られる組織ほど、1つのプロジェクトの失敗が経営に与える影響は大きくなります。

経済産業省『産業界のデジタルトランスフォーメーション(DX)』が指摘するように、仕組みの見直しを先送りするほど、後から取り戻すコストは大きくなります。

個人のタスク管理からチームのタスク管理へ

一人ひとりがToDoリストを持つだけでは、チームの状況は見えません。
タスクを1か所に集め、全員が同じシートを共有する状態をつくりましょう。

メンバーが個人のメモや手帳でタスクを管理していても、それぞれは丁寧に仕事をしているかもしれません。

しかし、チーム全体で誰が何を抱えているかは、誰にも見えていません。

チームのタスク管理に移るための最初の一歩は、プロジェクトのタスクを1つの一覧に集め、担当・期限・状態を全員で更新すること。

エクセルや共有のスプレッドシートでも始められます。

  1. プロジェクトのタスクを1つの一覧に集める(個人のメモから移す)
  2. 各タスクに担当者・期限・状態を入れる
  3. 更新のタイミングをチームで決める(毎日の終業時など)
  4. 定例会議では一覧を見ながら、遅れと困りごとだけを話す

ただ、メンバーや案件が増えると、表計算ファイルでは同時編集での上書き、「最新版がわからなくなる」問題、期限の通知がないことによる抜け漏れが起きやすくなります。

続かなくなってきたら、チームのタスク管理ツールで仕組み化するのがおすすめです。

ツールで仕組み化するなら

「誰が・何を・いつまでに」をチーム全員が毎日同じ画面で見られるようにすると、失敗の兆候に早く気づけます。

本記事の対策は、ツールがなくても実行できます。

難しいのは、タスクの見える化を毎日の仕事の中で続けることです。

プロジェクトのタスクを“続く形”で見える化するなら『スーツアップ』

私たちが開発・運営するスーツアップは、AIでかんたん、チームで毎日続けられるプロジェクト・タスク管理ツールです。表計算ソフトのような操作で、チームの「タスクの見える化」をして、タスクの抜け漏れや期限遅れを防ぐことに特化しています。

・表計算ソフトのような操作で、メンバーが説明なしで使い始めやすい
・担当・期限・状態をチーム全員が同じ最新の画面で確認できる
・期限遅れや抜け漏れに早く気づき、定例会議を困りごとの解決に使える

※ 無料ではじめられます(最新の料金・機能は公式サイトでご確認ください)

よくある質問(FAQ)

プロジェクトの失敗について、リーダーや管理職の方からよく寄せられる質問をまとめました。

プロジェクトが失敗する一番の原因は何ですか?

一つに絞るなら、目的と完了の定義があいまいなまま始めることです。ゴールがそろっていないと、スコープの膨張や手戻り、判断のぶれが連鎖的に起こります。着手前に目的・完了の定義・やらないことを1枚にまとめ、関係者で合意しておきましょう。

プロジェクトの失敗はどう判断すればよいですか?

品質・コスト・納期(QCD)のいずれかが計画から大きく外れた場合に加えて、完成しても当初の目的を達成できなかった場合も失敗と考えます。期限内に終わっても現場で使われなければ、目的の面では失敗です。

小規模なプロジェクトでも、ここまでの対策は必要ですか?

規模に合わせて簡略化してかまいません。数人・数週間のプロジェクトなら、目的の1枚とタスクの一覧(担当・期限・状態)、週1回の短い確認の3つだけでも、失敗の多くは防げます。

プロジェクトが遅れているとき、人を増やせば解決しますか?

必ずしも解決しません。人を追加した直後は、引き継ぎや説明の手間で一時的に進みが遅くなることがあります。まず残りの作業を数字で把握し、範囲の縮小・期限の延長・体制の強化のどれが効くかを決裁者と判断しましょう。

失敗したプロジェクトのメンバーを責めないほうがよいのはなぜですか?

責められると分かっていると、メンバーは問題を隠すようになり、次のプロジェクトで失敗の兆候がさらに見えにくくなるからです。原因は個人ではなく、問題に気づけなかった仕組みに求めると、再発防止につながります。

プロジェクトの失敗を防ぐために、ツールは必須ですか?

必須ではありません。エクセルや共有のスプレッドシートでもタスクの見える化は始められます。ただ、メンバーや案件が増えると、同時編集や最新版の管理、期限の通知が難しくなるため、続けにくくなったらタスク管理ツールの導入を検討するのがおすすめです。

プロジェクトマネージャーに経験が浅い人を任せても大丈夫ですか?

任せることはできますが、決裁権限と相談先をはっきりさせておくことが条件です。RACIで最終決定者を明確にし、定例会議で経験者が困りごとの相談に乗れる体制にしておくと、経験の浅いリーダーでも判断が止まりにくくなります。

まとめ:失敗は「先回りの仕組み」と「タスクの見える化」で防げる

プロジェクトが失敗する原因は7つに整理でき、その多くは計画と体制の段階で決まります。

最後に、優先度順の対策をチェックリストで振り返りましょう。

プロジェクトの失敗を防ぐチェックリスト(優先度順)
  • 目的・完了の定義・やらないことを1枚にまとめ、関係者で合意した
  • WBSで作業を分解し、抜け漏れと作業量を確認した
  • 三点見積もりで期待値を出し、バッファを別枠で確保した
  • RACIで役割を決め、最終決定者を作業ごとに1人に絞った
  • 定例会議と報告フォーマット(やったこと・やること・困っていること)を決めた
  • タスクの担当・期限・状態をチーム全員が見られるようにした
  • リスクと追加要望を一覧で管理し、定例で見直している

失敗の兆候に気づいたら、現状を数字で把握し、計画を引き直すことから立て直します。

終わったあとは人を責めずに振り返り、学びを次のプロジェクトの仕組みに反映しましょう。

一つひとつの対策は難しいものではありません。

大切なのは、個人の頑張りではなく、チーム全員が同じ情報を見られる仕組みとして続けることです。

参考文献・出典

チームのタスク管理 / プロジェクト管理でこのようなお悩みはありませんか?

そうなりますよね。私も以前はそうでした。タスク管理ツールを導入しても面倒で使ってくれないし、結局意味なくなる。

じゃあどうしたらいいのか?そこで生まれたのがスーツアップです。

これ、エクセル管理みたいでしょ?そうなんです。手慣れた操作でチームのタスク管理ができるんです!

見た目がエクセルだからといって侮るなかれ。エクセルみたいに入力するだけで、こんなことも

こんなことも

こんなことまでできちゃうんです。

エクセル感覚でみんなでタスク管理。
まずは以下よりお試しいただき、どれだけ簡単か体験してみてください。

今話題のシンプル・超簡単操作の
タスク管理ツール、もう試しましたか?

スーツアップを詳しく見てみる
