マイルストーンとは?意味と使い方・設定方法を図解でわかりやすく解説

プロジェクトにおけるマイルストーンとは、プロジェクト進行における重要な節目(中間目標地点)を示す目印のことです。

英語では milestone、日本語では中間目標地点や工程の節目とも呼ばれ、「この日までに、ここまで到達している」という到達点を時間軸の上に置いて、進捗を管理・共有するために使います。

たとえば「要件定義完了」「設計承認」「リリース」のように、そのプロジェクトにとって特に重要な区切りをマイルストーンとして設定します。

ポイントは、マイルストーンが作業そのものではなく、作業が一区切りついた“時点”を指すことです。

この記事では、マイルストーンの意味と語源、タスクや成果物・ガントチャートとの違い、代表的な種類と置きどころ、設定方法の4ステップ、メリットと注意点、そして形骸化させずにチームで回すコツまで、図解とテンプレートを交えて解説します。

目次

マイルストーンとは?意味と必要性をわかりやすく解説

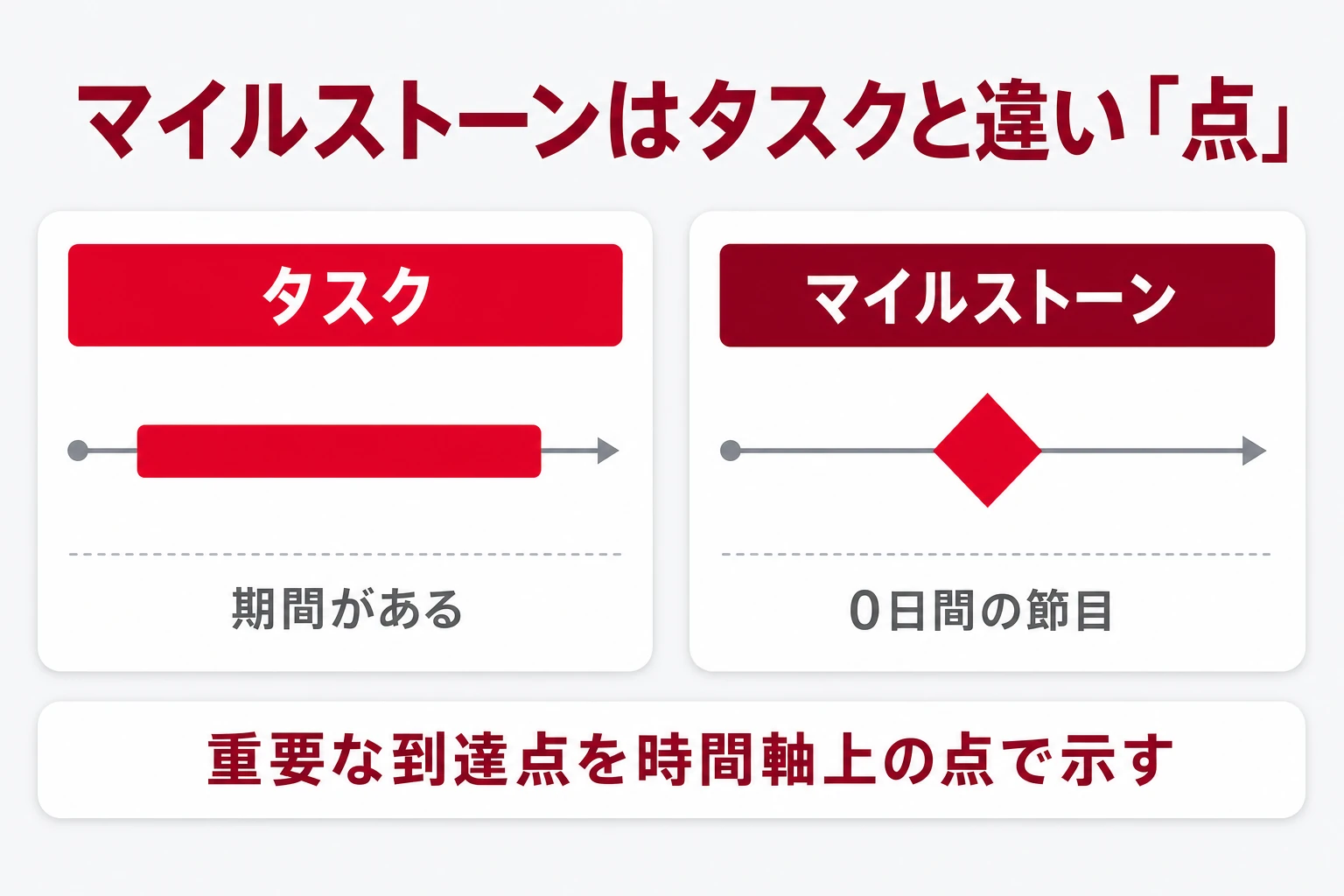

マイルストーンとタスクの違いを示す図:タスクは期間を持つ棒、マイルストーンは0日間の点
図:タスクが期間を持つ「棒」なのに対し、マイルストーンは重要な到達点を示す「0日間の点」。

マイルストーンとは、プロジェクトの中で特に重要な到達点を、時間軸の上に置いた節目のことです。
進捗の確認や関係者との目線の共有に使います。

マイルストーンは「プロジェクトの重要な節目」

マイルストーンは、プロジェクトを進めるうえで節目となる重要な地点を指します。

具体的には、フェーズ(工程)の完了、主要な成果物の完成、承認や意思決定のタイミング、納品日など、「ここを通過できているかどうかで、プロジェクトが順調かを判断できる」ポイントに置きます。

タスクのように「何日から何日まで作業する」ものではなく、「◯月◯日時点で、要件定義が完了している」という瞬間そのものを表します。

だからこそ、細かな作業の集まりを俯瞰し、「重要な区切りが予定どおりか」だけを手早く確認できるのです。

ひとことで言うと:マイルストーンは、プロジェクトの重要な節目を時間軸上の「点」で示した目印で、進捗の確認と共有のために置くものです。

語源はローマ街道の「里程標(1マイルごとの石)」

マイルストーン(milestone)はもともと、道路脇に立てられた里程標——目的地までの距離を示す標識を意味する言葉です。

古代ローマの街道では、1マイルごとに石(stone)が置かれ、旅人は「あと何マイルで到着するか」を把握できました。

この「道のりの途中に置かれ、現在地と到達点を教えてくれる石」というイメージが、プロジェクト管理に転用されたものがマイルストーンです。

長い道のり(プロジェクト)の途中に節目を置き、「今どこまで来たか」「ゴールまであとどれくらいか」を関係者が共有できるようにする——語源を知ると、マイルストーンが「進捗の目印」である理由がすっきり腑に落ちます。

なぜマイルストーンが必要なのか

マイルストーンを置く目的は、大きく分けて3つあります。

①進捗を要点だけで把握する、②遅れを早期に発見する、③関係者の目線をそろえることです。

細かなタスクを1つずつ追わなくても、重要な節目の通過状況を見るだけで、プロジェクト全体の健康状態を判断できます。

こうした「進捗の見える化」は、単なる管理テクニックにとどまらず、組織の生産性に直結します。

公益財団法人 日本生産性本部の国際比較でも日本の労働生産性の低さが繰り返し指摘され、中小企業庁の白書でも中小企業の生産性向上が大きなテーマになっています。

生産性の向上にはタスクの見える化が有効。進捗が見えて初めて、遅れやムダに手を打てるようになります。

限られた人数で成果を上げるには、「どこまで進んでいるか」を曖昧にしないことが土台になります。

マイルストーンは、プロジェクトの進捗という捉えづらいものを「節目の通過」という分かりやすい形に見える化するという点で、進捗管理に欠かせない要素です。

マイルストーンとタスク・成果物・ガントチャートの違い

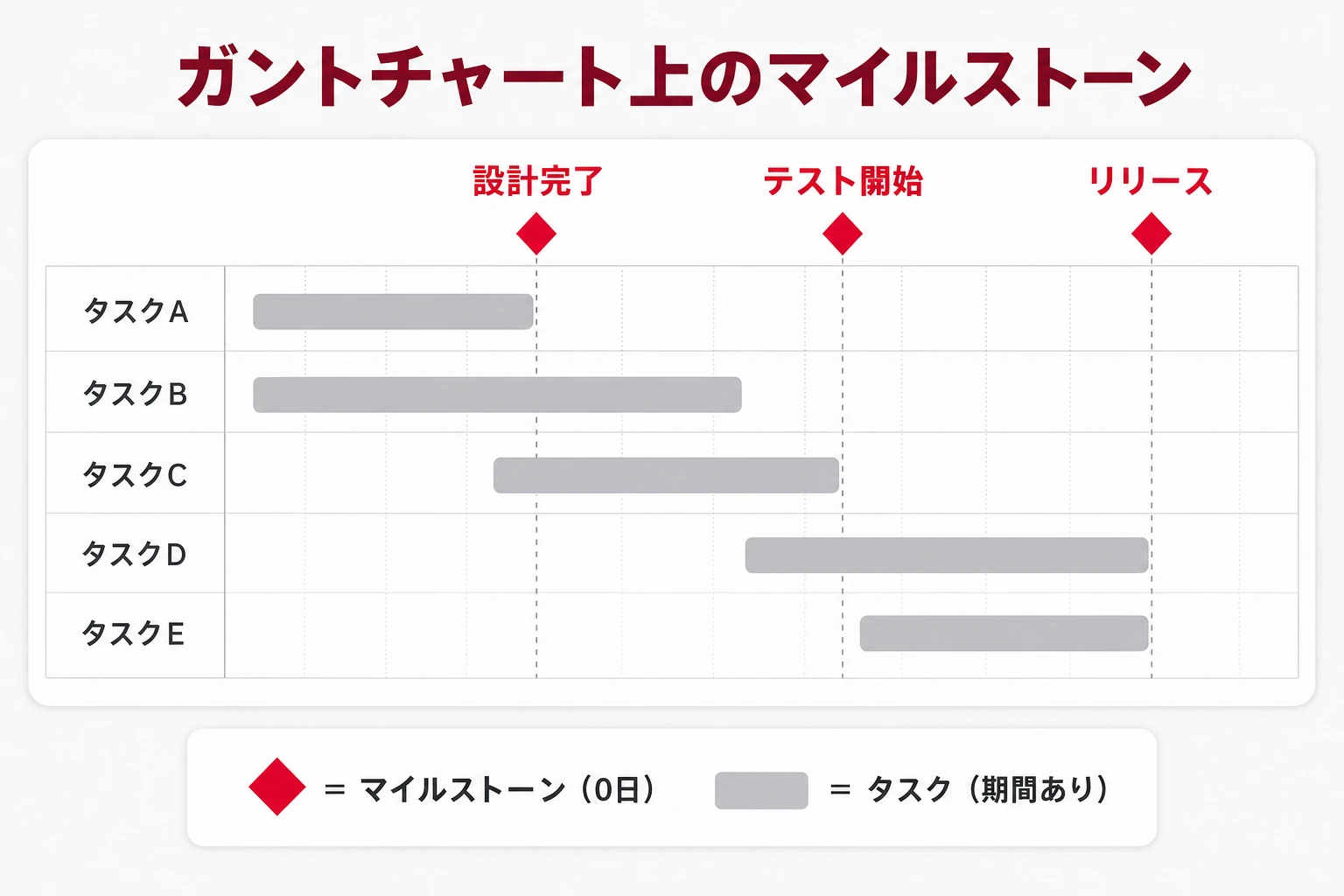

ガントチャート上でタスク(棒)とマイルストーン(◆)が併存する様子を示す図
図:ガントチャートでは、期間を持つタスクは横棒、マイルストーンはひし形(◆)の点で表される。

マイルストーンは、タスク・成果物・ガントチャート・KPIといった近い言葉としばしば混同されます。
いずれも「期間を持つか」「工程か時点か」で切り分けると、違いがはっきりします。

4つの違いを整理すると、作業するのがタスク、生み出すモノが成果物、工程を描く器がガントチャート、測るものさしがKPI、そしてそれらの重要な到達点を時間軸の点で示すのがマイルストーン、という関係になります。

マイルストーンだけが唯一「期間を持たない点」である、と押さえると混同しにくくなります。

タスク(作業)との違い

タスクとは、実際に人が時間をかけて手を動かす「作業」そのものです。
始まりと終わりの間に一定の期間(所要時間)を持つ点が、マイルストーンとの最大の違いです。

タスクは「設計書を書く」「テストを実施する」のように、成果を生み出すために継続して行う活動を指します。

所要期間・担当者・工数を持ち、ガントチャートでは横棒(バー)で表されます。

これに対してマイルストーンは、タスクの連なりが一区切りついた瞬間を指す「点」で、作業ではありません。

タスクは「どれくらいの期間で・誰が」を管理する対象、マイルストーンは「いつ何が達成されていればよいか」を確認する目印、と役割を分けて考えると整理できます。

具体例:「テスト仕様書を作成する(3日間)」はタスク、その結果としての「テスト工程開始」という節目がマイルストーン。

成果物(Deliverable)との違い

成果物とは、プロジェクトで生み出される具体的なアウトプット(設計書・製品・報告書など)です。
マイルストーンは、その成果物が完成・承認された「時点」を指します。

成果物は「要件定義書」「テスト済みのシステム」のように、手に取ったり確認したりできる実体(モノや文書)です。

一方マイルストーンは実体ではなく時間軸上の目印で、「要件定義書が承認された日」のように、成果物の完成や受け入れを確認するタイミングとして置かれます。

成果物とマイルストーンはしばしばセットになりますが、モノと時点という点で性質が異なります。

良いマイルストーンは、必ず「何が達成されていれば通過とみなすか」という判定基準を持ちます。

その判定基準の中身になるのが、多くの場合その時点で完成しているべき成果物です。

つまり成果物は「マイルストーン通過の証拠」であり、成果物が曖昧だとマイルストーンも「なんとなくの日付」に形骸化します。

具体例:成果物は「基本設計書」、マイルストーンは「基本設計書がレビューを通過した時点(設計完了)」。

ガントチャート・スケジュールとの違い

ガントチャートは、タスクを横棒で時間軸に並べた工程表です。
マイルストーンはその工程表の上に、節目として「◆(ダイヤ形)」の点で書き込まれます。

ガントチャートは、各タスクの開始日・終了日を横棒(バー)で示し、作業の重なりや前後関係を可視化するスケジュール表です。

マイルストーンは期間を持たない「点」として、多くのガントチャート上ででひし形(◆)の記号で表現されます。

つまりガントチャートは「工程を描く器」、マイルストーンは「その器の上に置く重要な目印」という関係です。

スケジュール全体を細かい横棒だけで管理すると、関係者はどこが本当に重要な区切りなのかを見失いがち。

ガントチャート上に数個のマイルストーンを置くと、経営層や顧客はバーを1本ずつ追わなくても「◆の節目が予定どおりか」を見るだけで進捗をつかめます。

マイルストーンは、詳細なスケジュールを俯瞰するための“見出し”の役割も果たします。

具体例:50本のタスクバーが並ぶガントチャートに、「要件定義完了」「リリース」など5つの◆を置いて要点を示す。

KPI・目標(ゴール)との違い

KPIや目標は「どれだけ達成できたか」を測る指標や到達したい状態です。
マイルストーンは、その目標に向かう途中に置く「日付つきの通過点」です。

KPI(重要業績評価指標)は売上や不具合件数のように数値で進捗を測る“ものさし”、目標(ゴール)は最終的に到達したい状態です。

マイルストーンはこれらとは異なり、時間軸上の中間地点で「この日までにここまで来ている」という節目を示します。

目標が“ゴールテープ”だとすれば、マイルストーンは道中に立つ“チェックポイント”にあたります。

マイルストーンとKPIは組み合わせると強力です。

各マイルストーンの通過条件に「この時点でKPIが基準値を満たしていること」を含めれば、節目ごとに軌道修正できます。

逆に、数値目標だけを掲げて中間のマイルストーンが無いと、期限直前まで遅れに気づけません。

マイルストーンは、大きな目標を“途中で確認できる単位”に分解する役割を持ちます。

具体例:目標が「年度内に新製品を市場投入」なら、その途中の「試作完成」「量産試作承認」がマイルストーン。

マイルストーンの種類と置くべき場所

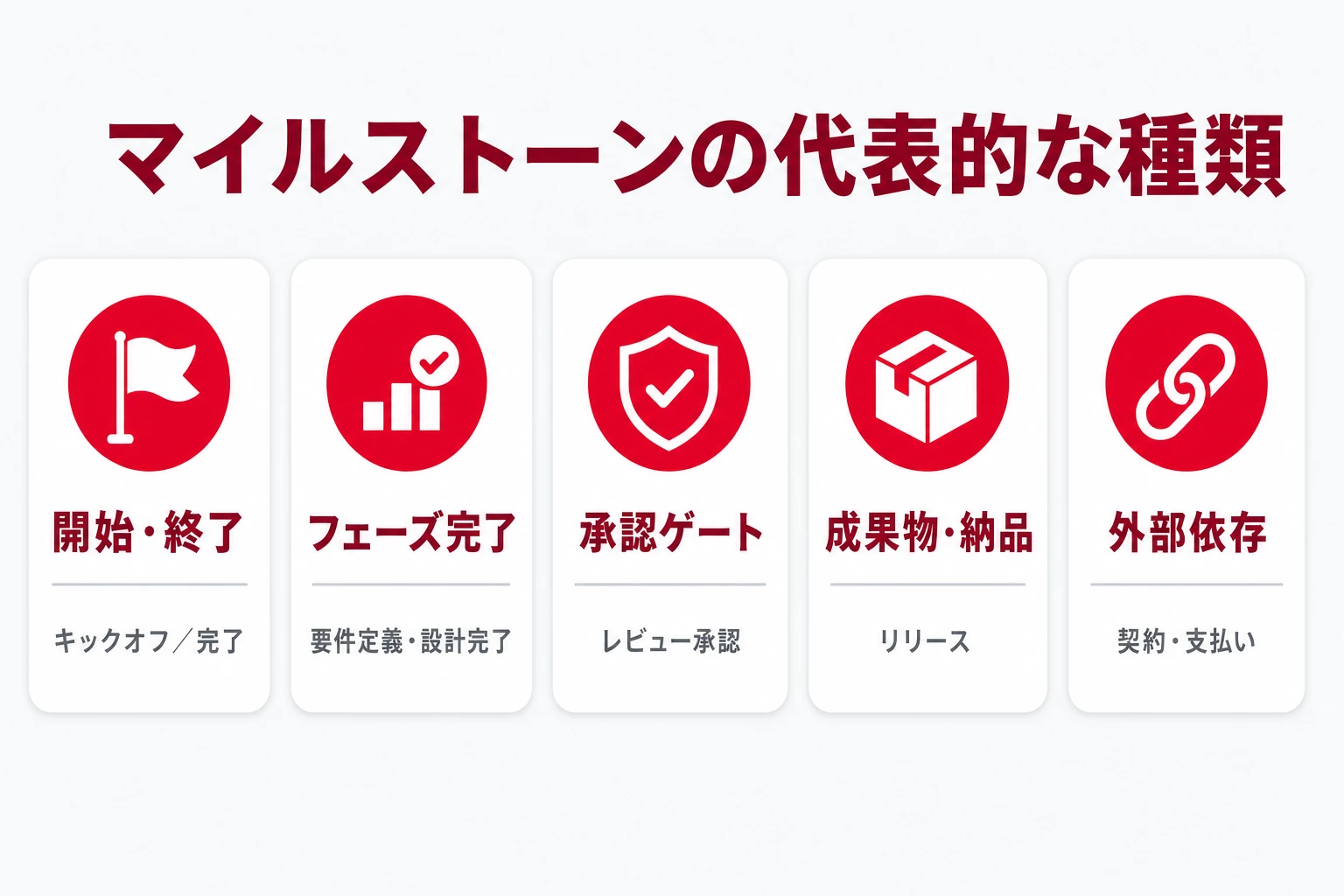

マイルストーンの代表的な5種類(開始・終了/フェーズ完了/承認ゲート/成果物・納品/外部依存)を並べた図
図:マイルストーンは、開始・終了/フェーズ完了/承認ゲート/成果物・納品/外部依存の節目に置くのが基本。

マイルストーンは、どこにでも置けばよいわけではありません。
フェーズの完了・承認・納品・外部依存など、「通過を確認する意味がある重要な節目」に絞って置くのがコツです。

代表的なマイルストーンの種類

マイルストーンとして置かれることが多いのは、次のような節目です。

プロジェクトの性質によって使うものは変わりますが、まずはこの分類を知っておくと、自分のプロジェクトでどこに置くべきかを判断しやすくなります。

→ 表は横にスクロールできます

種類何を示すか具体例
開始・終了マイルストーンプロジェクトやフェーズの正式な始まり・終わりを示す。キックオフ/プロジェクト完了・検収
フェーズ(工程)完了マイルストーン要件定義・設計・開発などの各工程が完了した節目。要件定義完了/設計完了/開発完了
承認・意思決定ゲート次工程へ進んでよいかを判断・承認するチェックポイント。設計レビュー承認/予算承認(ステージゲート)
主要成果物の完成・納品重要な成果物が完成し、提出・納品される時点。試作品完成/納品/リリース
外部依存・契約の節目他社・顧客・法制度など外部要因が絡む重要な期日。契約締結/支払い期日/法改正の施行日

節目の中でも実務で重要度が高いのが、承認・意思決定ゲートです。

「次の工程に進んでよいか」をここで判断するため、いわばプロジェクトの分岐点になります。

ステージゲート(段階的な承認)を設けておくと、問題を抱えたまま後工程に進んでしまう事故を防げます。

どこに置くと効果的か

マイルストーンを置く場所を決めるときの基準は、「そこを通過したかどうかで、プロジェクトの状態を判断できるか」。

判断材料にならない細かな区切りをマイルストーンにすると、数ばかり増えてかえって重要な節目が埋もれてしまいます。

目安として、置くとよいのは「フェーズの切り替わり」「主要成果物の完成・承認」「外部との約束(契約・納品・支払い)」など、遅れると後続に大きく影響する地点です。

逆に、日々の細かな作業の1つひとつは、マイルストーンではなくタスクとして管理します。

数の目安として、1つのプロジェクトに置くマイルストーンは、多くても十数個程度に収めると管理しやすくなります。

PMI(米国プロジェクトマネジメント協会)が策定するプロジェクトマネジメントの標準体系(PMBOK)では、マイルストーン一覧(マイルストーンリスト)を作成して管理することが推奨されています。

マイルストーンの設定方法【4ステップ・テンプレート付】

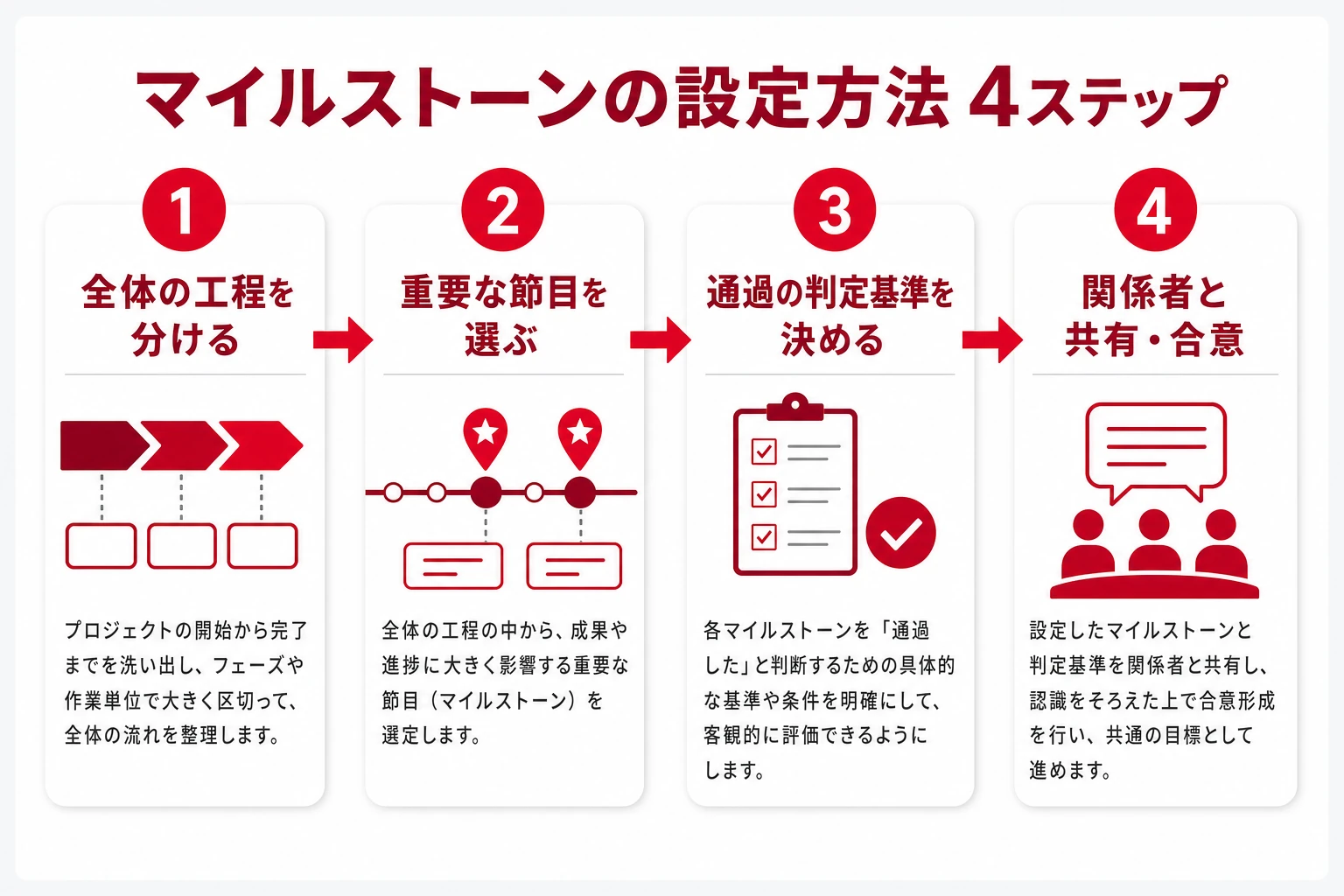

マイルストーンの設定方法4ステップの流れ図
図:マイルストーンは「工程を分ける→重要な節目を選ぶ→通過の判定基準を決める→関係者と合意」の4ステップで設定する。

マイルストーンは、①全体の工程を分ける→②重要な節目を選ぶ→③通過の判定基準を決める→④関係者と共有・合意する、の4ステップで設定できます。エクセルのシート1枚から始められます。

4ステップで設定する手順

いきなり日付を並べるのではなく、まず工程の全体像を捉えてから、その中の重要な節目を選ぶといった順番で進めると、意味のあるマイルストーンになります。

  1. 全体の工程(フェーズ)を分ける:プロジェクトを要件定義・設計・開発・テストなどの大きな工程に区切る
  2. 重要な節目を選ぶ:各工程の完了・承認・納品など、通過を確認したい地点をマイルストーンとして選ぶ
  3. 通過の判定基準を決める:「何が達成されていれば通過とみなすか」(承認済み・検収完了など)を明文化する
  4. 関係者と共有・合意する:日付と判定基準を関係者で確認し、認識をそろえてから運用を始める

ポイント:先に「通過の判定基準」を決めると、マイルストーンがより効果的になります。
『設計完了』のように名前だけ置くと解釈がぶれるため、『基本設計書がレビュー承認された状態』まで具体化するのがコツ。

ステップ②で節目を選ぶときは、「遅れたら誰かが困る地点か」を基準にしましょう。

その日付が動くと後続の作業や外部との約束に響く地点は、マイルストーンにする価値があります。

逆に、多少前後しても全体に影響しない区切りは、無理にマイルストーンにしなくて構いません。

マイルストーン一覧の記入例とテンプレート

実際のマイルストーン一覧(マイルストーンリスト)の記入イメージは次のとおり。

まずはこの形をたたき台に、自社のプロジェクトの節目へ置き換えてみてください。

→ 表は横にスクロールできます

マイルストーン時期の目安種類通過の判定基準(完了の定義)
プロジェクト始動0週目開始キックオフ実施・体制と目的の合意
要件定義完了4週目フェーズ完了要件定義書を顧客が承認
設計完了(承認ゲート)8週目承認ゲート基本設計レビューを通過
開発完了16週目フェーズ完了全機能の実装が完了しテスト開始可
受け入れテスト完了20週目検収顧客の受け入れ基準をすべて満たす
本番リリース22週目納品本番環境で稼働を開始

表を作るときの要点は、すべてのマイルストーンに「通過の判定基準」を書くことです。

判定基準が空欄のマイルストーンは、「その日が来たかどうか」しか分からず、「本当に到達できたのか」を確認できません。

すぐに使えるように、上の表をエクセル/スプレッドシートで開けるテンプレートとして配布します。

「時期の目安」を実際の日付に、各行のマイルストーンと判定基準を自社の内容に書き換えれば、そのままマイルストーン一覧として使えます。

マイルストーン,時期の目安,種類,通過の判定基準(完了の定義)
プロジェクト始動,0週目,開始,キックオフ実施・体制と目的の合意
要件定義完了,4週目,フェーズ完了,要件定義書を顧客が承認
設計完了(承認ゲート),8週目,承認ゲート,基本設計レビューを通過
開発完了,16週目,フェーズ完了,全機能の実装が完了しテスト開始可
受け入れテスト完了,20週目,検収,顧客の受け入れ基準をすべて満たす
本番リリース,22週目,納品,本番環境で稼働を開始

↑をコピーして「milestone-list-template.csv」として保存し、エクセル/スプレッドシートで開けばそのまま使えます(文字化けする場合は文字コードを UTF-8 で開く)。種類=開始/フェーズ完了/承認ゲート/検収/納品 など。各行に必ず『通過の判定基準(完了の定義)』を書くのがコツ。

マイルストーンを設定するメリットと注意点

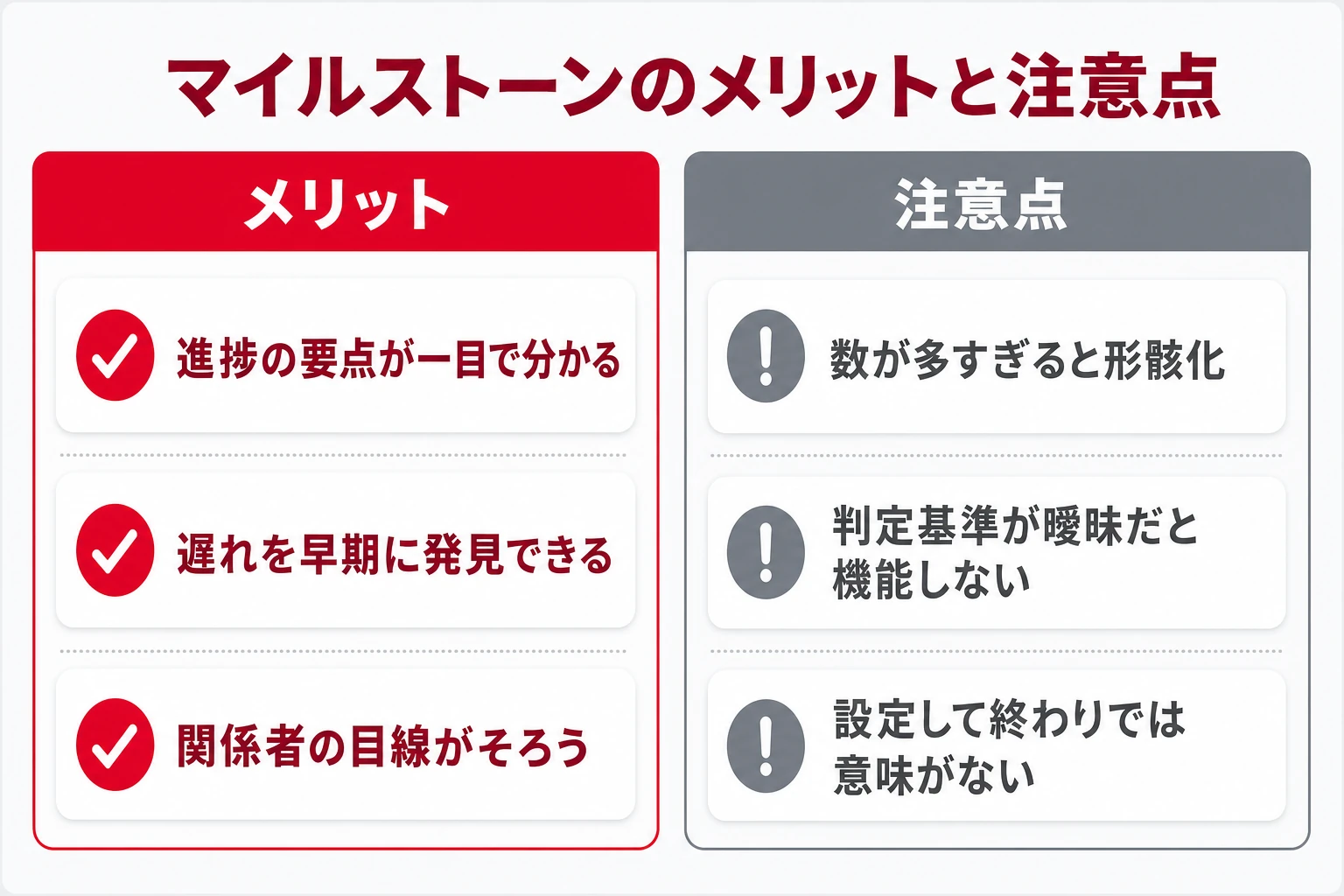

マイルストーンのメリットと注意点を対比した図
図:マイルストーンは進捗の要点把握・遅れの早期発見・目線合わせがメリット。数の増やしすぎや判定基準の曖昧さ、放置には注意。

マイルストーンの最大のメリットは、進捗の要点が一目で分かること。
一方で、数を増やしすぎる・判定基準が曖昧・設定して放置するといった使い方をすると、形骸化する点に注意が必要です。

マイルストーンを使う3つのメリット

マイルストーンを適切に設定すると、プロジェクトの「現状」を関係者全員が同じ解像度で把握できます。

✅ マイルストーンの主なメリット
  • 進捗の要点が一目で分かる:細かいタスクを追わなくても、重要な節目の通過状況でプロジェクトの状態を判断できる
  • 遅れを早期に発見できる:節目ごとに予定と実績を照合するので、致命的な遅れになる前に手を打てる
  • 関係者の目線がそろう:経営層・顧客・現場が「次の節目はいつ・何か」を共有でき、報告や意思決定がスムーズになる

とりわけ効果が大きいのが、経営層や顧客への報告です。

数十本のタスクバーを見せられても全体像はつかめませんが、「次のマイルストーンは設計承認、予定どおり」と伝えれば要点が一瞬で伝わります。

マイルストーンは、詳細な計画を意思決定者が読める言語に翻訳する役割も果たします。

マイルストーンを使う注意点(デメリット)と失敗パターン

一方で、マイルストーンは設定の仕方を誤ると効果が出ないどころか、かえって管理の手間だけが増えます。

⚠️ マイルストーンでつまずく注意点
  • 数を増やしすぎる:節目が多すぎると、本当に重要な区切りが埋もれ、タスク一覧と変わらなくなる
  • 判定基準が曖昧:「設計完了」の中身を決めていないと、通過したかどうかの解釈が人によってぶれる
  • 設定して放置する:計画時に置いたきり実績と照合しないと、ただの飾りになり進捗管理に使われない
  • 日付だけを守る運用:中身が伴わないまま形式的に「通過」にすると、遅れが後工程に先送りされる

これらはいずれも「マイルストーンを置くこと自体が目的化する」ときに起きます。

マイルストーンは進捗を判断し、対話するための道具であって、埋めるべき書式ではありません。

重要な節目に絞り、判定基準を明確にし、実績と照合し続ける——この3点を守れば、失敗の多くは避けられます。

マイルストーンが効くのは、期間が長く、複数の人や工程が関わるプロジェクトです。

IPA(情報処理推進機構)や特定非営利活動法人 日本プロジェクトマネジメント協会(PMAJ)が扱うような、工程が積み重なる開発・事業プロジェクトでこそ真価を発揮します。

マイルストーンを形骸化させずチームで定着させるには

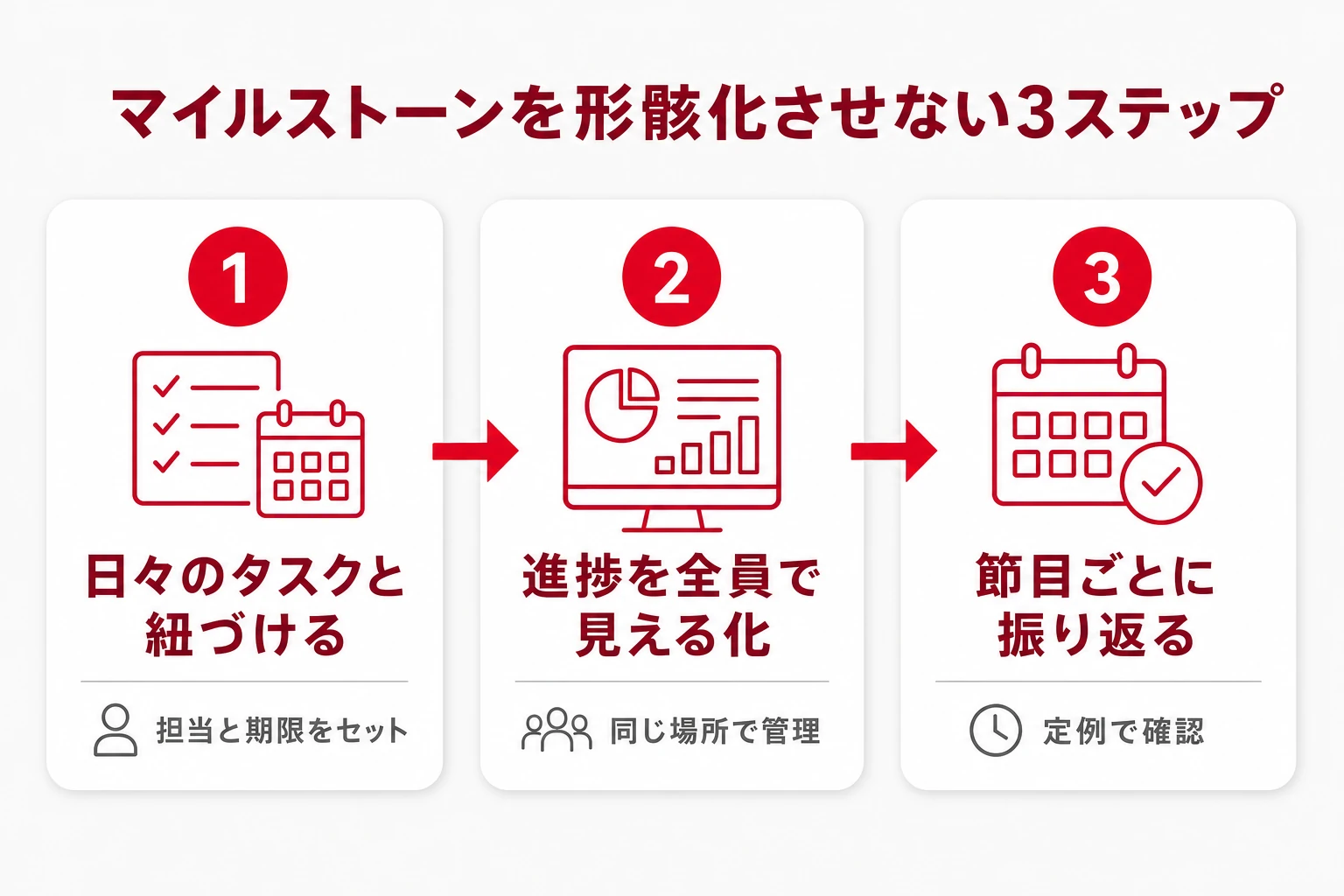

マイルストーンを定着させる3ステップの図
図:マイルストーンを形骸化させないコツは、日々のタスクと紐づけ、進捗を全員で見える化し、節目ごとに振り返ること。

マイルストーンは、設定することより「使い続けること」が難しい手法です。
日々のタスクと紐づけ、進捗を全員で見える化し、節目ごとに振り返る——この3つで形骸化を防げます。

日々のタスク管理と紐づける

マイルストーンと日々のタスク管理はセットで回して初めて意味を持ちます。

マイルストーンの通過には複数のタスクを完了する必要があり、単体では機能しません。

「設計完了」というマイルストーンなら、その手前に「画面設計」「DB設計」「レビュー」などのタスクがあり、それらが「誰が・いつまでに」やり切って初めて節目を通過できます。

逆に、マイルストーンの日付だけがカレンダーに並んでいても、そこに至るタスクの進み具合が見えなければ、「間に合いそうか」は直前まで分かりません。

節目(マイルストーン)と、そこに向かう日々のタスクを同じ場所でつなげて管理することが、マイルストーンを“絵に描いた餅”にしない鍵になります。

進捗を見える化し、節目ごとに振り返る

スケジュール表、タスクの進捗は別ファイル、報告はチャット……と道具がばらばらだと、マイルストーンの更新が止まり形骸化します。

マイルストーン・タスク・期限・進捗を同じ場所で回せる仕組みにすると、設定した節目がそのまま日々の運用に乗ります。

デジタル庁や経済産業省が後押しする中小企業のDXでも、「担当と期限を決めて、進捗を全員で見える化する」ことは、規模を問わず効果の出やすい第一歩です。

さらに、プロジェクトの節目や月次の振り返りで「次のマイルストーンに間に合いそうか」を短く確認するリズムを作ると、遅れの兆候を早く拾えます。

マイルストーンで「どこを目指すか」を示し、日々のタスク管理で「そこへ向かう歩み」を見える化する——この二段構えが、節目を機能させ続けるポイントです。

マイルストーンと日々のタスクを“続く運用”にするなら『スーツアップ』

私たちが開発・運営するスーツアップは、表計算ソフトのような操作で、チームのタスクを見える化し、タスクの抜け漏れや期限遅れを防ぐツールです。「誰が・どのようなタスクを・いつまでに」に絞ってチームのタスクを見える化するので、マイルストーン(節目)に向かう日々のタスクを「誰が・いつまでに・今どこまで」で管理し、節目までの進み具合を全員が同じ画面で確認できます。

※ 無料トライアルあり(最新の料金・機能は公式サイトでご確認ください)

マイルストーンに関するよくある質問(FAQ)

マイルストーンの意味や、タスクとの違い、いくつ設定すればよいかなど、実際に使うときに迷いやすい点をまとめました。

マイルストーンとは簡単に言うと何ですか?

プロジェクトの重要な節目(中間目標地点)を、時間軸の上に置いた目印のことです。「要件定義完了」「リリース」など、そこを通過できているかで進捗を判断できる地点に設定します。作業そのものではなく、作業が一区切りついた“時点”を指すのが特徴です。

マイルストーンとタスクの違いは?

タスクは期間をかけて行う「作業」で、ガントチャートでは横棒で表されます。マイルストーンは期間を持たない0日間の「点」で、重要な到達点を示します。複数のタスクが完了して、1つのマイルストーンを通過する、という関係です。

マイルストーンはいくつ設定すればいいですか?

決まった数はありませんが、1つのプロジェクトで多くても十数個程度に絞ると管理しやすくなります。数が多すぎると重要な節目が埋もれるため、フェーズの完了・承認・納品など、通過を確認する意味がある地点だけに置くのがコツです。

マイルストーンはガントチャートでどう表示されますか?

多くのツールでは、期間を持たないためひし形(◆)の記号で表示されます。期間を持つタスクは横棒で表されるので、同じスケジュール上でも見た目で区別できます。

ビジネスやプロジェクト管理以外でもマイルストーンは使いますか?

使います。製品ロードマップや事業計画、個人の目標設定などでも、「途中の重要な達成地点」という意味でマイルストーンという言葉が使われます。いずれも「最終ゴールに向かう途中の節目」という考え方は共通です。

マイルストーンを設定してもうまく機能しません。なぜですか?

多くの場合、通過の判定基準が曖昧か、設定したきり実績と照合していないことが原因です。各マイルストーンに「何が達成されていれば通過か」を明文化し、日々のタスク管理と紐づけて進捗を見える化すると、形骸化しにくくなります。

まとめ:マイルストーンで進捗を見える化し、チームの足並みを揃える

マイルストーンとは、プロジェクトの重要な節目を時間軸上の「点」で示す目印です。

タスク(期間を持つ作業)や成果物(実体)とは異なり、期間を持たない進捗のチェックポイントである点が最大の特徴でした。

フェーズ完了・承認ゲート・納品など、通過を確認する意味がある地点に絞って置くのが基本。

設定するときは、①工程を分ける→②重要な節目を選ぶ→③通過の判定基準を決める→④関係者と合意する、の4ステップで進めます。

とくに「通過の判定基準」を明文化することが、マイルストーンを機能させる分かれ目になります。

そして、設定して終わりにせず、日々のタスク管理と紐づけて進捗を見える化し、節目ごとに振り返ること。

これができて初めて、マイルストーンは絵に描いた餅ではなく、チームを同じゴールへ導く実用的な道具になります。

まずは今動いている1つのプロジェクトで、重要な節目を3〜5個書き出し、それぞれに「通過の判定基準」を添えるところから始めてみてください。
