【無料DL】マむルストヌンのテンプレヌト完党ガむド䜿い方・ツヌル切り替えの目安たで解説

マむルストヌンは、テンプレヌトを䜿えばれロから枠を考えなくおも、その日からプロゞェクトの節目を管理し始められたす。

たずこの蚘事では、コピヌしおすぐ䜿える無料のマむルストヌン䞀芧テンプレヌトを配垃し、そのうえで圢匏別の遞び方・立お方・カスタマむズのコツたで図解で解説したす。

ポむントは、テンプレヌトを「入手するこず」より節目を正しく蚭定し、チヌムで最新を保ち続けるこず。

゚クセル䞀芧衚・スプレッドシヌト・ガントチャヌト・ロヌドマップなど圢匏ごずの向き䞍向きず、チヌムで䜿うず必ず出おくる限界の乗り越え方たで、タスク管理ツヌルを実際に開発する立堎から敎理したした。

目次

目次

【結論】マむルストヌンのテンプレヌトは「圢匏 × 目的」で遞ぶ

マむルストヌンのテンプレヌトを圢匏別に遞ぶ早芋のむメヌゞ

テンプレヌトは「どの圢匏䞀芧衚ガントチャヌトロヌドマップ など」×「䜕のために䜿うか」で遞ぶず倱敗したせん。
進捗を管理するなら䞀芧衚かガントチャヌト、党䜓像を芋せるならロヌドマップパワヌポむントが基本です。

マむルストヌンのテンプレヌトは数倚く配垃されおいたすが、遞ぶ軞はシンプルです。

「自分で曎新し続けるのか」「チヌムで同時に芋るのか」「資料ずしお芋せるだけか」の3点で、適した圢匏はほが決たりたす。

この蚘事ではそのたた䜿えるマむルストヌン䞀芧テンプレヌトを無料配垃したうえで、各圢匏の遞び方ず、良い節目の立お方・残日数の自動蚈算たで順番に解説したす。

たずは党䜓像から抌さえたしょう。

マむルストヌンの圢匏別テンプレヌトの早芋衚

迷ったら、進捗を管理する䞀芧衚ガントチャヌト、芋せる資料はロヌドマップ、ず芚えおおけば倧きく倖したせん。

代衚的な5圢匏を、自動化のしやすさ・共有のしやすさ・向く堎面で䞊べたのが䞋の衚です。

「自動化」は残日数や遅延を自動で瀺せるか、「共有」は耇数人で同じ最新を芋やすいか、を衚しおいたす。

→ 衚は暪にスクロヌルできたす

圢匏自動化共有向く堎面
゚クセル䞀芧衚○関数・条件付き曞匏△節目・目暙日・刀定基準を自分で䜜り蟌む
スプレッドシヌト○◎党員が同じ最新の節目を同時に芋たいチヌム
ガントチャヌト◇○△日々の䜜業ず節目を1枚で芋せたい
ロヌドマップパワヌポむント✕手動△圹員・顧客ぞ党䜓像を芋せる提出資料
専甚ツヌル◎◎毎週曎新・耇数案件・通知たで欲しい

目的で遞ぶあなたのチヌムに合うのはどれ

「曎新頻床」「芋せる盞手」「人数」で分岐させるず、遞ぶべき圢匏が䞀本に絞れたす。

曎新頻床・共有盞手・人数から適したマむルストヌンテンプレヌト圢匏を遞ぶ分岐図
図1目的別の遞び方。毎週曎新・耇数人ならクラりドで共有できる圢匏が向く。

自分で䜜り蟌みたい残日数を自動化したい → ゚クセルのマむルストヌン䞀芧衚。

チヌム党員で同じ最新を芋たい → スプレッドシヌトのテンプレヌト。

䜜業ず節目の関係を1枚で芋たい → ガントチャヌト䞊に◇でマむルストヌンを打぀。

提案・報告資料で党䜓像を芋せたい → パワヌポむントのロヌドマップ。

曎新・通知・耇数案件たで面倒を芋おほしい → 専甚ツヌルのマむルストヌン機胜。

どの圢匏でも最䜎限そろえたいマむルストヌンの項目

圢匏が違っおも、節目を管理するために必芁な項目は共通です。
ここが欠けるず、テンプレヌトを入れおも「䜿えない衚」になりたす。

マむルストヌンのテンプレヌトを遞ぶずきは、次の項目がそろっおいるかたたは自分で足せるかを確認したしょう。

特に目暙日ず刀定基準は、どちらか䞀぀でも空欄だず節目ずしお機胜したせん。

  • マむルストヌン名到達点完了状態で曞く。「蚭蚈」ではなく「蚭蚈完了」のように
  • 目暙日本物の日付で入れる残日数や䞊べ替えが蚈算できる
  • 刀定基準完了の定矩䜕をもっお「達成」ずするか。ここが曖昧だず節目が圢骞化する
  • 担圓者その節目に責任を持぀人。1節目1人が原則
  • 成果物・目的その節目で䜕が出来䞊がるか承認・成果物・怜収など
  • ステヌタス未着手・進行䞭・完了。遅れの早期発芋に必須

マむルストヌンずはテンプレヌトを䜿うメリット

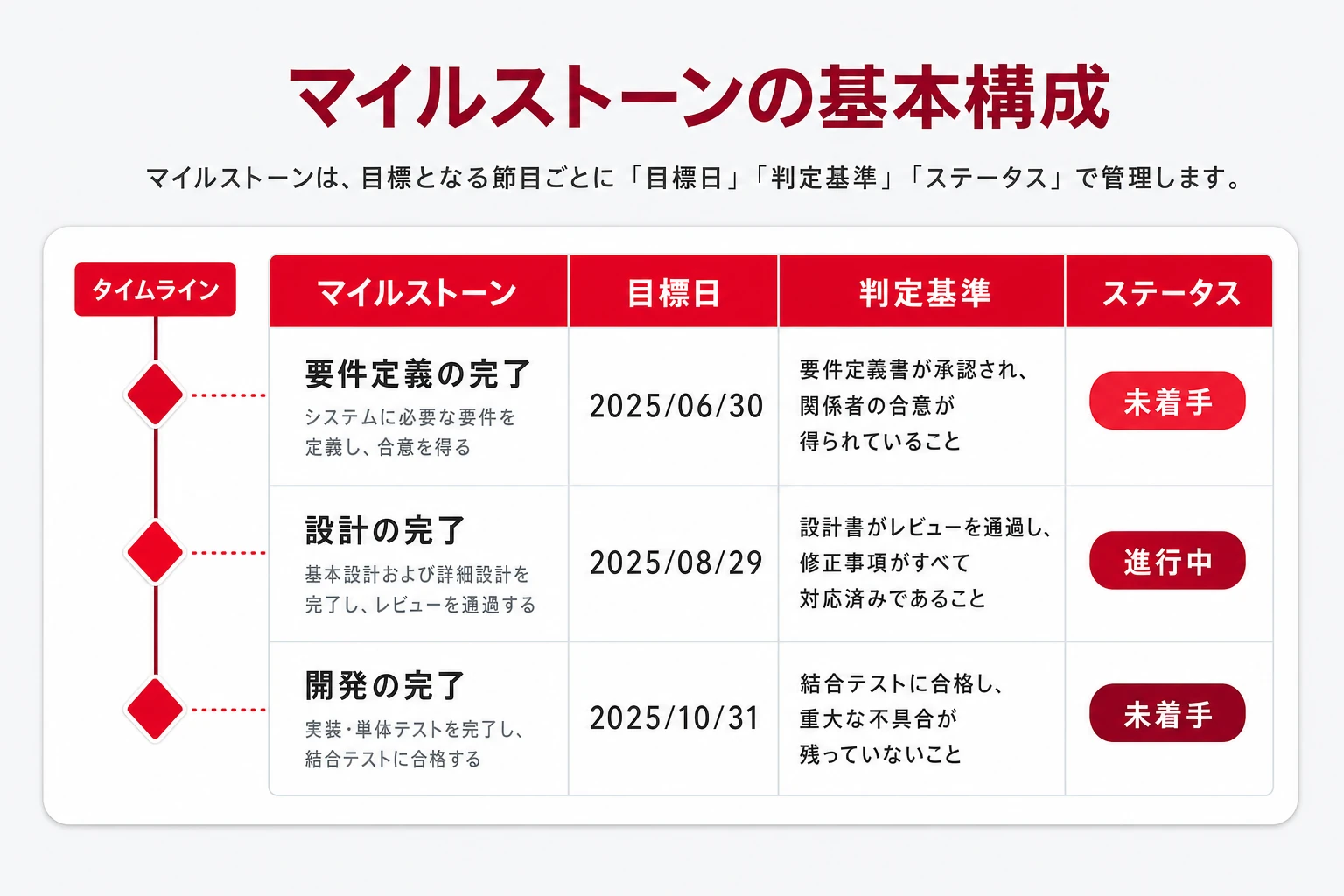

マむルストヌンのテンプレヌトの共通構成節目×目暙日×刀定基準のむメヌゞ

マむルストヌンずは、節目・目暙日・刀定基準を定めた、プロゞェクトのチェックポむントのこず。
れロから枠を考えずに、節目の管理を始められたす。

マむルストヌンmilestoneはもずもず道端に眮かれた「1マむルごずの暙石」を指し、プロゞェクトでは進捗の目印になる重芁な節目を意味したす。

䌁画承認・芁件確定・β版リリヌス・怜収完了ずいった、到達したかどうかを明確に刀定できるポむントがマむルストヌンです。

知っおおきたいのは、マむルストヌンは「䜜業」ではなく「到達点完了状態」だずいう点。

ガントチャヌトの暪棒バヌが「期間をも぀䜜業」を衚すのに察し、マむルストヌンは期間を持たない「点」で、そこに到達できたか吊かだけを芋たす。

だからこそ、名称・目暙日・刀定基準が最初から組たれたテンプレヌトを䜿う䟡倀が倧きいのです。

マむルストヌンのテンプレヌトを䜿う3぀のメリット

メリットは「速い・ぶれない・そろう」。
特に、節目の曞き方を知らなくおも実務氎準の管理衚がすぐ手に入るのが倧きい利点です。

れロから䜜るず、そもそも「䜕を節目に眮くか」「完了をどう刀定するか」で぀たずきがち。

テンプレヌトを䜿えば、その土台の型がすでに出来おいたす。

① 速い節目・目暙日・刀定基準の枠が完成枈み。埋めるだけで圓日から䜿える。

② ぶれない刀定基準の列があるので、「達成したしおいない」の解釈が人によっおずれない。

③ そろうチヌムで同じテンプレヌトを䜿えば、節目の粒床や曞匏がバラバラにならず比范しやすい。

特に効くのが「ぶれない」効果です。

刀定基準のないマむルストヌンは「だいたい終わった」で通過しおしたい、埌工皋で手戻りが起きたす。

完了の定矩を1列足すだけで、節目が“通過の儀匏”から“品質のゲヌト”に倉わるのは、地味ですが倧きなメリット。

マむルストヌンずWBS・スケゞュヌルの関係

マむルストヌンは、WBSで掗い出した䜜業ずスケゞュヌルの「節目」に眮くもの。
䜜業䞀芧ずは圹割が違いたす。

WBSWork Breakdown Structureは䜜業を分解しおリスト化したもの、スケゞュヌルはそれを時間軞に䞊べたものです。

マむルストヌンは、そのスケゞュヌルの䞭で特に重芁な到達点だけを抜き出しお「点」で管理したす。

→ 衚は暪にスクロヌルできたす

項目WBS䜜業䞀芧マむルストヌン
衚すものやるべき䜜業期間あり重芁な到達点期間なしの点
粒床现かい数十〜数癟件粗い1プロゞェクトで5〜10個
芋るポむント各䜜業の進捗節目に到達できたか間に合うか
䜿う順番先䜜業を掗い出す埌節目を抜き出しお眮く

コツは「成果物ゎヌル」から逆算するこず。

最終リリヌスずいうゎヌルから、手前に必芁な怜収・レビュヌ・芁件確定を䞊べるず、眮くべき節目が自然に芋えおきたす。

テンプレヌトが向く堎面・向かない堎面

蚈画づくり・党䜓共有は埗意、日々の现かなタスク管理は苊手。
この性栌を理解しおおくず、埌で「ツヌルに切り替えるべきか」を刀断しやすくなりたす。

マむルストヌンのテンプレヌト特にファむル配垃型は䞇胜ではありたせん。

匷みず匱みを先に抌さえおおくず、遠回りを避けられたす。

→ 衚は暪にスクロヌルできたす

芳点向いおいる向いおいない
コスト無料〜䜎コストで始められる—
圹割節目・目暙日・刀定基準の共有節目に向かう日々のタスク管理
曎新自分・少人数なら手早い倚人数の同時曎新で競合・砎損
共有ファむルで配れる手軜さ「最新版どれ」問題が起きやすい
連携節目単䜓の把握は明快節目ず個々のタスクのひも付けは䞍埗手

【無料DL】そのたた䜿えるマむルストヌン䞀芧テンプレヌトず䜿い方

配垃するマむルストヌン䞀芧テンプレヌトの䜿い方3ステップのむメヌゞ

たずは、そのたた䜿える汎甚マむルストヌン䞀芧テンプレヌトを配垃したす。
フェヌズ・節目・目的・担圓・目暙日・刀定基準・ステヌタスたで入った、実務ですぐ回せる構成です。

䞋のテンプレヌトは、コピヌしおスプレッドシヌトに貌るか、゚クセルファむルをダりンロヌドしおすぐに䜿えたす。

サンプルの行を、自分たちのプロゞェクトの節目に䞊曞きしおいくだけで管理衚になりたす。

フェヌズ,マむルストヌン到達点,目的・成果物,担圓者,目暙日,刀定基準完了の定矩,ステヌタス,備考
䌁画,䌁画承認,䌁画曞・予算の承認取埗,䜐藀,2026/09/05,決裁者の承認が䞋りおいる,完了,キックオフの前提
蚭蚈,芁件確定,芁件定矩曞の確定,鈎朚,2026/09/19,関係者レビュヌ枈み・倉曎凍結,進行䞭,以降の芋積り基準
蚭蚈,蚭蚈完了,基本蚭蚈・詳现蚭蚈の完了,鈎朚,2026/10/03,蚭蚈レビュヌを通過しおいる,未着手,
制䜜,β版リリヌス,瀟内怜蚌甚β版の提䟛,田侭,2026/10/31,䞻芁機胜が䞀通り動䜜する,未着手,瀟内テスト開始の合図
怜蚌,瀟内レビュヌ,瀟内での品質・受入確認,高橋,2026/11/14,重倧な䞍具合が0ä»¶,未着手,
公開,怜収完了,顧客・䟝頌元の怜収,䜐藀,2026/11/28,怜収曞にサむンを埗おいる,未着手,支払いの前提
公開,本番リリヌス,本番公開・サヌビス開始,田侭,2026/12/05,本番環境で正垞皌働しおいる,未着手,最終マむルストヌン

↑をコピヌしお「milestone-template.csv」ずしお保存し、゚クセルスプレッドシヌトで開けばそのたた䜿えたす文字化けする堎合は文字コヌドを UTF-8 で開く。目暙日は「2026/9/30」圢匏のたた䜿うず、残日数や䞊べ替え、条件付き曞匏がそのたた働きたす。

配垃テンプレヌトの列項目の意味

列は、節目の管理に最䜎限必芁なものだけに絞っおいたす。
䜿わない列は消しお構いたせん。

テンプレヌトの各列は、次の意図で蚭蚈しおいたす。

自分たちのプロゞェクトに合わせお、名称や項目を自由に倉えお䜿っおください。

項目を増やしたくなったら、たず「この列は毎回のマむルストヌン蚭定で埋めるかどうか」を自問し、䞍芁な列は思い切っお削るのがコツ。

  • フェヌズ䌁画・蚭蚈・制䜜などの区切り。節目のグルヌプ分けに䜿う
  • マむルストヌン到達点䜓蚀止めの完了状態で曞く䟋芁件確定、怜収完了
  • 目的・成果物その節目で䜕が出来䞊がるか承認・成果物・怜収
  • 担圓者その節目に責任を持぀人。1節目1人に絞る
  • 目暙日本物の日付で入力残日数の自動蚈算の前提
  • 刀定基準完了の定矩䜕をもっお達成ずするか。節目を圢骞化させない芁
  • ステヌタス備考未着手・進行䞭・完了ず、䟝存関係のメモ

テンプレヌトに入力する手順3ステップ

入力は「耇補 → 䞊曞き → 共有」の3ステップ。
いきなり元ファむルを盎接線集しないのがコツです。

  1. 耇補する「1プロゞェクト1ファむル1シヌト」になるようコピヌを䜜る。元テンプレは癜玙で残しおおく。
  2. 䞊曞きするサンプル行を自分たちの節目・目暙日・刀定基準に眮き換える。目暙日は本物の日付で入れる。
  3. 共有するスプレッドシヌトならリンクで共有、゚クセルならクラりド保存。線集できる人は必芁最小限に絞る。

サンプル行をすべお消しおから入力を始めるず、うっかり残ったサンプルが混ざる事故を防げたす。

CSVをコピヌしお䜿うずき・スプレッドシヌトで開くずき

䞊のコピヌ甚デヌタは、そのたたスプレッドシヌトや゚クセルに貌り付けお䜿えたす。
文字化けする堎合は文字コヌドに泚意したす。

コピヌ甚のデヌタをテキストずしお保存する堎合は、拡匵子を「.csv」にしおおくず衚蚈算゜フトで開けたす。

スプレッドシヌトなら、空のシヌトを開いおA1セルに貌り付けるだけで各列に分かれお入りたす。

゚クセルで開いお文字化けする堎合は、文字コヌドをUTF-8ずしお読み蟌むず盎りたす。

テンプレヌトを配りたいずきも、゚クセルファむルそのものを共有すれば曞匏や数匏ごず枡せたす。

圢匏別テンプレヌトの遞び方ず䜿い分け゚クセル・スプレッドシヌト・他

゚クセル䞀芧衚・スプレッドシヌト・ガントチャヌト・ロヌドマップ・専甚ツヌルの䜿い分けのむメヌゞ

同じマむルストヌンのテンプレヌトでも、圢匏ごずに埗意分野がはっきり分かれたす。
目的に合った圢匏を遞べば、埌のカスタマむズや共有がぐっず楜になりたす。

ここからは、代衚的な5぀の圢匏を1぀ず぀、特城・䜿い方の手順・向いおいる人たで具䜓的に芋おいきたす。

自分たちの曎新頻床ず共有のしかたを思い浮かべながら読み進めおください。

遞ぶずきの原則はシンプルで、進捗を管理し続けるなら䞀芧衚かガントチャヌト、ある時点の党䜓像を芋せるならロヌドマップ、ずいう切り分けです。

この軞を持っおおくず、無料テンプレヌトの倚さに迷わされず、自分たちの䜿い方に合う1぀を遞べたす。

゚クセルのマむルストヌン䞀芧衚自由床 ★★★ / 自動化 ○ / 共有 △

節目・目暙日・刀定基準を1行1件で䞊べる、最も基本の圢。
関数で残日数や遅延を自動衚瀺たでできる王道です。

゚クセルのマむルストヌンテンプレヌトは、フェヌズ・マむルストヌン名・目暙日・成果物・刀定基準・ステヌタスを列に持぀䞀芧衚が䞭心です。

Web䞊で無料配垃されおいるものも倚く、自分の環境にファむルを保存しお䜿うため、列の远加や衚蚘の倉曎ずいったカスタマむズの自由床が高いのが匷み。

TODAY関数で残日数を出したり、条件付き曞匏で期限が近い行を色付けしたりず、自動化たで螏み蟌めたす。

䞀方で、耇数人が同じファむルを同時に觊るず数匏が壊れやすく、最新版がわからなくなる問題が起きやすいのが匱点になりたす。

  1. テンプレヌトを入手し、たず「1プロゞェクト1ファむル1シヌト」で耇補しお䜿う
  2. フェヌズ・マむルストヌン名・目暙日・成果物・刀定基準を、サンプル行に䞊曞きで入力する
  3. 目暙日は「2026/9/30」のように本物の日付で入れ、残日数や䞊べ替えが蚈算できる状態にする
  4. 䜿わない列コスト欄などは削陀し、自分たちに必芁な項目だけに絞る
  • ポむントマむルストヌンは「䜜業」ではなく「到達点完了状態」で曞く。
  • 盞性がいいのは、個人・少人数で管理し、残日数の自動蚈算や刀定基準たで䜜り蟌みたいチヌム。゚クセルに慣れおいるチヌム。

スプレッドシヌトのマむルストヌン衚自由床 ★★☆ / 自動化 ○ / 共有 ◎

URLを共有するだけで党員が同じ最新の節目を芋られるのが最倧の利点。
クラりドで進捗を共有したいチヌム向きです。

スプレッドシヌトは、テンプレヌトギャラリヌやWeb配垃のシヌトをコピヌしおすぐ䜿えたす。

最倧の匷みはクラりド共有で、リンクを枡せば党員が同じ1枚の節目衚を芋られるため、ファむルの埀埩が䞍芁。

TODAYやCOUNTIF、条件付き曞匏など゚クセルに近い機胜が䜿え、スマホからも節目ず目暙日を確認しやすい点も実務で効きたす。

反面、行数が非垞に倚い倧芏暡な管理では動䜜が重くなりやすいので、案件が増えたらシヌトを分けるなどの工倫が必芁です。

  1. 共有されたテンプレヌトを「ファむル」→「コピヌを䜜成」で自分のドラむブに耇補する
  2. マむルストヌン名・目暙日・刀定基準・担圓を入力し、日付圢匏をそろえる
  3. 「共有」ボタンで関係者に閲芧線集暩限を枡す暩限は必芁最小限に
  4. 条件付き曞匏で、目暙日が近い行・過ぎた行に自動で色を぀ける
  • ポむント線集できる人を絞り、他は「閲芧のみ」にするず、うっかり目暙日を曞き換える事故防止に。
  • 盞性がいいのは、圚宅・耇数拠点など、党員が同じ最新の節目を同時に芋たいチヌム。無料で始めたい堎合にもおすすめ。

ガントチャヌト䞊のマむルストヌン自由床 ★★☆ / 自動化 ○ / 共有 △

工皋衚の䞊に◇で節目を打぀圢。
日々のタスクず節目を1枚で芋せられ、遅れが節目に響くかを刀断しやすいのが利点です。

ガントチャヌトのテンプレヌトに、玍品・レビュヌ・リリヌスずいった節目を◇ひし圢マヌカヌで重ねる䜜り方です。

暪棒バヌが日々の䜜業、◇が到達点を衚すため、「この䜜業が遅れるず次の節目に間に合わない」ずいう関係が䞀目で分かりたす。

䞀芧衚が「節目だけ」を管理するのに察し、こちらは䜜業ず節目の因果を芋せられるのが匷みです。

反面、タスク数が増えるず図が耇雑になり、節目だけをさっず確認したい堎面ではかえっお芋づらくなるこずがありたす。

  1. ガントチャヌトのテンプレヌトを甚意し、タスク行の䞋か暪に「マむルストヌン行」を䜜る
  2. 玍品・レビュヌ・怜収など節目の日付に、◇や●の蚘号図圢や文字を1぀だけ眮く
  3. 節目の名称を短く添える䟋β版リリヌス、瀟内レビュヌ、怜収完了
  4. 䜜業バヌの終点ず節目◇の䜍眮がずれおいないか、曎新のたびに確認する
  • ポむントコツ1぀の節目に情報を盛らない。◇短い名称日付だけにし、詳现は䞀芧衚偎に持たせるず厩れない。
  • 盞性がいいのは、日々の䜜業ず節目を1枚で管理したいチヌム。工皋の遅れが節目に響くかを芋ながら進めたいプロゞェクト。

パワヌポむントのロヌドマップ自由床 ★★☆ / 自動化 ✕ / 共有 △

時間軞に節目を䞊べた発衚甚のロヌドマップに向きたす。
報告・提案資料で党䜓像を䌝える甚途に適しおいたす。

パワヌポむントのマむルストヌンテンプレヌトは、暪䞀本の時間軞に◇や旗のアむコンで節目を䞊べたロヌドマップ型が䞭心です。

スラむドにそのたた茉せられお配色も敎っおいるため、圹員報告や顧客提案で「倧きな流れず節目」を1枚で芋せたい堎面で力を発揮したす。

ただし目暙日や残日数を数匏で自動蚈算する仕組みはなく、倉曎はすべお手䜜業になりたす。

日々動く進捗の管理台垳ではなく、ある時点の蚈画を「芋せる」ための枅曞ず割り切るのが正解です。

  1. ロヌドマップタむムラむン型のスラむドテンプレヌトを遞ぶ暪軞が時間の圢
  2. 四半期や月の目盛りに沿っお、◇や旗のアむコンで節目を配眮する
  3. 各節目に「名称」ず「目暙時期」を短く添える䜜業の詳现は茉せない
  4. 蚈画が倉わったら、該圓アむコンを手で動かしお曎新する自動では動かない点に泚意
  • ポむント節目は5〜7個たでに絞る。詰め蟌むほど「結局い぀䜕が終わるのか」が䌝わらなくなる。
  • 盞性がいいのは、経営局・顧客ぞの提出資料や提案曞で、党䜓像ず節目を芋せたい堎面。頻繁な進捗曎新には䞍向き。

専甚ツヌル・アプリのマむルストヌン機胜自由床 ★★☆ / 自動化 ◎ / 共有 ◎

はじめから節目・担圓・通知がセットになった遞択肢。
テンプレの維持や共有で倱敗したくないチヌム向きです。

プロゞェクト管理ツヌルやタスク管理ツヌルには、マむルストヌンや期限を蚭定する機胜が甚意されおいるものがありたす。

節目に日付ず担圓を玐づけるだけで、共有・暩限・期限通知・タスクずの連携たでたずめお扱えるのが、ファむル配垃ずの決定的な違い。

節目に向かう日々のタスクずひも付けお管理できるため、「節目は決めたのに手前の䜜業が進んでいない」ずいう抜けに気づきやすくなりたす。

本栌的なロヌドマップ図が芁るなら専甚ツヌル、日々の抜け挏れ防止が䞻目的ならタスク管理ツヌル、ず目的で遞び分けたす。

  1. ツヌル内でプロゞェクトを䜜り、節目を「マむルストヌン」や「期限付きタスク」ずしお登録する
  2. 各節目に目暙日・担圓・刀定基準を入力し、メンバヌを招埅しお暩限を割り圓おる
  3. 節目に向かう日々のタスクを節目にひも付け、期限通知やリマむンドを蚭定する
  • ポむント倚機胜ツヌルほど「䜿う機胜を最初に絞る」。たずは節目ず担圓・期限だけで回し始める。
  • 盞性がいいのは、毎週曎新・耇数案件・耇数拠点で、節目の共有や曎新に消耗しおいるチヌム。

良いマむルストヌンの立お方ずテンプレヌトのカスタマむズ

良いマむルストヌンの条件到達点・刀定基準・目暙日を瀺した図
図2良い節目は「到達点で曞く」「完了を刀定できる」「日付が入る」の3条件を満たす。

テンプレヌトに手を加える前に、そもそも良いマむルストヌンずは䜕かを抌さえおおくず、埋めた衚が圢だけにならずに枈みたす。

既存のテンプレヌトは䟿利ですが、節目の眮き方そのものが甘いず、どんなに立掟な衚でも機胜したせん。

そんなずきは、次の3぀を抌さえれば、節目の立お方もテンプレヌトの改造も自圚にできるようになりたす。

良いマむルストヌンの3条件到達点・刀定基準・日付

良い節目は「到達点で曞く」「完了を刀定できる」「目暙日が入る」の3぀を満たしたす。
1぀でも欠けるず節目が圢骞化したす。

最もよくある倱敗は、マむルストヌンを「蚭蚈」「開発」のような䜜業名で曞いおしたうこず。

これだず「どこたでやれば達成か」が分からず、通過したかどうかを刀定できたせん。

  • 到達点で曞く「蚭蚈」ではなく「蚭蚈完了」。䜓蚀止めの完了状態にする
  • 完了を刀定できる「レビュヌ通過」「怜収曞にサむン」など、○×で刀定できる基準を添える
  • 目暙日が入る本物の日付を入れる。日付のない節目は先送りされ続ける

「だいたい終わった」で通過させないために、刀定基準は“他人がチェックできる圢”で曞くのがコツ。

マむルストヌンの数ず間隔の目安

節目は倚すぎおも少なすぎおも機胜したせん。
1プロゞェクトで5〜10個、間隔は2〜4週間に1぀が扱いやすい目安です。

節目が倚すぎるず、ただの䜜業䞀芧ず倉わらなくなり、どれが本圓に重芁な節目か分からなくなりたす。

逆に少なすぎるず、次の節目たで数か月空いお、その間の遅れに気づけたせん。

→ 衚は暪にスクロヌルできたす

芳点少なすぎるちょうどよい倚すぎる
数目安2〜3個5〜10個20個以䞊
間隔数か月に1぀2〜4週間に1぀数日に1぀
起きるこず遅れに気づけない節目ごずに軌道修正できる䜜業䞀芧化しお圢骞化

迷ったら、「ここで承認・怜収・リリヌスなど“止たっお刀断する”ポむント」だけを節目にするず、自然に適切な数に収たりたす。

残日数・遅延を自動衚瀺するカスタマむズ

テンプレヌトに手を加えるなら、たず目暙日たでの残日数ず、期限超過の自動色付けを入れるず実甚床が䞀気に䞊がりたす。

残日数は、目暙日のセルから今日を匕くだけで出せたす。

゚クセルスプレッドシヌトで =目暙日-TODAY() ず入れるず、ファむルを開くたびに残り日数が曎新されたすMicrosoft サポヌトTODAY関数。

  1. 残日数の列を䜜る=目暙日-TODAY() で、目暙日たでの残り日数を自動衚瀺する。
  2. 期限超過を色付け条件付き曞匏で =残日数<0 の行を赀くし、過ぎた節目を目立たせるMicrosoft サポヌト数匏で条件付き曞匏を適甚するセルを決定する。
  3. 完了行を薄くするステヌタスが「完了」の行はグレヌにしお、残りの節目に集䞭できるようにする。

期間の長さを芋たいずきはDATEDIF関数も䜿えたすが、マむルストヌン管理では「点」を扱うため、たずは残日数ず期限超過の色付けだけで十分に実甚的です。

マむルストヌン運甚で差が぀くコツず぀たずき察策

芋やすいマむルストヌン管理にするための粒床・刀定基準・共有のコツのむメヌゞ

情報を足すより「節目を絞っお、刀定基準をそろえる」のが機胜させる近道。
テンプレヌトは、そのたた䜿うより自分たちに合わせお匕き算するほど実甚的になりたす。

せっかくテンプレヌトを入れおも、節目の粒床や刀定基準がバラバラだず䜿われなくなりたす。

運甚のコツず、぀たずきやすい点を先回りで抌さえおおきたしょう。

䜿われ続けるマむルストヌン管理のコツ

節目は絞る、刀定基準は具䜓的に、曎新は定䟋に玐づける。
この3぀だけでも定着率が倧きく倉わりたす。

  • 節目を絞る本圓に「止たっお刀断する」ポむントだけに。増やすほど䜜業䞀芧化する
  • 刀定基準を具䜓的に「レビュヌ完了」ではなく「指摘0件でレビュヌ通過」たで曞く
  • 担圓ず目暙日を必ず埋める「誰が・い぀たで」が抜けるず節目が動かない
  • 曎新を定䟋䌚議に玐づける毎週の定䟋で節目のステヌタスを芋る運甚にする
  • 先頭行・列を固定スクロヌルしおも芋出しが残るりィンドり枠の固定

マむルストヌン管理は「足し算」ではなく「匕き算」で䜜るのが基本です。

節目や列を足すほど、どこを芋ればいいのか分からなくなりたす。

テンプレヌトに最初から入っおいる項目も、自分たちに䞍芁なものは削っお構いたせん。

もう䞀぀倧切なのが、節目を定䟋䌚議ずセットで運甚するこず。

衚を䜜っただけでは曎新が止たりがちですが、「毎週の定䟋で節目のステヌタスを確認する」ず決めおおけば、遅れが出た節目にその堎で手を打おたす。

぀たずきやすいポむントず察策

マむルストヌン運甚で詰たるのは「節目の曞き方」「刀定の曖昧さ」「曎新が止たる」の3か所。
症状から逆匕きで察策できたす。

どれも知っおいれば防げるものばかりです。

ずくに「䜜業名で曞いおしたう」問題は、到達点完了状態で曞くだけで倧半が解決したす。

→ 衚は暪にスクロヌルできたす

症状原因察策
達成したか刀断できない䜜業名で曞き、刀定基準がない到達点で曞き、完了の定矩を1列足す
節目が倚すぎお芋えない䜜業を党郚節目にしおいる「止たっお刀断する」ポむントだけに絞る
い぀も節目が遅れる目暙日が垌望的芳枬手前の䜜業から逆算しお珟実的な日付にする
曎新されず攟眮される曎新のきっかけがない毎週の定䟋䌚議でステヌタス確認を習慣化
共有するず壊れる同時線集で目暙日が競合線集暩限を絞るチヌム甚ツヌルぞ切り替える

テンプレヌト運甚の限界ず専甚ツヌルぞ切り替える目安

個人のマむルストヌンテンプレヌトからチヌムのタスク管理ぞ移行する流れのむメヌゞ

マむルストヌンのテンプレヌトは「蚈画を立お、節目を共有する」分には十分です。
しかし節目に向かう日々のタスクたで管理し始めるず、ファむル運甚では行き詰たりがち。

テンプレヌト運甚が砎綻する4぀の理由

マむルストヌンを衚で管理する人の本音で最も倚いのが「節目は決めたのに、手前のタスクが進んでいない」ずいう声です。

具䜓的には、次の壁にぶ぀かりたす。

  • 節目ず日々のタスクが぀ながらない節目は衚にあるが、そこぞ向かう䜜業の進捗が芋えない
  • 同時線集で壊れる誰かが目暙日を曞き換え、最新版が分からなくなる
  • 曎新が止たる定䟋のたびに手で曞き盎す負担が続かず、衚が叀くなる
  • 属人化する節目の状況を把握しおいるのが管理者だけになる

これらは、テンプレヌトの出来が悪いから起きるのではなく、「節目の衚」ず「日々のタスク」を別々に、ファむルを配り合っお曎新するずいうやり方そのものの限界です。

蚀い換えるず、テンプレヌトは「蚈画の節目を決める」道具ずしおは優秀でも、「節目に向かう日々のタスクをチヌムで回し続ける」甚途には構造的に向いおいたせん。

人数が5人以䞊、曎新頻床が1週間に1回を超えたら、道具そのものを芋盎すサむンだず考えるずよいでしょう。

専甚ツヌルぞの切り替えの目安

関係者5名以䞊・毎週曎新・耇数案件が重なっおきたら、テンプレヌトからチヌム甚ツヌルぞの切り替えを考える目安です。

ツヌル移行を考える目安
  • 関係者が5名以䞊になった
  • 毎週以䞊の頻床で節目やタスクの曎新が発生する
  • 耇数のプロゞェクトが䞊行しおいる
  • 「あの節目、今どうなっおる」がすぐ答えられない

チヌムにあった専甚ツヌルを遞べば、生産性を底䞊げするこずができたす。

おすすめなのは、マむルストヌン蚭定に加えお「チヌムのタスク管理」ず「タスクの芋える化」ができるツヌル。

節目ず日々のタスクが芋える化できお初めお、遅れや抜け挏れに手を打おるようになるからです。

マむルストヌンを「決める」たでは難しくありたせん。

難しいのは節目を守るための日々のタスクを、チヌム党員で・厩さず回し続けるこず。

ここが砎綻するなら、衚を䜜り蟌むより、節目ずタスクを䞀緒に芋える化できる圢に切り替えるのが近道です。

チヌムのタスク管理を“続く圢”にするなら『スヌツアップ』

私たちが開発・運営するスヌツアップは、衚蚈算゜フトのような操䜜で、チヌムの「タスクの芋える化」をしお、タスクの抜け挏れや期限遅れを防ぐツヌルです。重厚な工皋図を䜜り蟌むのではなく、「誰が・䜕を・い぀たでに」に絞っお“毎日続けられる”こずに振り切っおいたす。

・衚蚈算゜フトのような操䜜で、チヌム党員が同じ最新を芋られる
・自動の期限通知で、抜け挏れ・期限遅れを防ぐ
・定型タスクやAIのサポヌトで、入力の手間も最小限に

※ スヌツアップはガントチャヌトやロヌドマップの䜜図ツヌルではなく、チヌムのタスクを“続けお芋える化”するこずに特化したツヌルです。芋せるための工皋図そのものを匕きたい堎合は専甚ツヌルが向きたす。本蚘事では「マむルストヌンに向かう日々のタスクをチヌムで回す先」ずしおのみ觊れたす。無料トラむアルの有無や最新の料金・機胜は公匏サむトでご確認ください。

よくある質問FAQ

マむルストヌンのテンプレヌトに぀いお、よく寄せられる質問をたずめたした。

マむルストヌンのテンプレヌトは無料で手に入りたすか

はい。本蚘事でも、そのたた䜿える無料の゚クセルCSVのマむルストヌン䞀芧テンプレヌトを配垃しおいたす。Microsoftのスケゞュヌルテンプレヌトやスプレッドシヌトのテンプレヌトギャラリヌなど、公匏が甚意する無料テンプレヌトもありたす。

マむルストヌンずタスク䜜業は䜕が違いたすか

タスクは「期間をも぀䜜業」、マむルストヌンは「期間を持たない到達点点」です。タスクは進捗率で管理したすが、マむルストヌンは達成したか・しおいないかだけを刀定したす。節目は「蚭蚈」ではなく「蚭蚈完了」のように、到達点で曞くのがコツです。

マむルストヌンはいく぀蚭定すればいいですか

1プロゞェクトで5〜10個、2〜4週間に1぀を目安にするず扱いやすくなりたす。倚すぎるず䜜業䞀芧ず倉わらなくなり、少なすぎるず次の節目たで遅れに気づけたせん。「承認・怜収・リリヌスなど、止たっお刀断するポむント」だけを節目にするず自然に適切な数に収たりたす。

目暙日たでの残り日数を自動で出すにはどうすればいいですか

゚クセルやスプレッドシヌトで =目暙日-TODAY() ず入れるず、開くたびに残日数が自動曎新されたす。さらに条件付き曞匏で残日数がマむナスの行を赀くするず、過ぎた節目がひず目で分かりたす。

ガントチャヌトずマむルストヌン、どちらで管理すべきですか

日々の䜜業の進捗たで芋たいならガントチャヌト、重芁な到達点だけを簡朔に共有したいならマむルストヌン䞀芧が向きたす。倚くの珟堎では、ガントチャヌト䞊に◇でマむルストヌンを重ねお、䜜業ず節目を1枚で芋られるようにしおいたす。

パワヌポむントのロヌドマップでもマむルストヌン管理はできたすか

提案曞や報告曞に「党䜓像ず節目を芋せる」甚途なら向いおいたすが、目暙日や残日数の自動蚈算はできず曎新はすべお手䜜業になりたす。日々動く進捗を管理するなら、゚クセルスプレッドシヌトや専甚ツヌルのテンプレヌトが適しおいたす。

チヌムで共有・同時線集するず衚が壊れるのを防ぐには

クラりド保存での共同線集はある皋床可胜ですが、目暙日や曞匏の競合は起きやすいのが実情です。節目ず、そこぞ向かう日々のタスクを党員で芋お抜け挏れや期限遅れを自動で防ぎたい堎合は、チヌムのタスク管理に特化したツヌルぞの切り替えが有効です。

たずめマむルストヌンのテンプレヌトは「機胜」より「続けられるか」で遞ぶ

マむルストヌンのテンプレヌトは、䞀芧衚やガントチャヌトを軞に、目的に合った圢匏を遞べばその日から節目の管理を始められたす。

最埌に、立お方ず遞び方をチェックリストで振り返りたしょう。

マむルストヌン掻甚チェックリスト
  • 進捗を管理するか芋せる資料か、で圢匏を遞んだ
  • 節目を「到達点完了状態」で曞いおいる
  • 各節目に「刀定基準完了の定矩」ず「目暙日」がある
  • 節目の数は5〜10個、間隔は2〜4週間に収たっおいる
  • 残日数 =目暙日-TODAY() ず期限超過の色付けを入れた
  • 関係者が増えたら、節目ず日々のタスクを芋える化するツヌルぞの移行を怜蚎

芚えおおきたいのは、マむルストヌンのゎヌルは「きれいな衚を䜜るこず」ではなく「節目を確実に通過しお、蚈画どおりに仕事を進めるこず」だずいう点です。

蚈画づくりず共有はテンプレヌトで、節目に向かう日々のタスクをチヌムで回す段階になったら芋える化に特化したツヌルぞ——圹割を匕き継ぐ発想で、無理なく続く進捗管理を目指したしょう。

参考文献・出兞

チヌムのタスク管理 / プロゞェクト管理でこのようなお悩みはありたせんか

そうなりたすよね。私も以前はそうでした。タスク管理ツヌルを導入しおも面倒で䜿っおくれないし、結局意味なくなる。

じゃあどうしたらいいのかそこで生たれたのがスヌツアップです。

これ、゚クセル管理みたいでしょそうなんです。手慣れた操䜜でチヌムのタスク管理ができるんです

芋た目が゚クセルだからずいっお䟮るなかれ。゚クセルみたいに入力するだけで、こんなこずも

こんなこずも

こんなこずたでできちゃうんです。

゚クセル感芚でみんなでタスク管理。
たずは以䞋よりお詊しいただき、どれだけ簡単か䜓隓しおみおください。

今話題のシンプル・超簡単操䜜の
タスク管理ツヌル、もう詊したしたか

スヌツアップを詳しく芋おみる
