工程表をエクセルで作る方法を完全解説!【自動化・無料テンプレ付き】
エクセルには「工程表」という専用機能がないため、表のセルを「バーに見せる」条件付き書式や、積み上げ横棒グラフ、無料テンプレートを使い分けて作るのが基本になります。
本記事では、入力するだけでバーが自動で伸びる条件付き書式を軸に、関数での自動化・テンプレート・グラフまで作り方を図解で解説します。
さらに、土日や進捗の可視化、崩れない運用のコツ、そしてチームで運用する上での注意点や専用ツールへの切り替え目安まで、チームのタスク管理ツールを実際に開発・運営する立場から踏み込んで整理しました。
そのまま使える無料のエクセルテンプレートも配布しています。
急いで作成したい方は、テンプレートの章から読み進めてください。
目次
工程表とは?エクセルで作る前に知る種類と選び方

工程表とは、プロジェクトや工事の各作業(工程)を、いつからいつまで・誰が担当し・今どこまで進んでいるかを一覧にした管理表です。
建築や製造の現場だけでなく、システム開発・イベント運営・販促キャンペーンなど、複数の作業を期日どおりに進めたいあらゆる場面で使われます。
ここで注意したいのは、エクセルには工程表を一発で作る専用機能がないという点。
Microsoft公式でも、エクセルでは「積み上げ横棒グラフをカスタマイズしてガントチャートをシミュレートする」と案内されています(Microsoft サポート:Excelでガントチャートにデータを表示する)。
つまりエクセルでの工程表づくりとは、表のセルを工夫して工期のバーに見せることに他なりません。
だからこそ、このあとの条件付き書式や関数が主役になります。
工程表の主な4つの種類
同じ「工程表」でも、見せたい情報によって適した型が変わります。
まずは代表的な4種類と向く場面を押さえておくと、自分がどれを作ればよいか迷いません。
本記事は、この中でエクセルと相性がよく、日程と進捗を一枚で共有できるガントチャート型を中心に解説します。
→ 表は横にスクロールできます
| 種類 | 特徴 | 向く場面 |
|---|---|---|
| ガントチャート型 | 作業を縦、日付を横に取り横棒で工期を表す。最も一般的で、エクセルで作りやすい。 | 全体の日程と進捗を一枚で共有したいとき |
| バーチャート型 | 縦軸に作業、横軸に日付を取り、工期を棒で示す。ガントチャートとほぼ同義で使われる。 | 建築・製造など工期の重なりを見せたいとき |
| ネットワーク型 | 作業を矢印や丸で結び、前後関係(依存)とクリティカルパスを表す。 | 作業同士の依存が複雑なプロジェクト |
| 曲線式(出来高累計曲線) | 縦軸に進捗率(出来高)、横軸に日付を取り、予定と実績の進み具合を曲線で示す。 | 全体の進捗率を予定と比べて管理したいとき |
実務でいちばん多く使われるのは、ガントチャート型とバーチャート型です。
この2つはほぼ同じ意味で使われることも多く、どちらも「作業を縦・日付を横に取り、工期を横棒で示す」点は共通しています。
建設業では作業ごとの棒を並べたものを「バーチャート工程表」と呼ぶ習慣があり、システム開発では同じ形を「ガントチャート」と呼ぶ、といった業界差がある程度です。
工程表をエクセルで作るメリット・デメリット
手を動かす前に、エクセルで工程表を作る向き・不向きを押さえておくと遠回りを避けられます。
下の表のとおり、コストの低さと自由度の高さでは非常に強い一方、更新と共有には弱点があります。
→ 表は横にスクロールできます
| 観点 | メリット | デメリット |
|---|---|---|
| コスト | 追加費用ゼロで今すぐ始められる | — |
| 自由度 | 列・色・粒度を自由に設計できる | 作り込むほど数式が複雑になる |
| 更新 | 少人数なら手早く直せる | 変更のたびに塗り直し・行調整が要る |
| 共有 | ファイルで手軽に配れる | 同時編集で競合・上書き事故が起きやすい |
| 管理 | 1案件1ファイルなら見やすい | 複数案件の横断や依存関係は不得手 |
この「更新と共有に弱い」という弱点は、担当者が1人で短期の工程を回すうちは表面化しません。
関係者が増え、更新が毎週発生するようになると、エクセルから専用ツールへの移行が必要になります。
記事の後半で、その分岐点と対処を扱います。
エクセルで工程表を作り始める前の準備

見やすい工程表になるかどうかは、作図のテクニックよりも「準備」が8割。
エクセルを開く前に、次の3つを順番に固めましょう。
ここが甘いと、後から工程を差し込むたびに表が崩れます。
① 作業(工程)を洗い出す
まずは順番や日程を気にせず、やるべき作業を箇条書きで全部出しましょう。
大きな工程は「設計→基本設計/詳細設計」のように分解し、漏れがないかを関係者と確認してから日程に落とします。
コツは「成果物」から逆算すること。
「引き渡し」や「リリース」というゴールから、その手前に必要な「検査」「レビュー」「修正」を並べていくと、抜けが見つかりやすくなります。
洗い出しが甘いまま日程に落とすと、後から行を差し込むことになり、せっかくの自動色付けがずれる原因に。
② 工程の粒度をそろえる
工程の粒度(1本のバーが表す作業の大きさ)がバラバラだと、進捗が読み取りにくい工程表になります。
下の3パターンを参考に、週次の進捗確認でそのまま扱える単位にそろえましょう。
大きすぎ:1本のバーが1か月以上 → 進捗が「途中」のまま動かず、遅れに気づけない。
細かすぎ:30分単位の作業まで行にする → 行が膨れて更新が苦痛になる。
ちょうどいい:1〜2週間で1本。週次の進捗会議でそのまま確認できる単位。
③ 担当者と開始日・完了日を決める
各作業に担当者を1人決め、開始日・完了日を日付として入力します。
日付は「2026/8/3」のように本物の日付で入れると、このあとの数式やグラフがそのまま計算してくれます。
文字列で「8月上旬」などと入れると計算できないので注意しましょう。
担当者は、できるだけ1作業につき1人に絞るのがコツ。
「営業部」「開発チーム」のように組織名で入れると、誰が動くのかが曖昧になり、結局だれも手をつけないまま遅れる原因になります。
チームで担当する作業でも、責任を持つ主担当を1人決めておくと、進捗の確認相手がはっきりします。
エクセルで工程表を作る5つの方法【一覧と選び方】

エクセルで工程表を作る方法は、大きく次の5つに整理できます。
それぞれ手間と仕上がりが違うので、まず全体像を押さえてから、自分の用途に合う方法へ進みましょう。
5つの方法を早見で比較
下の表は、5つの作り方を「難易度・自動化・向く用途」で比較したものです。
継続的に更新するなら条件付き書式、今すぐ欲しいならテンプレートが現実的な選択肢。
方法選びで最初に考えたいのは、その工程表を「一度きりで使い捨てるのか、これから何度も更新するのか」です。
使い捨てなら手動やテンプレートで十分ですが、毎週更新するなら、最初に条件付き書式で自動化しておいたほうが、トータルの手間は圧倒的に少なくなります。
→ 表は横にスクロールできます
| 作り方 | 難易度 | 自動更新 | 向く用途 |
|---|---|---|---|
| ① 条件付き書式 | ★★☆ | ◎ | 継続して更新する実務の工程表 |
| ② 関数(土日・当日・進捗) | ★★★ | ◎ | ①に精度を足したい人 |
| ③ 手動でセルを塗る | ★☆☆ | ✕ | 短期・単発の小さな計画 |
| ④ 積み上げ横棒グラフ | ★★☆ | ○ | 提出・報告用の清書 |
| ⑤ 無料テンプレート | ★☆☆ | ○ | 今すぐ1枚ほしい人 |
目的別のおすすめの選び方
はじめて/自分で更新し続ける → 方法①(条件付き書式)を軸に。
今すぐ使いたい → 方法⑤(テンプレート)か方法③(手動)。
提出・報告資料にしたい → 方法④(積み上げ横棒グラフ)。
土日や進捗まで自動化したい → 方法②(関数)を方法①に追加。
【基本】条件付き書式で自動作成するエクセル工程表の作り方

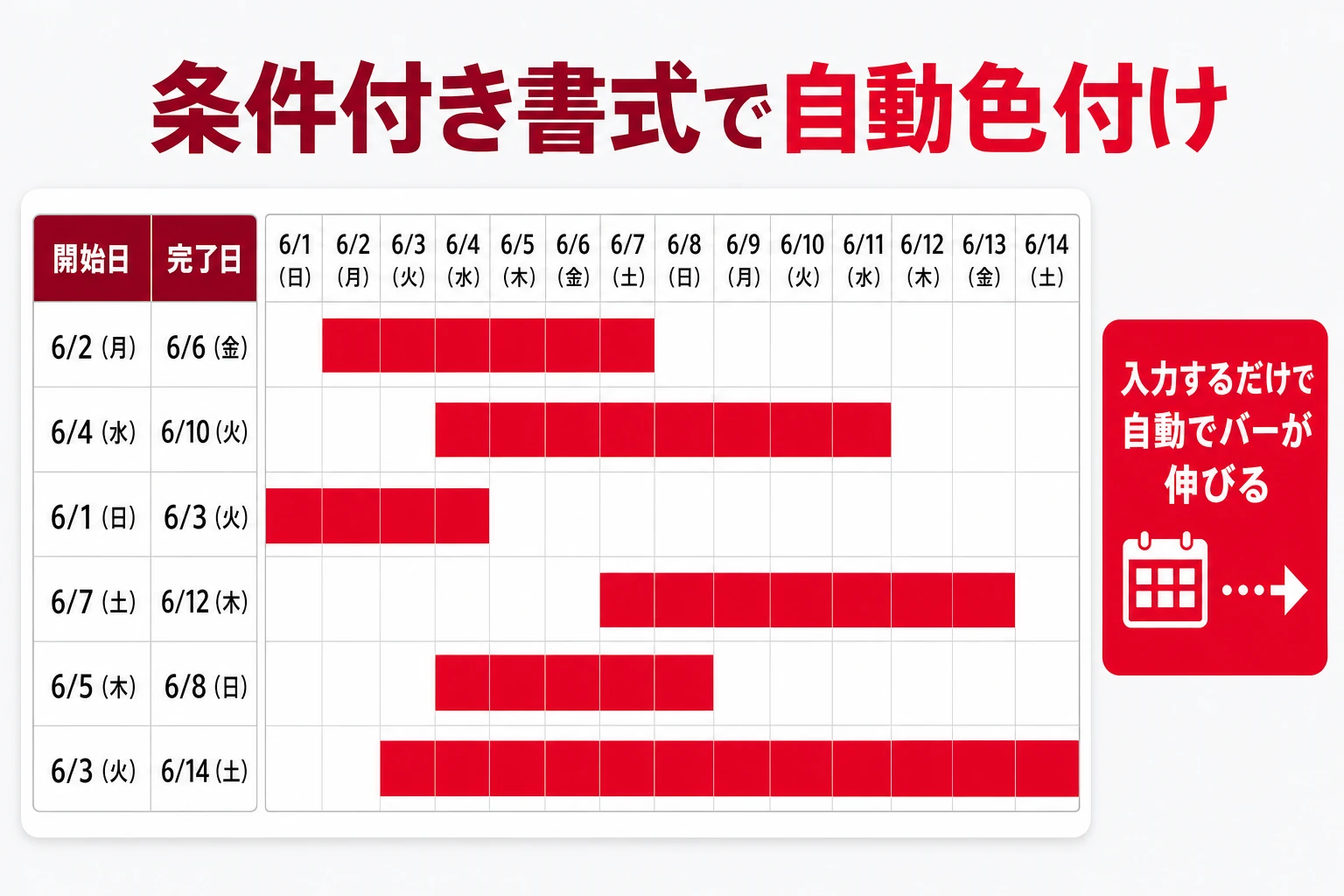

手で塗るのではなく、「その日付が作業の期間内なら自動で色を塗る」という条件を設定します。
完成すると、開始日や完了日を書き換えるだけでバーが追従し、更新のたびに塗り直す手間から解放されます。
エクセルで“実務に使える工程表”を作るなら、まずこの方法を覚えるのが近道です。
作成ステップ(6手順)
「日付軸を3行目」「開始日をC列・完了日をD列」「最初の作業を4行目」に置いた例で説明します。
自分の表に合わせて、行番号・列記号は読み替えてください。
- 作業表の枠を作る:A列に作業名、B列に担当者、C列に開始日、D列に完了日を入れる。
- 右側に日付の軸を作る:先頭のセルに開始日、隣に
=左のセル+1を入れて右へコピー。表示形式を「d」にすると省スペースになる。 - バーにしたい範囲を選ぶ:「作業×日付」のマス目をまとめて選択する。選択範囲の左上セルが数式の基準になる。
- 数式ルールを開く:「ホーム」→「条件付き書式」→「新しいルール」→「数式を使用して、書式設定するセルを決定」(Microsoft サポート:数式で条件付き書式を適用する)。
- 数式を入力:
=AND(H$3>=$C4, H$3<=$D4)(日付軸の値が開始日以上かつ完了日以下なら塗る)。 - 塗りつぶし色を決めて適用:これで開始日・完了日を入力するだけでバーが自動で描かれる状態になる。
手順4の数式ルールは、少しだけ丁寧に手順を追う価値があります。
ダイアログの一番下にある「数式を使用して、書式設定するセルを決定」を選び、その下の入力欄に手順5の数式を貼り付けます。
続いて「書式」ボタンから「塗りつぶし」の色を選ぶ、という流れです。
ここで色を選び忘れると、条件は合っていてもバーが表示されないので注意しましょう。
つまずきの最大の原因「絶対参照($)」
$は「コピーしても参照位置を固定する」記号です。
日付の行は行に$(H$3)、開始日・完了日の列は列に$($C4・$D4)を付けます。
この複合参照を理解すると、工程表に限らずあらゆる条件付き書式を自在に作れるようになります。
→ 表は横にスクロールできます
| $の付け方 | 結果 | 正誤 |
|---|---|---|
| まったく付けない(H3・C4・D4) | コピーで参照がばらばらにずれ、変な位置が塗られる | ✕ |
| すべてに付ける($H$3・$C$4・$D$4) | 全セルが同じ1か所を見て、全部塗られる/塗られない | ✕ |
| 複合参照(H$3・$C4・$D4) | 日付は行、開始・完了は列だけ固定され、正しく塗られる | ◎ |
応用:進捗や状態によって色を変える
完了列(チェックや100%)や、「完了日が今日より前なのに未完了」といった条件を追加するだけです。
色は意味とセットで決めるのが、見やすさのコツです。
色を増やしすぎると逆に読めなくなるので、3色程度に絞りましょう。
たとえば「遅延」を目立たせるなら、進捗率をG列として =AND(H$3>=$C4, $D4<TODAY(), $G4<1) のように「期間内・完了日が過ぎている・進捗が100%未満」を満たすセルを濃い色に。
完了作業は =$G4>=1 でグレーにすると、見た瞬間に手を打つべき作業だけが浮かび上がる工程表になります。
ルールの適用順(上のルールが優先)を意識すると、色のかぶりを防げます。
【自動化】エクセル関数で土日・当日・進捗を可視化する方法

基本の条件付き書式だけでも工程は見えますが、実務では「土日を除いた稼働日」「今日の位置」「進捗の遅れ」が分かって初めて判断に使えます。
ここでは方法①の数式に関数を1つずつ足して、精度を上げていきます。
いずれも追加するだけで、表の作り直しは不要です。
土日・祝日に自動で色をつける
日付が土日かどうかはWEEKDAY関数で判定します。
条件付き書式に =WEEKDAY(H$3,2)>=6 を追加すると、月曜=1〜日曜=7のうち6以上(土・日)の列に色がつきます。
祝日は別表に一覧を作り、COUNTIF関数を使って =COUNTIF(祝日リスト,H$3)>0 と書けば、同じように色付けできます。
土日を色で分けておくと、工期の見積もりもぐっと現実的になります。
「10日間の作業」でも、その中に土日が3〜4日入っていれば、実際に動けるのは6〜7日です。
土日が一目で分かる工程表なら、こうした稼働日ベースの感覚がつかみやすく、「日数はあるはずなのに終わらない」というズレを防げます。
「今日」の列にラインを引く
進捗会議で効くのが当日ラインです。
TODAY関数を使い、条件付き書式に =H$3=TODAY() を追加して、左右の罫線や濃い色を設定します。
ファイルを開くたびに今日の位置が自動で動くので、「予定より遅れているのか・進んでいるのか」がひと目で分かります。
当日ラインの効果は、進捗会議で特に大きく出ます。
今日の縦線より左に、まだ完了していないバーが残っていれば、それは「予定より遅れている作業」だと一瞬で分かるからです。
口頭で「あの作業は遅れています」と説明するより、画面上の線の位置で示すほうが、関係者の認識がそろいます。
進捗率をバーに反映する
数式が難しければ、バーの横に進捗率を数字で添えるだけでも十分実用的です。
大事なのは精密さよりも「遅れがすぐ分かること」。
もう一段見やすくするなら、予定バーの下に細い実績バーを重ねる方法もあります。
予定(薄い色)と実績(濃い色)が上下に並ぶことで、予定どおりか・遅れているかが視覚的に一目で分かります。
進捗会議の前にこの2本を更新しておくと、報告がそのまま画面で完結します。
ここまでの関数は、すべて方法①の条件付き書式に「足していく」もの。
つまり、いきなり全部を入れようとせず、まずは基本のバーを作り、そこに土日・当日・進捗を1つずつ重ねていくのが失敗しないやり方です。
全部を盛り込んだ完璧な工程表を最初から目指すより、使いながら必要な自動化だけを足していくほうが、結局は長く続きます。
エクセル工程表の無料テンプレートとその他の作り方(手動・グラフ)

ここまでの条件付き書式・関数が「本命」ですが、状況によっては他の作り方が向くこともあります。
まず、そのまま使える無料テンプレートを配布します。
ダウンロードして自社の工程に上書きすれば、今日から使えます。
そのまま使える無料エクセルテンプレート
まずはこのテンプレートに自社の工程を入れてみてください。
開始日と完了日を入れれば、あとは前の章で紹介した条件付き書式を設定するだけで、自動でバーが伸びる工程表になります。
工程(作業),担当者,開始日,完了日,工期(日),進捗率,状態,備考
要件・段取り,田中,2026/08/03,2026/08/07,5,100%,完了,関係者へ共有済み
設計,佐藤,2026/08/10,2026/08/21,10,60%,進行中,レビュー待ち
部材・準備,鈴木,2026/08/17,2026/08/25,7,20%,進行中,発注済み
製作・実装,高橋,2026/08/26,2026/09/11,13,0%,未着手,
検査・テスト,田中,2026/09/14,2026/09/18,5,0%,未着手,
引き渡し,佐藤,2026/09/24,2026/09/25,2,0%,未着手,マイルストーン
自社用にカスタマイズするコツ
配布テンプレートは、必要な列だけ残して不要な列を消すだけで一気に使いやすくなります。
「備考」欄に前工程との依存メモを書く、状態欄をプルダウン(データの入力規則)にする、といった小さな工夫で運用が安定します。
業種によって足したい列は変わります。
たとえば建設・製造なら「協力会社」や「使用機材」、システム開発なら「関連チケット番号」、イベント運営なら「発注先」といった列があると、工程表を見ながら関係先まで一気に把握できます。
ただし列を足すほど横に長くなり、印刷や共有がしにくくなるので、「毎回見る情報だけを列にする」のが失敗しないコツです。
列は足すより減らす:使わない列は削除。情報が多いほど見にくくなる。
状態はプルダウンに:「未着手/進行中/完了」を選択式にして表記を統一。
先頭行・列を固定:スクロールしても作業名と日付が見えるようにする。
テンプレート以外の作り方(手動・グラフ)
条件付き書式や関数が難しいと感じる場合や、用途がはっきり違う場合には、手動での塗りつぶしや、積み上げ横棒グラフという選択肢もあります。
どちらも向き不向きがはっきりしているので、自分の目的に合うほうを選んでください。
手動でセルを塗って作る(難易度 ★☆☆ / 自動化 ✕)
この方法の利点は、関数や設定をいっさい覚えなくてよいことです。
セルをドラッグして色を塗るだけなので、エクセルに不慣れな人でもその場で工程表の形にできます。
反面、開始日や工期が変わるたびに手で塗り直す必要があり、作業が増えるほど更新の負担が膨らみます。
だからこそ、数日で終わる短期作業や一度きりの会議資料に用途を絞るのが現実的です。
- 左端の列に作業(工程)名、その隣に担当者、上の行に日付を並べる
- 各作業の開始〜完了に当たるセルをドラッグで選び、「塗りつぶしの色」で色を付ける
- 罫線を薄くすると塗ったセルが「バー」に見えやすくなる
- 工期の微調整は角丸四角の図形を重ねると、セル幅に縛られず長さを変えられる
- コツ:塗ったセルに濃い罫線を残すとバーに見えにくいので、塗り=作業中・白=空き、と区別すると読みやすくなります。
- 相性がいいのは、3〜5工程ほどの小さな計画や、1回きりの打ち合わせ資料。工期変更が多いなら、最初から条件付き書式のほうが結局ラクです。
積み上げ横棒グラフで作る(難易度 ★★☆ / 自動化 ○)
積み上げ横棒グラフを使うと、印刷や役員報告に使える工程表になります。
仕組みは、開始日までの“見えないバー”と、工期ぶんの“見えるバー”を横に積み上げるだけです。
見た目は美しくなりますが、工程を1本増やすたびにグラフの元データ範囲を広げる必要があり、日々の更新には向きません。
作り込んだあとは「清書済みの提出物」と位置づけると扱いやすくなります。
- 「作業名・開始日・工期(日数)」の表を作る(工期は =完了日-開始日)
- 表を選び「挿入」→「横棒」→「積み上げ横棒」を選ぶ
- 開始日の系列を選び「塗りつぶしなし」にする(バーが開始日から始まって見える)
- 縦軸(作業名)を「軸を反転する」で一番上を先頭工程にする
- 横軸の最小値を最初の開始日のシリアル値にして左の余白を詰める
- コツ:横軸の日付が数値(シリアル値)で出たら、軸の表示形式を「日付」に変えると読みやすくなります。
- 相性がいいのは、顧客や役員への提出資料など、見栄えを重視する清書。日々の進捗更新には不向きです。
見やすく使いやすいエクセル工程表をつくるコツ

工程表の見やすさは「足し算」ではなく「引き算」で作ります。
色を減らし、作業の粒度をそろえ、罫線を整理するだけで、同じ情報でも一気に読みやすくなります。
装飾を足すほど見にくくなる、と覚えておきましょう。
見た目を整えるコツ
まずは見た目です。
次の3点を守るだけで、社内で「見やすい」と言われる工程表に近づきます。
特に色数は、増やすほど情報の優先順位が消えてしまうので注意しましょう。
- 色は2〜3色まで(進行中・遅延・完了など、意味を決めて使う)
- 作業の粒度をそろえる(数日〜2週間。大きすぎると進捗が見えない)
- マイルストーンを置く(引き渡し・レビュー日を◇で強調する)
色の使い方には、ちょっとしたルールがあります。
「進行中は青、遅延は赤、完了はグレー」のように、色と意味を1対1で固定することです。
同じ赤でも、あるときは重要、あるときは遅延、と使い分けてしまうと、見る人が意味を判断できません。
色数を絞り、意味を固定する。
この2つを守るだけで、工程表の伝わりやすさは大きく変わります。
運用・印刷のコツ
意外と差がつくのが運用と印刷のやり方。
先頭の行と列を固定しておくと、下や右にスクロールしても作業名と日付が常に見えます(Microsoft サポート:ウィンドウ枠を固定する)。
- 担当者と期限をセットで併記(「誰が・いつまで」が抜けると工程表にならない)
- セル結合を避ける(並べ替え・フィルターが効かなくなる元凶)
- 先頭行・列を固定(「表示」→「ウィンドウ枠の固定」)
- 印刷は最初に設定(印刷範囲・改ページ・タイトル行の繰り返し)
エクセル工程表でよくある3つのづまずきと対策

見やすさを整えても、運用の途中でつまずくポイントはだいたい決まっています。
どれも「知っていれば数分で直る」ものばかりですが、知らないと時間を大きく失います。
症状から逆引きできるよう、原因と対策を整理しました。
とくに数式のずれは絶対参照、レイアウト崩れはテーブル化で、大半が解決します。
数式まわりのつまずき
条件付き書式や関数で工程表を作っていると、最初はうまく色がつかないことがよくあります。
ただ、原因のパターンは限られています。
下の表で症状から原因を逆引きすれば、たいていは数分で解決します。
→ 表は横にスクロールできます
| 症状 | 原因 | 対策 |
|---|---|---|
| バーが全部塗られる/ずれる | 絶対参照($)の付け間違い | H$3(行固定)・$C4/$D4(列固定)を確認。選択範囲の左上を数式の基準に合わせる |
| 土日の色付けが手作業で重い | 手で1列ずつ塗っている | WEEKDAY関数+条件付き書式で自動化する |
| 工期が変な数字になる | 日付が文字列で入っている | 「2026/8/3」の形式で入力し、表示形式を日付にする |
印刷・行追加のつまずき
数式が正しくても、印刷でつまずく人は少なくありません。
工程表は横に長くなりやすいため、印刷設定を後回しにすると、いざ配ろうとしたときに列が切れてしまいます。
行の追加でレイアウトが崩れる問題とあわせて、対策を整理しました。
→ 表は横にスクロールできます
| 症状 | 原因 | 対策 |
|---|---|---|
| 行を追加すると崩れる | 条件付き書式の適用範囲が追従しない | 表をテーブル化(Ctrl+T)し、適用範囲を表全体に再設定する |
| 印刷で列が切れる | 印刷範囲・倍率が未設定 | 改ページプレビューで範囲指定、拡大縮小を横1ページ、タイトル行を繰り返す |
| 更新が追いつかない | 変更のたびに手で塗り直している | 条件付き書式で「日付を入れれば自動」の状態に作り替える |
この表のうち「更新が追いつかない」だけは、自動化だけでは解決しきれないことがあります。
担当者が増え、複数人で同時に触るようになると、数式そのものではなく「共有と同時編集」がボトルネックになるからです。
エクセル管理の限界と専用ツールへ切り替える目安
ここまでの方法で、エクセルでも実用的な工程表は十分に作れます。
ただし、それを「チーム全員で・毎日更新し続ける」となると、話は別です。
多くの現場が同じ壁にぶつかるので、限界の正体と切り替えの目安を整理します。
エクセル工程表が破綻する4つの理由
実際、エクセルで工程表を回す人の本音で最も多いのが「作るより、保ち続けるのがしんどい」という声です。
具体的には、次の4つの壁にぶつかります。
- 同時編集で壊れる:誰かが数式を触って全滅し、最終版がどれか分からなくなる
- 依存関係が見えない:前工程の遅れが後工程へ波及しても気づけない
- 複数案件を横断できない:人ごとの負荷や、案件をまたいだ進捗が一覧にならない
- 属人化する:複雑な数式を触れるのが作成者だけになり、休むと更新が止まる
この4つに共通するのは、どれも「作業量」ではなく「人数と頻度」が引き金になっている点。
1人で月1回更新するだけなら、エクセルの工程表でもまったく問題ありません。
ところが、更新する人が3人、5人と増え、更新の頻度が毎日・毎週になった瞬間に、同時編集・依存・横断・属人化という4つの壁が一気に表面化します。
裏を返せば、この条件に当てはまらないうちは、無理に乗り換える必要はありません。
専用ツールへ切り替える目安
- 関係者が5名以上になった
- 毎週以上の頻度で更新が発生する
- 複数のプロジェクト(案件)が並行している
- 「あのファイル、最新どれ?」が口ぐせになってきた
チームの生産性向上には、「チームのタスク管理」と「タスクの見える化」が欠かせません。
個人のToDoやエクセルの工程表を、チーム全員がいつでも同じ状態で見られるようにすること。
それが、遅れや抜け漏れをなくし、組織として計画どおりに進めるための出発点になります。
工程表をエクセルで「作る」までは難しくありません。
難しいのはチーム全員で・毎日・崩さず更新し続けること。
ここが破綻するなら、無理に高機能な工程表を作り込むより、続けられる形に切り替えるのが近道です。
私たちが開発・運営するスーツアップは、表計算ソフトのような操作で、チームの「タスクの見える化」をして、タスクの抜け漏れや期限遅れを防ぐツールです。重厚な工程表を作り込むのではなく、「「誰が・どのようなタスクを・いつまでに」の3つに絞って、みんながいつでも見られるチームのタスク管理」に振り切っています。
・表計算ソフトのような操作で、チーム全員が同じ最新を見られる
・自動の期限通知で抜け漏れ・期限遅れを防ぐ
・定型タスクやAIのサポートで入力の手間も最小限に
よくある質問(FAQ)
- 工程表をエクセルで作る方法は、どれを選べばいいですか?
-
継続的に更新するなら、条件付き書式での自動色付けが基本です。今すぐ1枚だけ欲しいなら無料テンプレートか手動、提出資料なら積み上げ横棒グラフが向きます。土日や進捗まで自動化したい場合は、条件付き書式に関数を追加します。
- 開始日と完了日を入れるだけで、自動で色がつくようにするには?
-
条件付き書式の「数式を使用して書式設定するセルを決定」で
=AND(H$3>=$C4, H$3<=$D4)を設定します。日付軸の行を行固定(H$3)、開始日・完了日の列を列固定($C4/$D4)にするのがポイントです。 - 数式の$(絶対参照)は、どこに付ければバーがずれませんか?
-
日付の行は行に$(例:H$3)、開始日・完了日の列は列に$(例:$C4・$D4)を付けます。すべてに$を付けると全セルが同じ場所を見てしまい、1か所も付けないとコピーでずれます。複合参照が正解です。
- 土日や祝日に自動で色をつけるには?
-
WEEKDAY関数を使い、条件付き書式に
=WEEKDAY(H$3,2)>=6を追加すると土日に色がつきます。祝日は別表に一覧を作り、=COUNTIF(祝日リスト,H$3)>0で判定します。 - 行や作業を追加すると、レイアウトが崩れてしまいます。
-
表をテーブル化(Ctrl+T)してから、条件付き書式の適用範囲を表全体に設定し直すと追従しやすくなります。セル結合は並べ替え・フィルターを壊すため避けましょう。
- 小規模なプロジェクトなら、エクセルの工程表で十分ですか?
-
関係者が少なく、自分一人で更新できる短期プロジェクトなら十分です。関係者5名以上・毎週更新・複数案件の並行が重なってきたら、共有と更新で破綻しやすいため、専用のタスク管理ツールを検討する目安です。
- 工程表をチームで共有・同時編集すると壊れるのを防ぐには?
-
クラウド保存での共同編集はある程度可能ですが、条件付き書式やフィルターの競合は起きやすいのが実情です。全員が同じ最新を見て、抜け漏れや期限遅れを自動で防ぎたい場合は、チームのタスク管理に特化したツールへの切り替えが有効です。
まとめ:工程表は、エクセルにとらわれず「続けられるツール」を選ぶ
工程表をエクセルで作るなら、条件付き書式での自動色付けを軸に、関数・テンプレート・グラフを使い分ければ、十分に実用的なものが作れます。
最後に、チェックリストで振り返りましょう。
- 作業・担当・開始日・完了日の表ができている
- 条件付き書式
=AND(H$3>=$C4, H$3<=$D4)でバーが自動で伸びる - $(絶対参照)が「行=H$3/列=$C4・$D4」になっている
- 土日(WEEKDAY)・当日(TODAY)・進捗が可視化されている
- 色は2〜3色、作業の粒度がそろっている
- 関係者が増えたら、見える化に特化したツールへの移行を検討する
覚えておきたいのは、工程表のゴールは「きれいな表を作ること」ではなく「計画どおりに仕事を進めること」だという点です。
個人で完結する間はエクセルで、チームで回す段階になったら見える化に特化したツールへ——役割を引き継ぐ発想で、無理なく続けられる工程管理を目指しましょう。
参考文献・出典
- 小松裕介『1+1が10になる組織のつくりかた ── チームのタスク管理による生産性向上』実業之日本社、2025年(ISBN 978-4-408-65143-9)
- Microsoft サポート:Excelでガントチャートにデータを表示する
- Microsoft サポート:数式で条件付き書式を適用する/Microsoft サポート:WEEKDAY関数/Microsoft サポート:TODAY関数
- Microsoft サポート:COUNTIF関数/Microsoft サポート:ウィンドウ枠を固定する/Microsoft Create:ガントチャートの無料テンプレート
- 公益財団法人 日本生産性本部『労働生産性の国際比較』/中小企業庁『中小企業白書』
- 独立行政法人 情報処理推進機構(IPA)/総務省『情報通信白書』
株式会社スーツ 代表取締役社長CEO
2013年3月に、新卒で入社したソーシャル・エコロジー・プロジェクト株式会社(現社名:伊豆シャボテンリゾート株式会社、東証スタンダード上場企業)の代表取締役社長に就任。同社グループを7年ぶりの黒字化に導く。2014年12月に株式会社スーツ設立と同時に代表取締役に就任。2016年4月より総務省地域力創造アドバイザー及び内閣官房地域活性化伝道師。2019年6月より国土交通省PPPサポーター。2020年10月にYouTuber事務所の株式会社VAZの代表取締役社長に就任。月次黒字化を実現し、2022年1月に上場企業の子会社化を実現。2022年12月にスーツ社を新設分割し同社を商号変更、新たに株式会社スーツ設立と同時に代表取締役社長CEOに就任。
現在、スーツ社では、チームのタスク管理ツール「スーツアップ」の開発・運営を行い、中小企業から大企業のチームまで、日本社会全体の労働生産性の向上を目指している。
チームのタスク管理 / プロジェクト管理でこのようなお悩みはありませんか?

そうなりますよね。私も以前はそうでした。タスク管理ツールを導入しても面倒で使ってくれないし、結局意味なくなる。

じゃあどうしたらいいのか?そこで生まれたのがスーツアップです。
